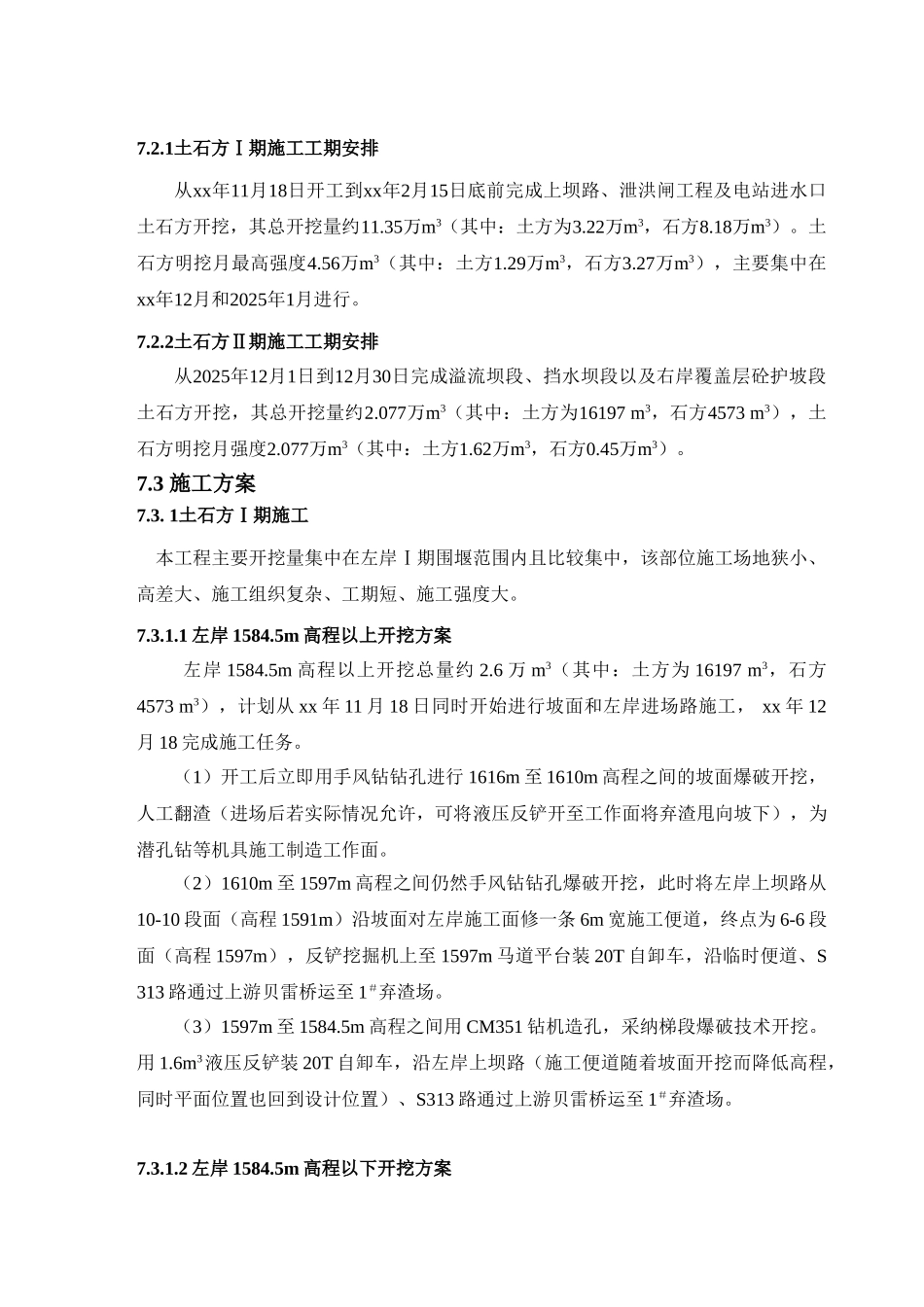

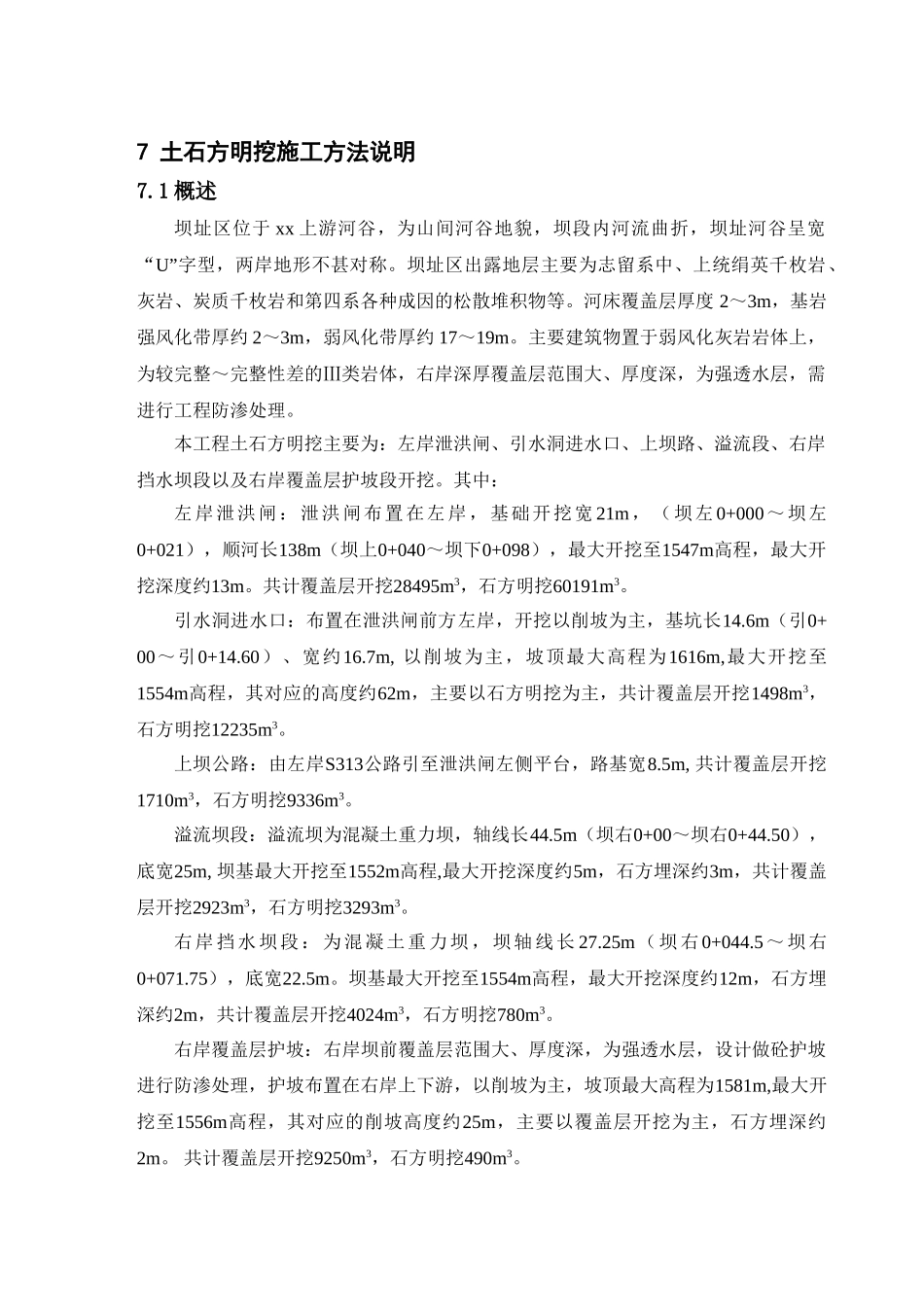

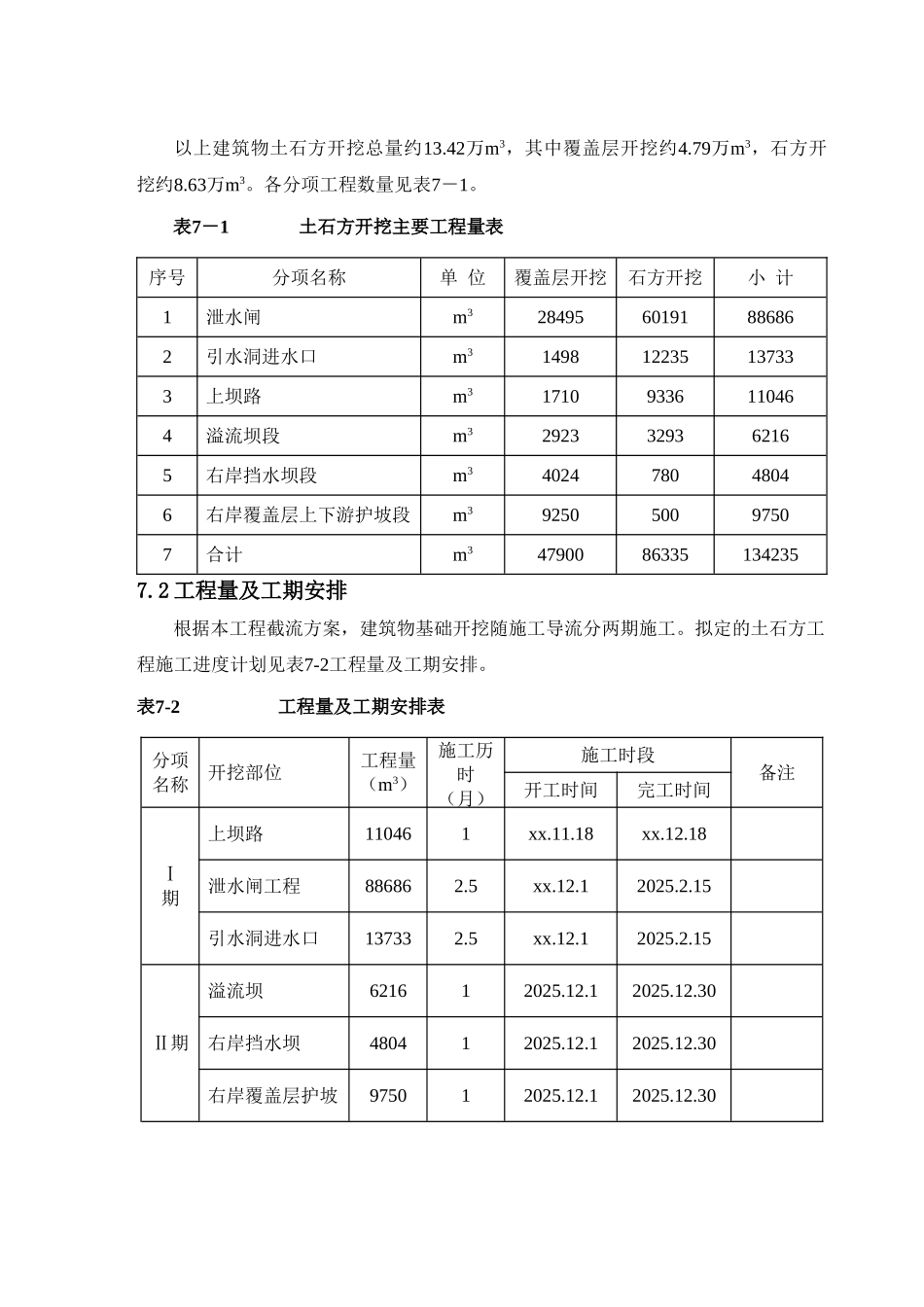

7 土石方明挖施工方法说明7.1 概述坝址区位于 xx 上游河谷,为山间河谷地貌,坝段内河流曲折,坝址河谷呈宽“U”字型,两岸地形不甚对称。坝址区出露地层主要为志留系中、上统绢英千枚岩、灰岩、炭质千枚岩和第四系各种成因的松散堆积物等。河床覆盖层厚度 2~3m,基岩强风化带厚约 2~3m,弱风化带厚约 17~19m。主要建筑物置于弱风化灰岩岩体上,为较完整~完整性差的Ⅲ类岩体,右岸深厚覆盖层范围大、厚度深,为强透水层,需进行工程防渗处理。本工程土石方明挖主要为:左岸泄洪闸、引水洞进水口、上坝路、溢流段、右岸挡水坝段以及右岸覆盖层护坡段开挖。其中:左岸泄洪闸:泄洪闸布置在左岸,基础开挖宽 21m,(坝左0+000~坝左0+021),顺河长138m(坝上0+040~坝下0+098),最大开挖至1547m高程,最大开挖深度约13m。共计覆盖层开挖28495m3,石方明挖60191m3。引水洞进水口:布置在泄洪闸前方左岸,开挖以削坡为主,基坑长14.6m(引0+00~引0+14.60)、宽约16.7m, 以削坡为主,坡顶最大高程为1616m,最大开挖至1554m高程,其对应的高度约62m,主要以石方明挖为主,共计覆盖层开挖1498m3,石方明挖12235m3。上坝公路:由左岸S313公路引至泄洪闸左侧平台,路基宽8.5m, 共计覆盖层开挖1710m3,石方明挖9336m3。溢流坝段:溢流坝为混凝土重力坝,轴线长44.5m(坝右0+00~坝右0+44.50),底宽25m, 坝基最大开挖至1552m高程,最大开挖深度约5m,石方埋深约3m,共计覆盖层开挖2923m3,石方明挖3293m3。右岸挡水坝段:为混凝土重力坝,坝轴线长 27.25m(坝右0+044.5~坝右0+071.75),底宽22.5m。坝基最大开挖至1554m高程,最大开挖深度约12m,石方埋深约2m,共计覆盖层开挖4024m3,石方明挖780m3。右岸覆盖层护坡:右岸坝前覆盖层范围大、厚度深,为强透水层,设计做砼护坡进行防渗处理,护坡布置在右岸上下游,以削坡为主,坡顶最大高程为1581m,最大开挖至1556m高程,其对应的削坡高度约25m,主要以覆盖层开挖为主,石方埋深约2m。 共计覆盖层开挖9250m3,石方明挖490m3。以上建筑物土石方开挖总量约13.42万m3,其中覆盖层开挖约4.79万m3,石方开挖约8.63万m3。各分项工程数量见表7-1。表7-1 土石方开挖主要工程量表序号分项名称单 位覆盖层开挖石方开挖小 计1泄水闸m32849560191886862引水洞进水口m3149812235137333上坝路m317109336110464溢流坝段m32923329362165右岸挡水坝段m3402478048046右岸覆盖层上下游护坡段m39250500975...
