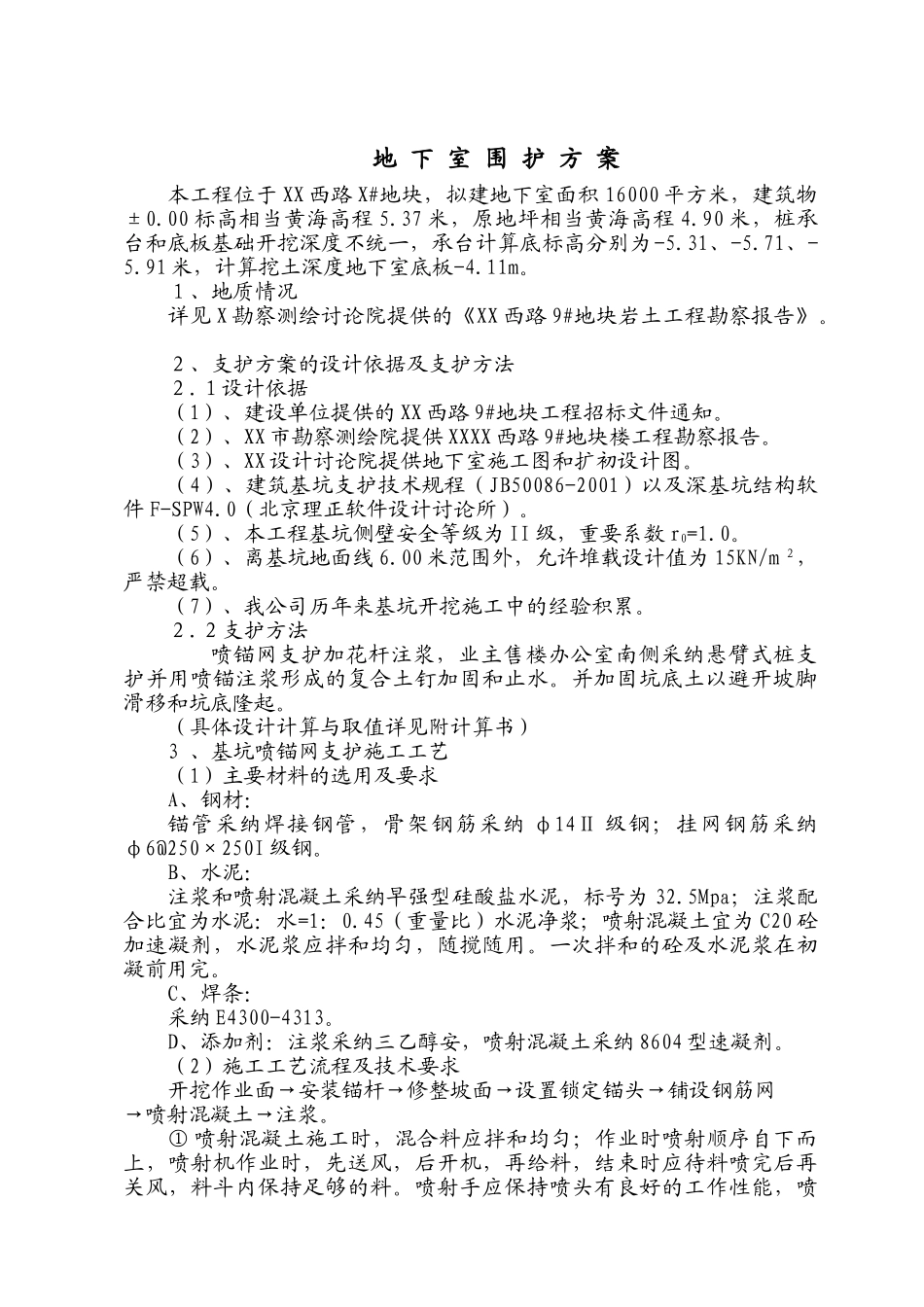

地 下 室 围 护 方 案本工程位于 XX 西路 X#地块,拟建地下室面积 16000 平方米,建筑物±0
00 标高相当黄海高程 5
37 米,原地坪相当黄海高程 4
90 米,桩承台和底板基础开挖深度不统一,承台计算底标高分别为-5
91 米,计算挖土深度地下室底板-4
1、地质情况详见 X 勘察测绘讨论院提供的《XX 西路 9#地块岩土工程勘察报告》
2、支护方案的设计依据及支护方法2
1设计依据(1)、建设单位提供的 XX 西路 9#地块工程招标文件通知
(2)、XX 市勘察测绘院提供 XXXX 西路 9#地块楼工程勘察报告
(3)、XX 设计讨论院提供地下室施工图和扩初设计图
(4)、建筑基坑支护技术规程(JB50086-2001)以及深基坑结构软件 F-SPW4
0(北京理正软件设计讨论所)
(5)、本工程基坑侧壁安全等级为 II 级,重要系数 r0=1
(6)、离基坑地面线 6
00 米范围外,允许堆载设计值为 15KN/m 2,严禁超载
(7)、我公司历年来基坑开挖施工中的经验积累
2支护方法喷锚网支护加花杆注浆,业主售楼办公室南侧采纳悬臂式桩支护并用喷锚注浆形成的复合土钉加固和止水
并加固坑底土以避开坡脚滑移和坑底隆起

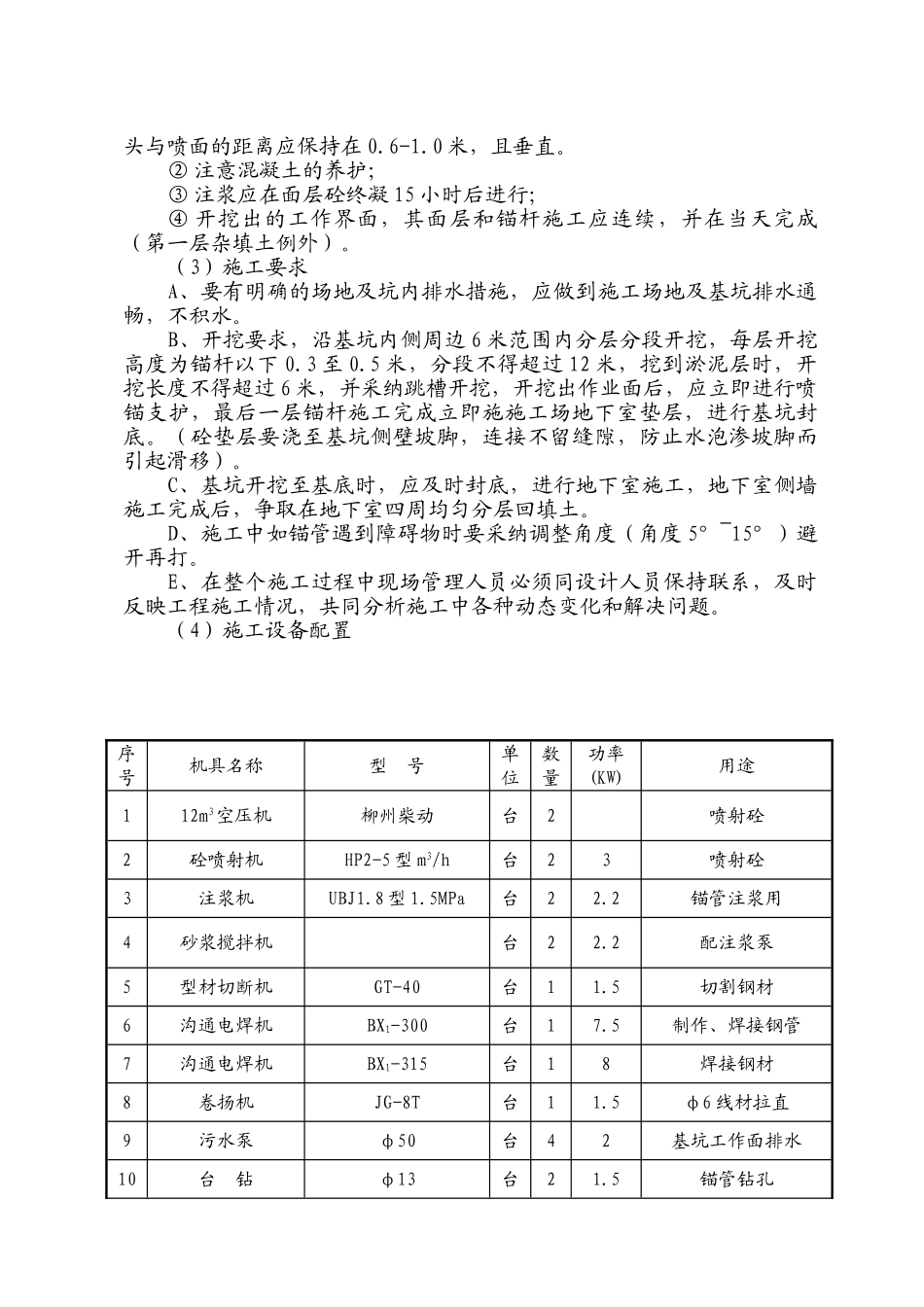

(具体设计计算与取值详见附计算书)3 、基坑喷锚网支护施工工艺(1)主要材料的选用及要求A、钢材:锚管采纳焊接钢管,骨架钢筋采纳 φ14Ⅱ 级钢;挂网钢筋采纳φ6@250×250I 级钢
B、水泥:注浆和喷射混凝土采纳早强型硅酸盐水泥,标号为 32
5Mpa;注浆配合比宜为水泥:水=1:0
45(重量比)水泥净浆;喷射混凝土宜为 C20 砼加速凝剂,水泥浆应拌和均匀,随搅随用
一次拌和的砼及水泥浆在初凝前用完
C、焊条:采纳 E4300-4313

D、添加剂:注浆采纳三乙醇安,喷射混凝土采纳 860
