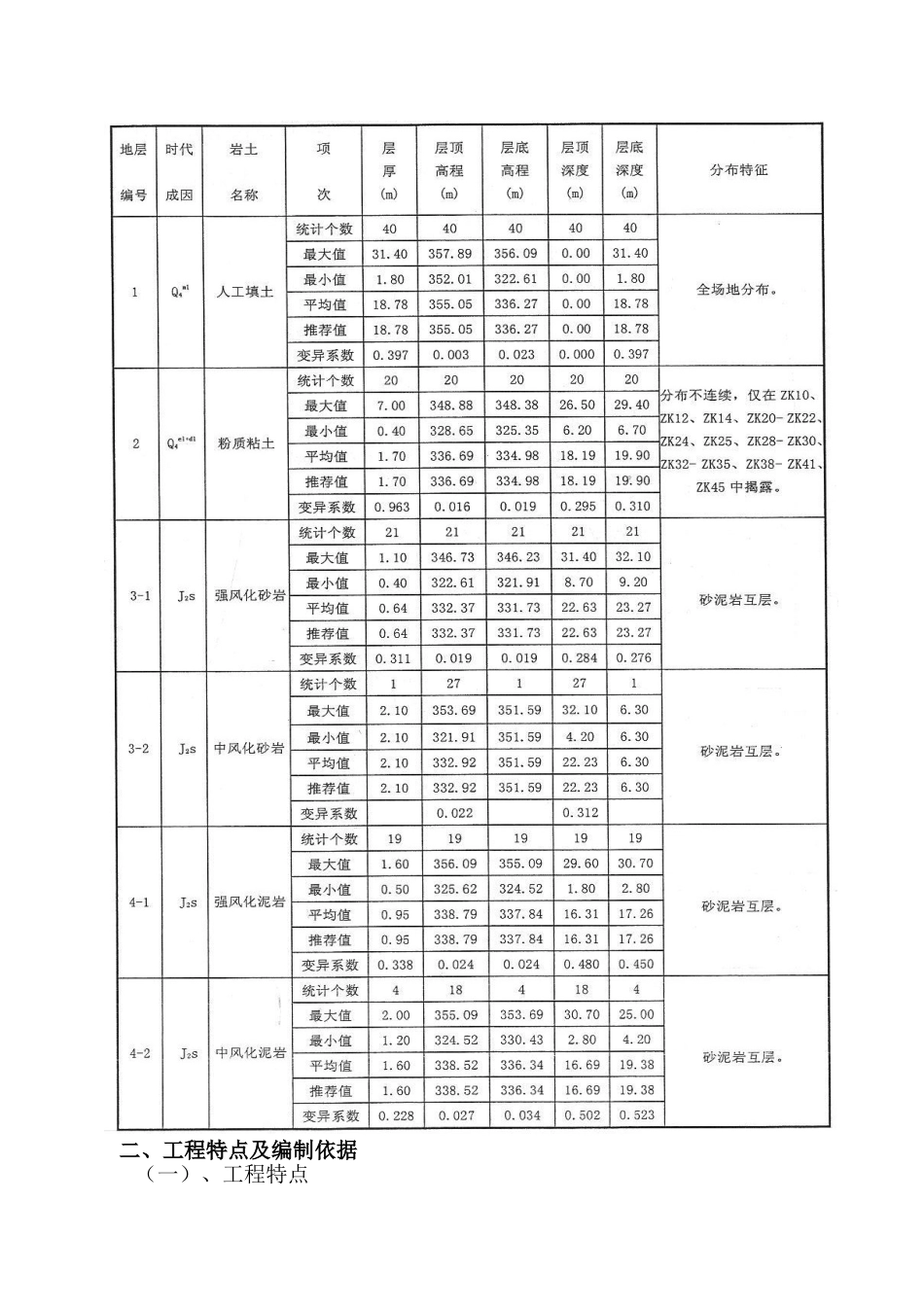

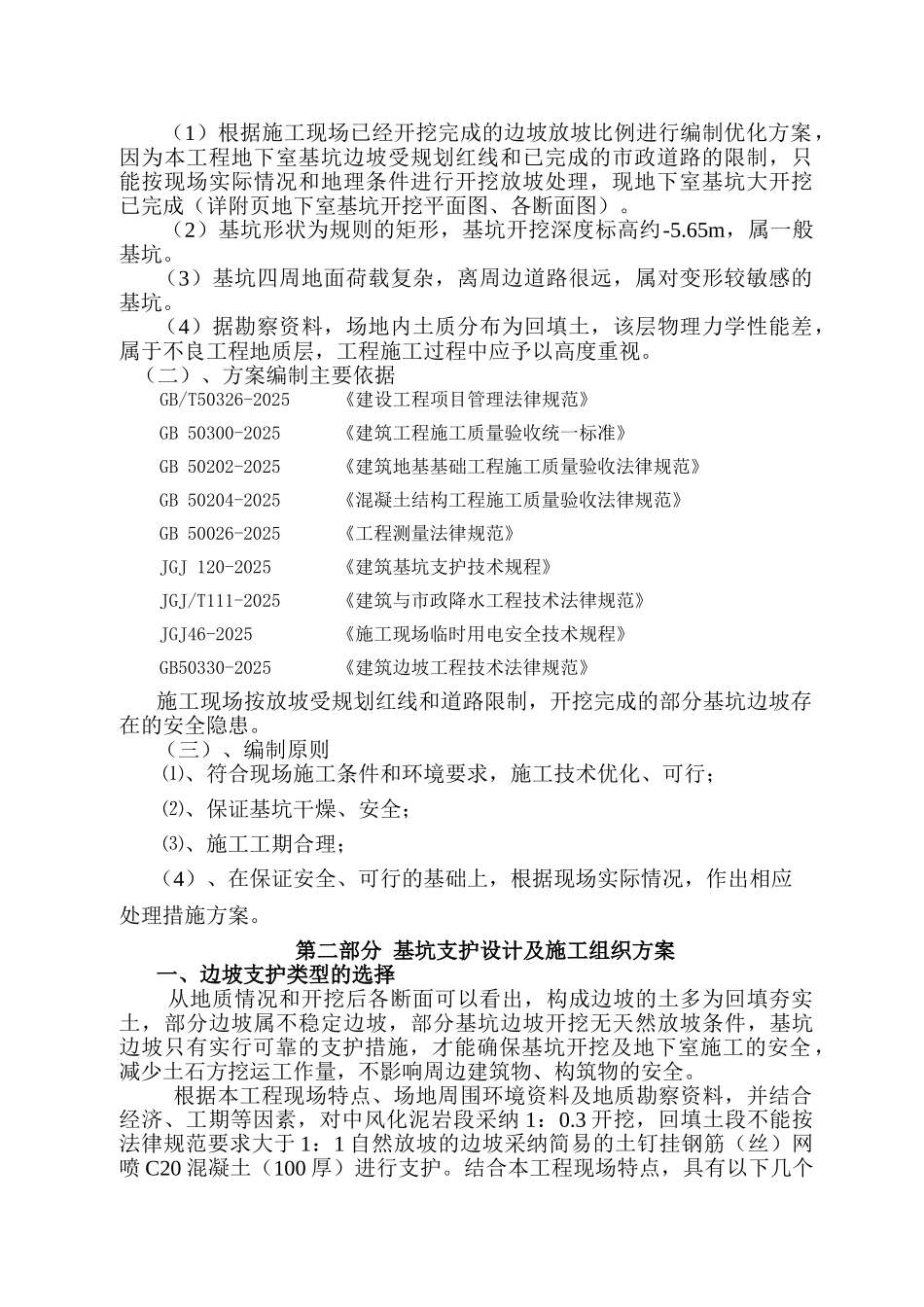

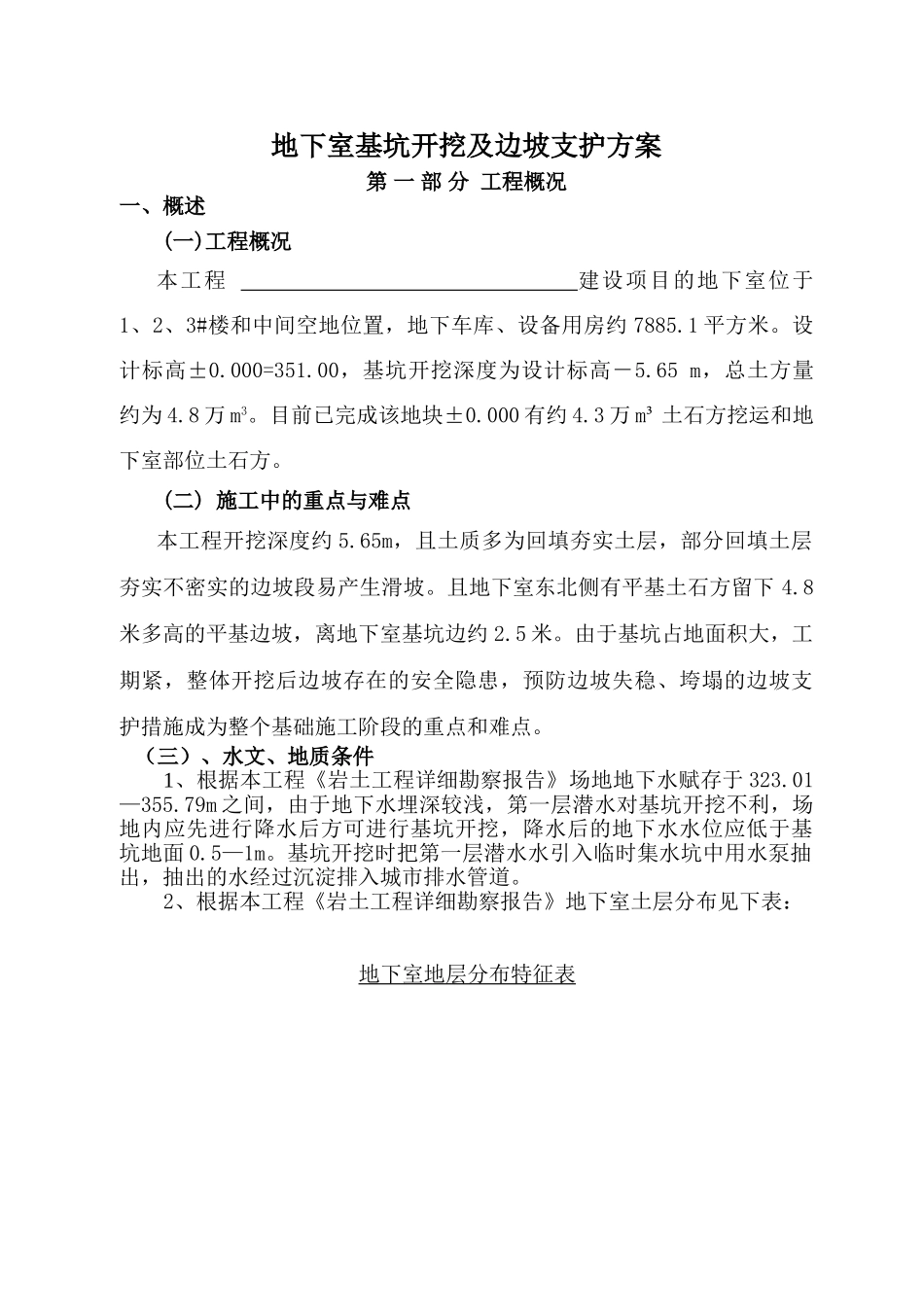

地下室基坑开挖及边坡支护方案第 一 部 分 工程概况一、概述(一)工程概况本工程 建设项目的地下室位于1、2、3#楼和中间空地位置,地下车库、设备用房约 7885.1 平方米。设计标高±0.000=351.00,基坑开挖深度为设计标高-5.65 m,总土方量约为 4.8 万 m3。目前已完成该地块±0.000 有约 4.3 万 m³ 土石方挖运和地下室部位土石方。(二) 施工中的重点与难点本工程开挖深度约 5.65m,且土质多为回填夯实土层,部分回填土层夯实不密实的边坡段易产生滑坡。且地下室东北侧有平基土石方留下 4.8米多高的平基边坡,离地下室基坑边约 2.5 米。由于基坑占地面积大,工期紧,整体开挖后边坡存在的安全隐患,预防边坡失稳、垮塌的边坡支护措施成为整个基础施工阶段的重点和难点。 (三)、水文、地质条件1、根据本工程《岩土工程详细勘察报告》场地地下水赋存于 323.01—355.79m 之间,由于地下水埋深较浅,第一层潜水对基坑开挖不利,场地内应先进行降水后方可进行基坑开挖,降水后的地下水水位应低于基坑地面 0.5—1m。基坑开挖时把第一层潜水水引入临时集水坑中用水泵抽出,抽出的水经过沉淀排入城市排水管道。2、根据本工程《岩土工程详细勘察报告》地下室土层分布见下表:地下室地层分布特征表二、工程特点及编制依据 (一)、工程特点(1)根据施工现场已经开挖完成的边坡放坡比例进行编制优化方案,因为本工程地下室基坑边坡受规划红线和已完成的市政道路的限制,只能按现场实际情况和地理条件进行开挖放坡处理,现地下室基坑大开挖已完成(详附页地下室基坑开挖平面图、各断面图)。(2)基坑形状为规则的矩形,基坑开挖深度标高约-5.65m,属一般基坑。(3)基坑四周地面荷载复杂,离周边道路很远,属对变形较敏感的基坑。(4)据勘察资料,场地内土质分布为回填土,该层物理力学性能差,属于不良工程地质层,工程施工过程中应予以高度重视。 (二)、方案编制主要依据GB/T50326-2025 《建设工程项目管理法律规范》GB 50300-2025 《建筑工程施工质量验收统一标准》GB 50202-2025 《建筑地基基础工程施工质量验收法律规范》GB 50204-2025 《混凝土结构工程施工质量验收法律规范》GB 50026-2025 《工程测量法律规范》JGJ 120-2025 《建筑基坑支护技术规程》JGJ/T111-2025 《建筑与市政降水工程技术法律规范》JGJ46-2025 《施工现场临时用电安全技术规程》GB50330-2025 《建筑边坡工程技术法律规范》施工现场...
