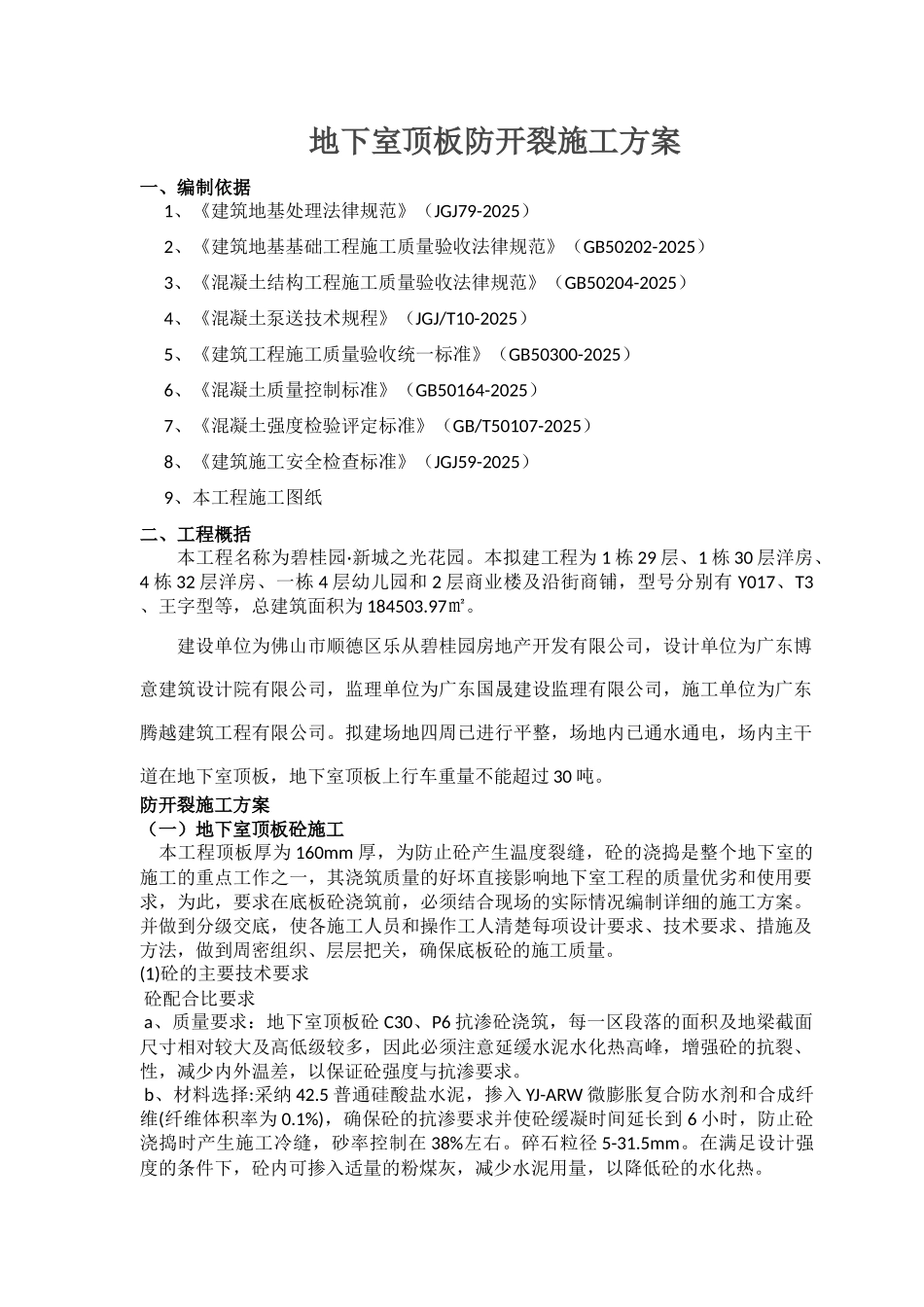

地下室顶板防开裂施工方案一、编制依据1、《建筑地基处理法律规范》(JGJ79-2025)2、《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)3、《混凝土结构工程施工质量验收法律规范》(GB50204-2025)4、《混凝土泵送技术规程》(JGJ/T10-2025)5、《建筑工程施工质量验收统一标准》(GB50300-2025)6、《混凝土质量控制标准》(GB50164-2025)7、《混凝土强度检验评定标准》(GB/T50107-2025)8、《建筑施工安全检查标准》(JGJ59-2025)9、本工程施工图纸二、工程概括本工程名称为碧桂园·新城之光花园。本拟建工程为 1 栋 29 层、1 栋 30 层洋房、4 栋 32 层洋房、一栋 4 层幼儿园和 2 层商业楼及沿街商铺,型号分别有 Y017、T3 、王字型等,总建筑面积为 184503.97㎡。建设单位为佛山市顺德区乐从碧桂园房地产开发有限公司,设计单位为广东博意建筑设计院有限公司,监理单位为广东国晟建设监理有限公司,施工单位为广东腾越建筑工程有限公司。拟建场地四周已进行平整,场地内已通水通电,场内主干道在地下室顶板,地下室顶板上行车重量不能超过 30 吨。防开裂施工方案(一)地下室顶板砼施工 本工程顶板厚为 160mm 厚,为防止砼产生温度裂缝,砼的浇捣是整个地下室的施工的重点工作之一,其浇筑质量的好坏直接影响地下室工程的质量优劣和使用要求,为此,要求在底板砼浇筑前,必须结合现场的实际情况编制详细的施工方案。并做到分级交底,使各施工人员和操作工人清楚每项设计要求、技术要求、措施及方法,做到周密组织、层层把关,确保底板砼的施工质量。(1)砼的主要技术要求 砼配合比要求 a、质量要求:地下室顶板砼 C30、P6 抗渗砼浇筑,每一区段落的面积及地梁截面尺寸相对较大及高低级较多,因此必须注意延缓水泥水化热高峰,增强砼的抗裂、性,减少内外温差,以保证砼强度与抗渗要求。 b、材料选择:采纳 42.5 普通硅酸盐水泥,掺入 YJ-ARW 微膨胀复合防水剂和合成纤维(纤维体积率为 0.1%),确保砼的抗渗要求并使砼缓凝时间延长到 6 小时,防止砼浇捣时产生施工冷缝,砂率控制在 38%左右。碎石粒径 5-31.5mm。在满足设计强度的条件下,砼内可掺入适量的粉煤灰,减少水泥用量,以降低砼的水化热。砼坍落度及水灰比要求:底板砼坍落度控制在 12-14cm 之间,水灰比为 0.45,砼浇筑时严格控制坍落度,控制用水量,确保砼质量。(2) 砼浇捣布置:整体浇筑,考虑输送泵为主,塔吊辅助运输。采纳泵...
