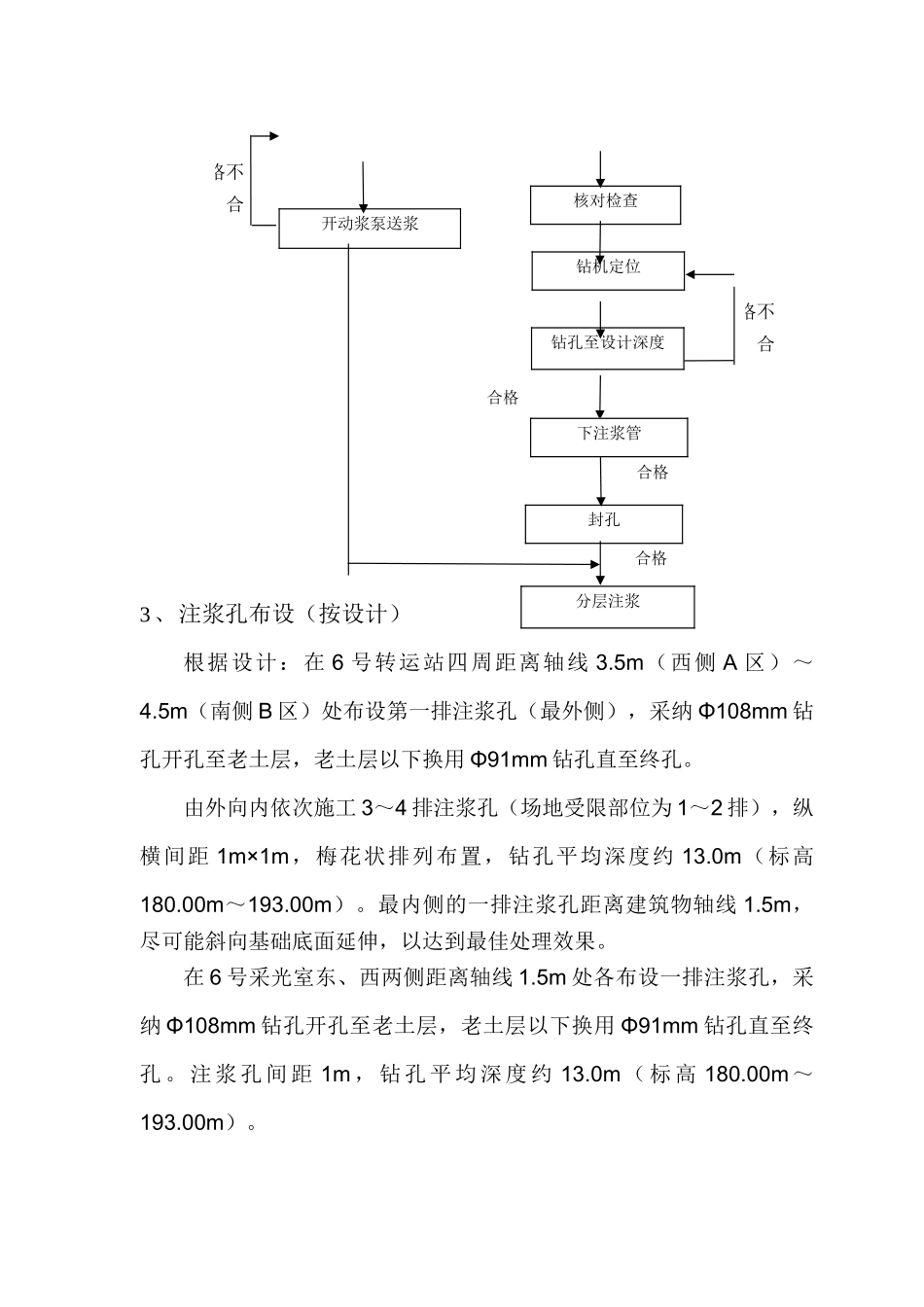

坪石发 建工程 6 号转运站及 6 号采光室地基不均匀沉降治理施工组织设计编 制:审 核:湖南省 勘察公司2025 年 5 月目 录一、工程概况二、施工工艺 1、优化设计 2、工艺流程 3、注浆孔布设4、成孔 5、下注浆管 6、止浆塞7、制浆 8、注浆 9、注浆深度的控制10、注浆效果的检测 11、特别情况的处理三、工程投入的主要机械设备及材料1、主要施工机械设备2、主要材料计划四、人员安排计划五、施工进度计划1、工期安排2、施工进度横道图六、确保工程质量的技术措施1、质量管理体系图2、施工质量标准措施七、确保安全生产及文明施工的技术措施1、组织措施2、施工措施3、文明施工措施八、注浆孔平面布置图及编号坪石发 建工程 6 号转运站及 6 号采光室地基不均匀沉降治理施工组织设计一、工程概况坪石 厂三期扩建工程输煤系统 6 号转运站及 6 号采光室因地基不均匀沉降,引起 6 号输煤皮带支架变形,如继续进展将会影响电厂的正常运行。据电厂提供的沉降观测记录: 截至 2025 年 5 月 10 日,6 号转运站最大累计沉降量达到 178mm(西南角 ZY1 点),特别是在 4 月 28 日和 5月 3 日先后两次的观测期间,出现了沉降 73mm 的过程(5 天内的沉降速率达到 14.6mm/d)。经我院勘察,分析沉降的主要原因:2025 年 11 月27 日及 2025 年 4 月 30 日,与 6 号转运站相邻的水管先后两次发生断裂,大量带压力的水冲刷 6 号转运站基础,将部分换填层冲刷至其下部的块石层以及基础外侧的填土层、块石层中,从而引起地基的下沉。2025 年 5 月 14 日,经专题会议通过由我公司设计的《坪石发电 B厂三期扩建工程 6 号转运站及 6 号采光室地基不均匀沉降处理方案》。并委托我公司进行施工,为优化原方案并指导施工特编制本方案,报广东天安工程监理有限公司、西北项目管理部及业主。施工组织设计编制依据:1、《坪石发电 B 厂三期扩建工程 6 号转运站及 6 号采光室地基不均匀沉降处理方案》2、本工程适用的主要技术法律规范:施工现场临时用电安全技术法律规范(JGJ46-05)建筑机械使用安全技术法律规范(JGJ33-01)建筑施工安全检验标准(JGJ-59-99)建筑工程施工质量验收统一标准(GB50300-01)火力发电厂施工质量检验及评定标准6 号转运站施工图二、施工工艺1、优化设计本工程采纳双液(水泥+水玻璃.膨胀剂)压力注浆处理方案可行。通过注浆泵将水泥浆用一定压力注入地基填土层、...
