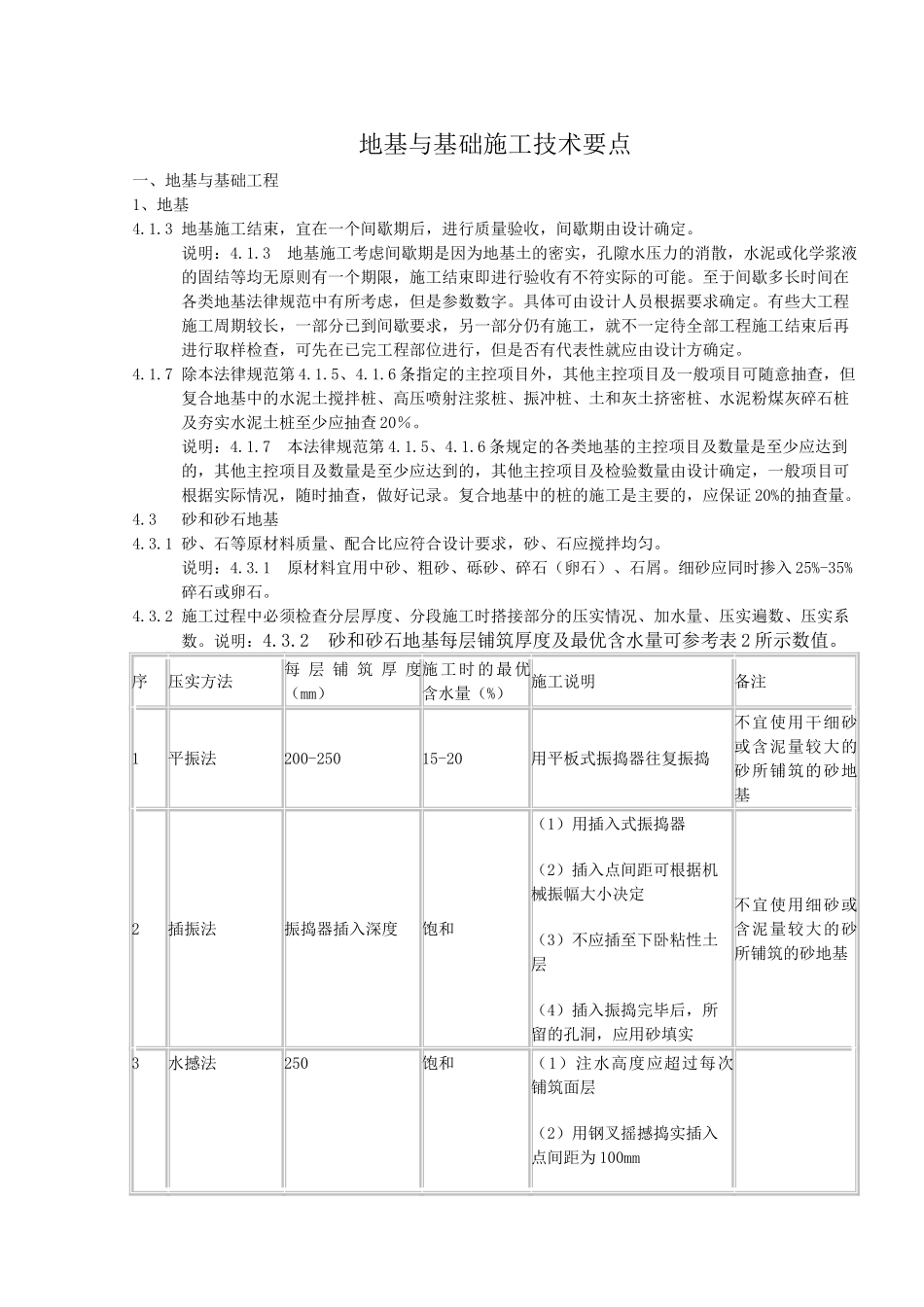

地基与基础施工技术要点一、地基与基础工程1、地基4
3 地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由设计确定
3 地基施工考虑间歇期是因为地基土的密实,孔隙水压力的消散,水泥或化学浆液的固结等均无原则有一个期限,施工结束即进行验收有不符实际的可能
至于间歇多长时间在各类地基法律规范中有所考虑,但是参数数字
具体可由设计人员根据要求确定
有些大工程施工周期较长,一部分已到间歇要求,另一部分仍有施工,就不一定待全部工程施工结束后再进行取样检查,可先在已完工程部位进行,但是否有代表性就应由设计方确定
7 除本法律规范第 4
6 条指定的主控项目外,其他主控项目及一般项目可随意抽查,但复合地基中的水泥土搅拌桩、高压喷射注浆桩、振冲桩、土和灰土挤密桩、水泥粉煤灰碎石桩及夯实水泥土桩至少应抽查 20%
7 本法律规范第 4
6 条规定的各类地基的主控项目及数量是至少应达到的,其他主控项目及数量是至少应达到的,其他主控项目及检验数量由设计确定,一般项目可根据实际情况,随时抽查,做好记录
复合地基中的桩的施工是主要的,应保证 20%的抽查量
3 砂和砂石地基4
1 砂、石等原材料质量、配合比应符合设计要求,砂、石应搅拌均匀
1 原材料宜用中砂、粗砂、砾砂、碎石(卵石)、石屑
细砂应同时掺入 25%-35%碎石或卵石
2 施工过程中必须检查分层厚度、分段施工时搭接部分的压实情况、加水量、压实遍数、压实系数
2 砂和砂石地基每层铺筑厚度及最优含水量可参考表 2 所示数值
序压实方法每 层 铺 筑 厚 度(mm)施工时的最优含水量(%)施工说明备注1平振法200-25015-20用平板式振捣器往复振捣不宜使用干细砂或含泥量较大的砂所铺筑的砂地基2插振法振捣器插入深度饱和(
