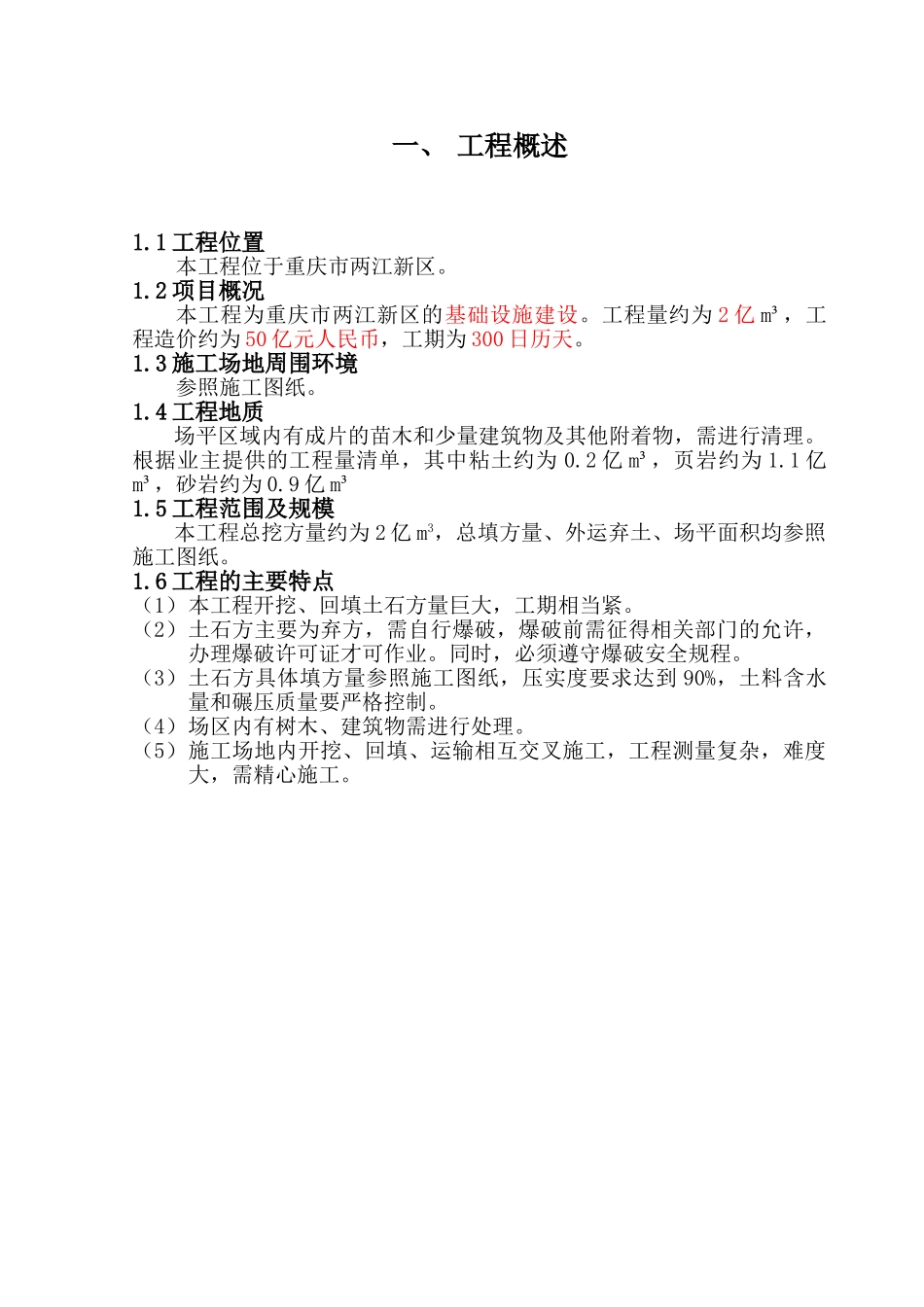

一、 工程概述1
1 工程位置本工程位于重庆市两江新区
2 项目概况本工程为重庆市两江新区的基础设施建设
工程量约为 2 亿 m³,工程造价约为 50 亿元人民币,工期为 300 日历天
3 施工场地周围环境参照施工图纸
4 工程地质场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理
根据业主提供的工程量清单,其中粘土约为 0
2 亿 m³,页岩约为 1
1 亿m³,砂岩约为 0
9 亿 m³1
5 工程范围及规模本工程总挖方量约为 2 亿 m3,总填方量、外运弃土、场平面积均参照施工图纸
6 工程的主要特点(1)本工程开挖、回填土石方量巨大,工期相当紧
(2)土石方主要为弃方,需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业
同时,必须遵守爆破安全规程
(3)土石方具体填方量参照施工图纸,压实度要求达到 90%,土料含水量和碾压质量要严格控制
(4)场区内有树木、建筑物需进行处理
(5)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工

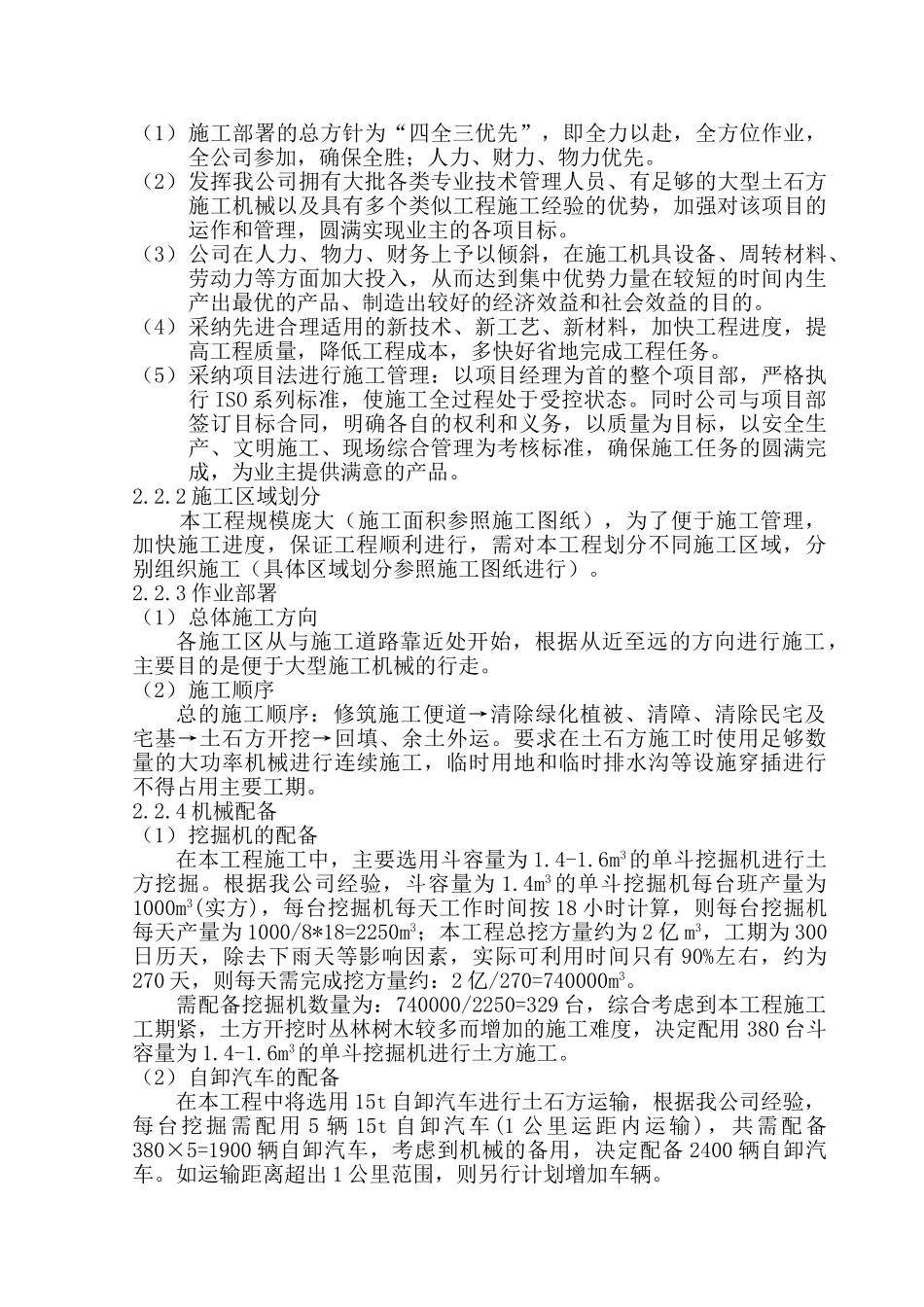

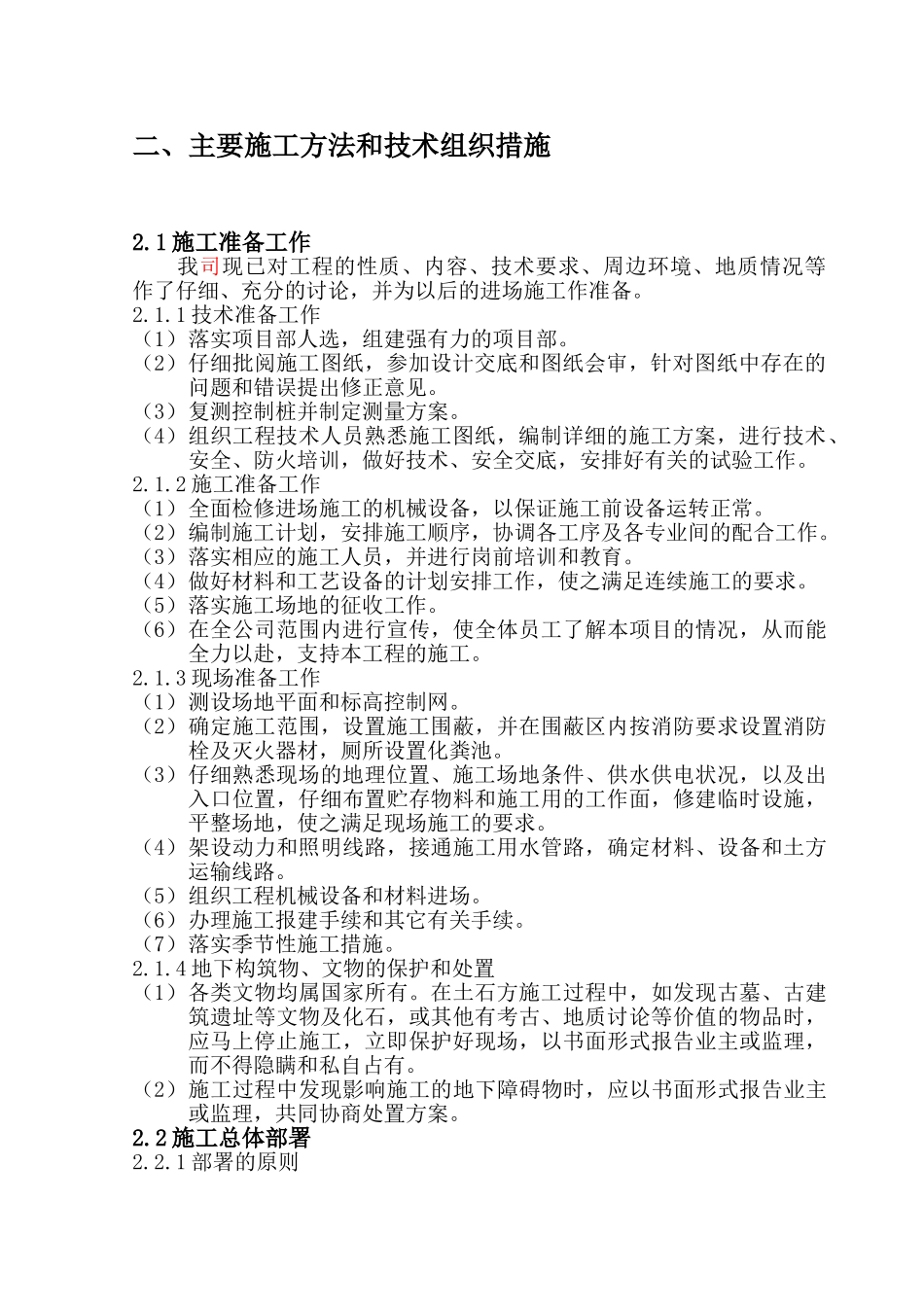

二、主要施工方法和技术组织措施2
1 施工准备工作 我司现已对工程的性质、内容、技术要求、周边环境、地质情况等作了仔细、充分的讨论,并为以后的进场施工作准备
1 技术准备工作(1)落实项目部人选,组建强有力的项目部
(2)仔细批阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见
(3)复测控制桩并制定测量方案
(4)组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作
2 施工准备工作(1)全面检修进场施工的机械设备,以保证施工前设备运转正常
(2)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作
(3)落实相应的施工人员,并进行岗前培训和教育
(4)做好材料和工艺
