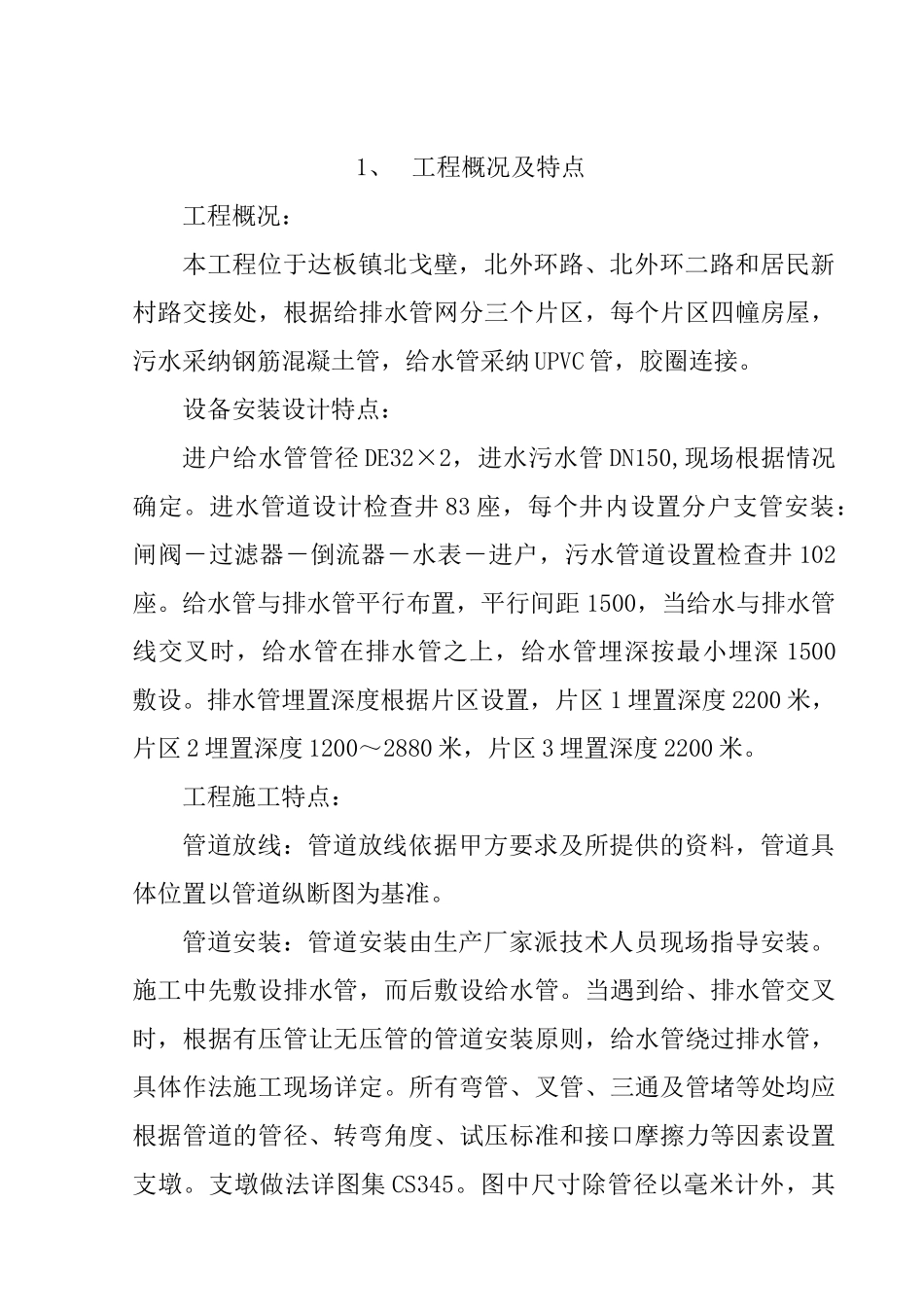

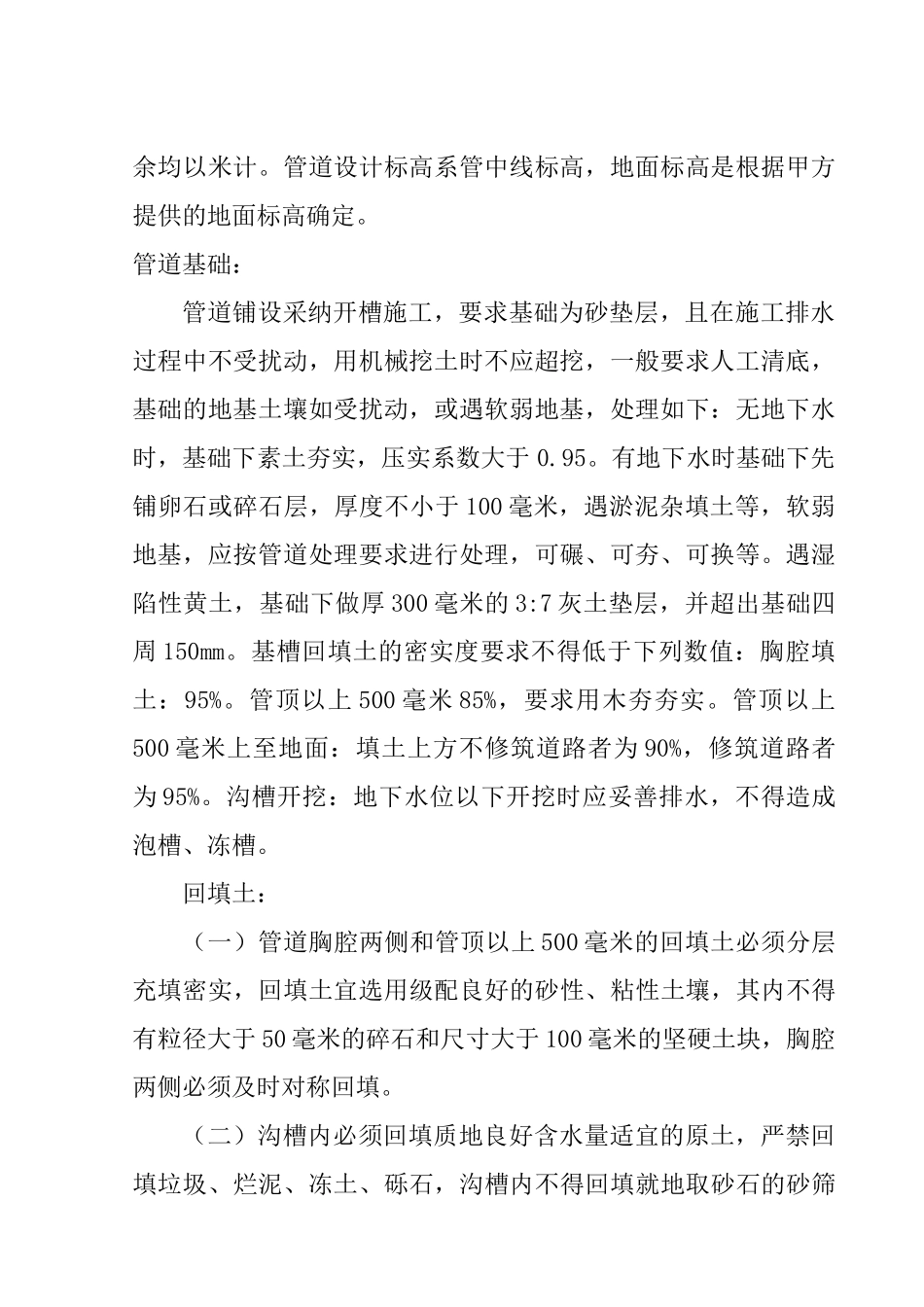

1、 工程概况及特点工程概况:本工程位于达板镇北戈壁,北外环路、北外环二路和居民新村路交接处,根据给排水管网分三个片区,每个片区四幢房屋,污水采纳钢筋混凝土管,给水管采纳 UPVC 管,胶圈连接。设备安装设计特点:进户给水管管径 DE32×2,进水污水管 DN150,现场根据情况确定。进水管道设计检查井 83 座,每个井内设置分户支管安装:闸阀-过滤器-倒流器-水表-进户,污水管道设置检查井 102座。给水管与排水管平行布置,平行间距 1500,当给水与排水管线交叉时,给水管在排水管之上,给水管埋深按最小埋深 1500敷设。排水管埋置深度根据片区设置,片区 1 埋置深度 2200 米,片区 2 埋置深度 1200~2880 米,片区 3 埋置深度 2200 米。工程施工特点:管道放线:管道放线依据甲方要求及所提供的资料,管道具体位置以管道纵断图为基准。管道安装:管道安装由生产厂家派技术人员现场指导安装。施工中先敷设排水管,而后敷设给水管。当遇到给、排水管交叉时,根据有压管让无压管的管道安装原则,给水管绕过排水管,具体作法施工现场详定。所有弯管、叉管、三通及管堵等处均应根据管道的管径、转弯角度、试压标准和接口摩擦力等因素设置支墩。支墩做法详图集 CS345。图中尺寸除管径以毫米计外,其余均以米计。管道设计标高系管中线标高,地面标高是根据甲方提供的地面标高确定。管道基础:管道铺设采纳开槽施工,要求基础为砂垫层,且在施工排水过程中不受扰动,用机械挖土时不应超挖,一般要求人工清底,基础的地基土壤如受扰动,或遇软弱地基,处理如下:无地下水时,基础下素土夯实,压实系数大于 0.95。有地下水时基础下先铺卵石或碎石层,厚度不小于 100 毫米,遇淤泥杂填土等,软弱地基,应按管道处理要求进行处理,可碾、可夯、可换等。遇湿陷性黄土,基础下做厚 300 毫米的 3:7 灰土垫层,并超出基础四周 150mm。基槽回填土的密实度要求不得低于下列数值:胸腔填土:95%。管顶以上 500 毫米 85%,要求用木夯夯实。管顶以上500 毫米上至地面:填土上方不修筑道路者为 90%,修筑道路者为 95%。沟槽开挖:地下水位以下开挖时应妥善排水,不得造成泡槽、冻槽。回填土:(一)管道胸腔两侧和管顶以上 500 毫米的回填土必须分层充填密实,回填土宜选用级配良好的砂性、粘性土壤,其内不得有粒径大于 50 毫米的碎石和尺寸大于 100 毫米的坚硬土块,胸腔两侧必须及时对称回填。(二)沟槽内必须回...
