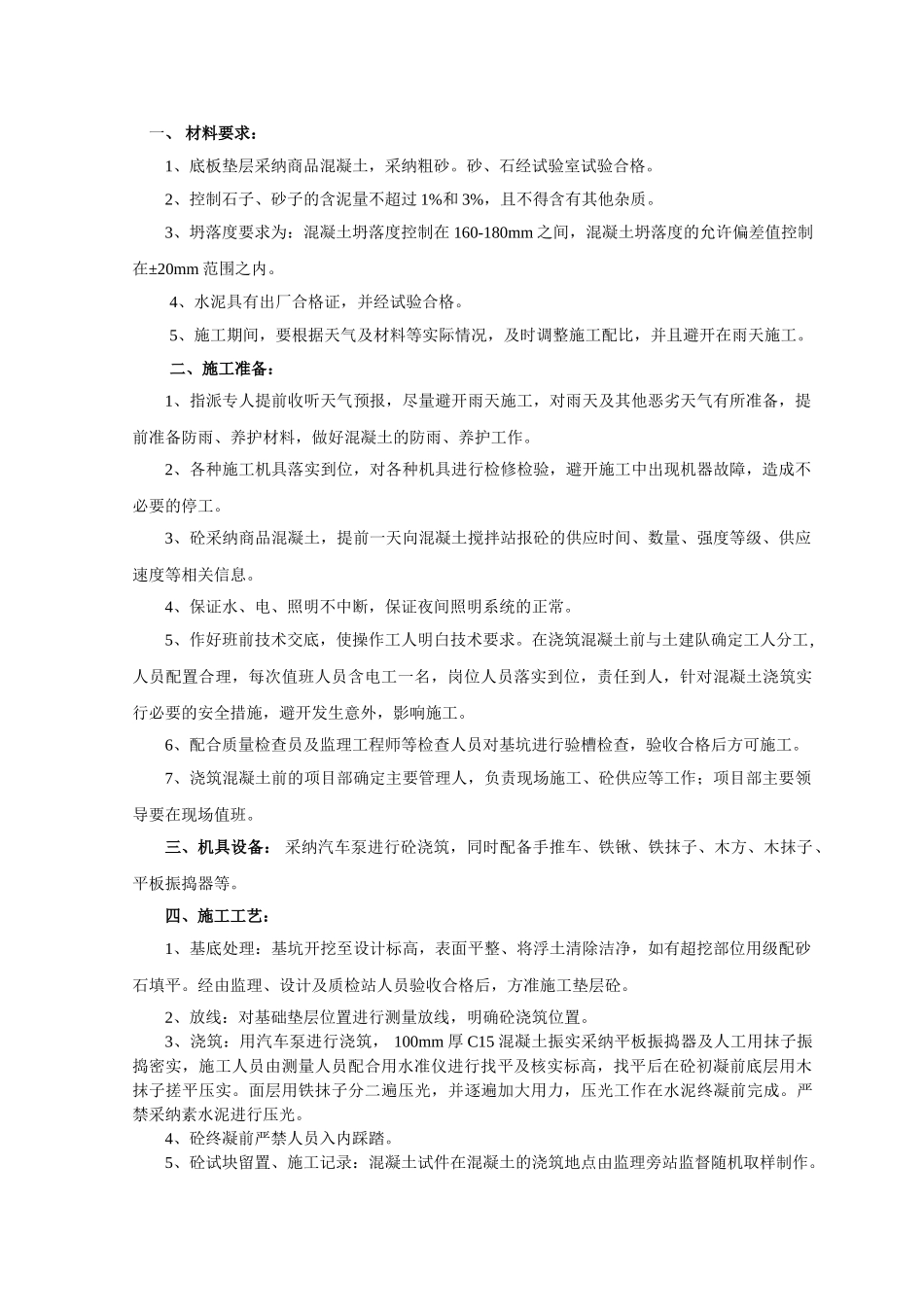

一、 材料要求:1、底板垫层采纳商品混凝土,采纳粗砂
砂、石经试验室试验合格
2、控制石子、砂子的含泥量不超过 1%和 3%,且不得含有其他杂质
3、坍落度要求为:混凝土坍落度控制在 160-180mm 之间,混凝土坍落度的允许偏差值控制在±20mm 范围之内
4、水泥具有出厂合格证,并经试验合格
5、施工期间,要根据天气及材料等实际情况,及时调整施工配比,并且避开在雨天施工
二、施工准备:1、指派专人提前收听天气预报,尽量避开雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作
2、各种施工机具落实到位,对各种机具进行检修检验,避开施工中出现机器故障,造成不必要的停工
3、砼采纳商品混凝土,提前一天向混凝土搅拌站报砼的供应时间、数量、强度等级、供应速度等相关信息
4、保证水、电、照明不中断,保证夜间照明系统的正常
5、作好班前技术交底,使操作工人明白技术要求
在浇筑混凝土前与土建队确定工人分工,人员配置合理,每次值班人员含电工一名,岗位人员落实到位,责任到人,针对混凝土浇筑实行必要的安全措施,避开发生意外,影响施工
6、配合质量检查员及监理工程师等检查人员对基坑进行验槽检查,验收合格后方可施工
7、浇筑混凝土前的项目部确定主要管理人,负责现场施工、砼供应等工作;项目部主要领导要在现场值班
三、机具设备: 采纳汽车泵进行砼浇筑,同时配备手推车、铁锹、铁抹子、木方、木抹子、平板振捣器等
四、施工工艺: 1、基底处理:基坑开挖至设计标高,表面平整、将浮土清除洁净,如有超挖部位用级配砂石填平
经由监理、设计及质检站人员验收合格后,方准施工垫层砼
2、放线:对基础垫层位置进行测量放线,明确砼浇筑位置

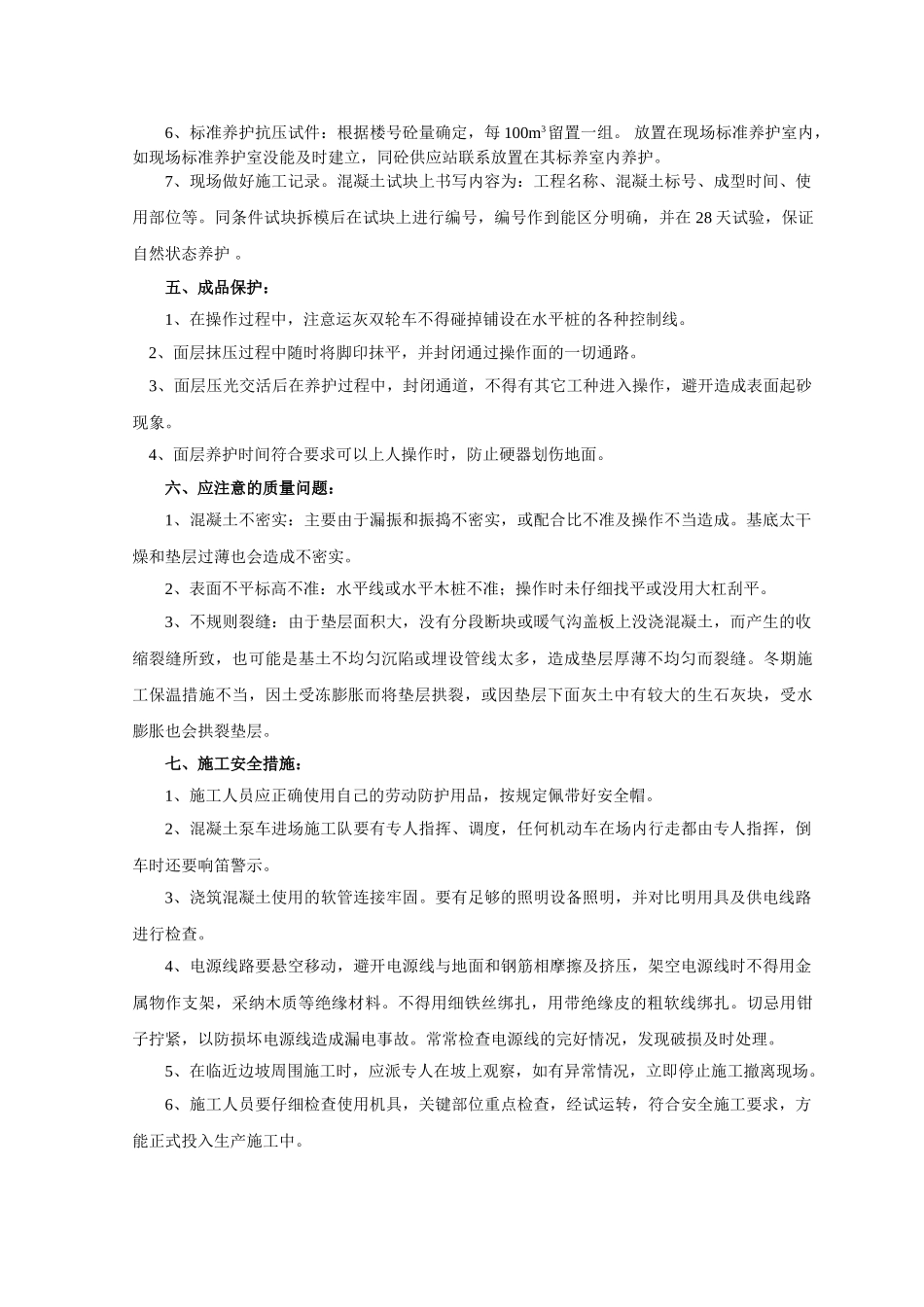

3、浇筑:用汽车泵进行浇筑, 100mm 厚 C15 混凝土振实采纳平板振捣器及人工用抹子振捣密实,施工人员由测量人员配合用水准仪进行找平及核实
