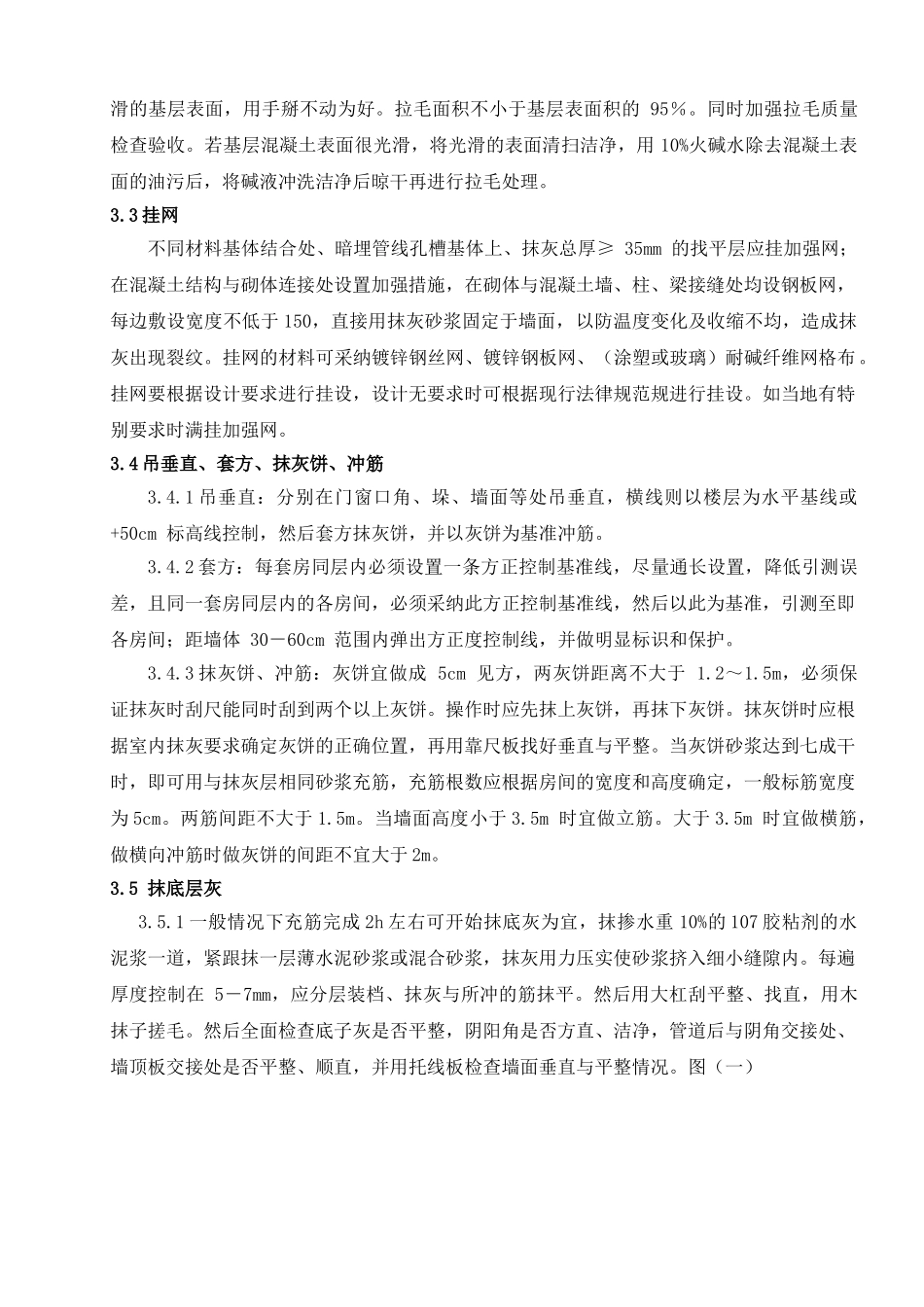

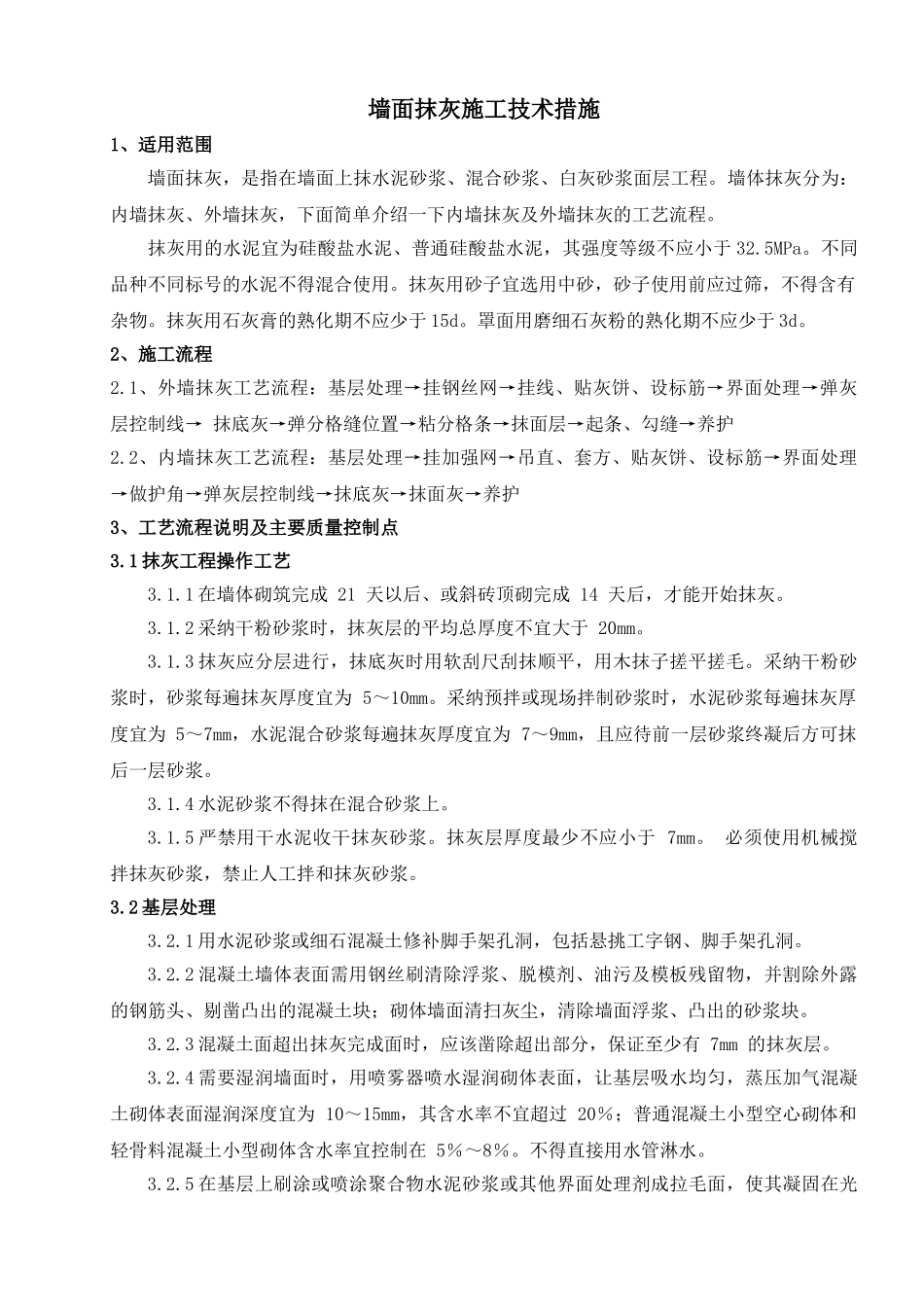

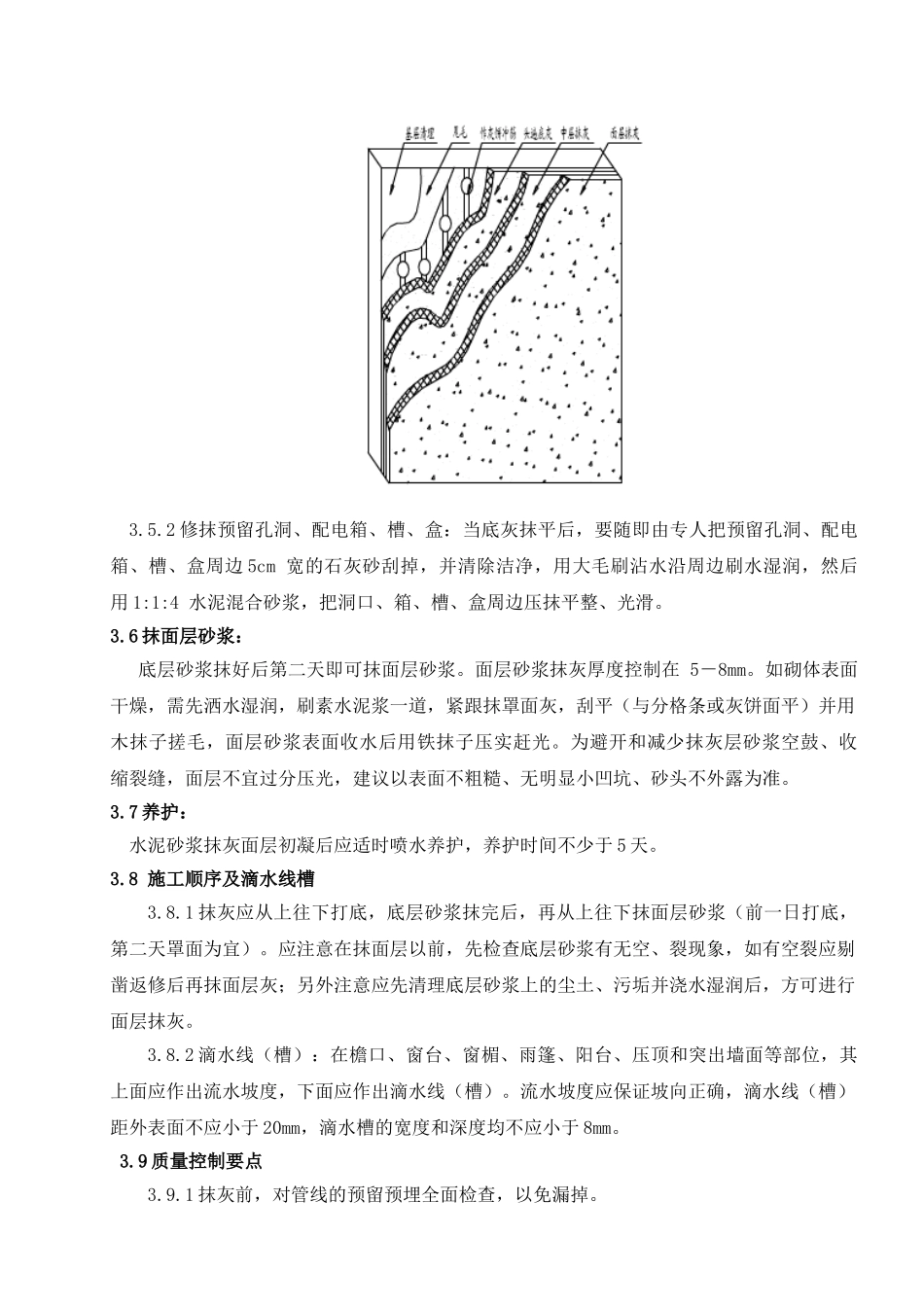

墙面抹灰施工技术措施1、适用范围墙面抹灰,是指在墙面上抹水泥砂浆、混合砂浆、白灰砂浆面层工程
墙体抹灰分为:内墙抹灰、外墙抹灰,下面简单介绍一下内墙抹灰及外墙抹灰的工艺流程
抹灰用的水泥宜为硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于 32
不同品种不同标号的水泥不得混合使用
抹灰用砂子宜选用中砂,砂子使用前应过筛,不得含有杂物
抹灰用石灰膏的熟化期不应少于 15d
罩面用磨细石灰粉的熟化期不应少于 3d
2、施工流程2
1、外墙抹灰工艺流程:基层处理→挂钢丝网→挂线、贴灰饼、设标筋→界面处理→弹灰层控制线→ 抹底灰→弹分格缝位置→粘分格条→抹面层→起条、勾缝→养护2
2、内墙抹灰工艺流程:基层处理→挂加强网→吊直、套方、贴灰饼、设标筋→界面处理→做护角→弹灰层控制线→抹底灰→抹面灰→养护3、工艺流程说明及主要质量控制点3
1 抹灰工程操作工艺3
1 在墙体砌筑完成 21 天以后、或斜砖顶砌完成 14 天后,才能开始抹灰
2 采纳干粉砂浆时,抹灰层的平均总厚度不宜大于 20mm
3 抹灰应分层进行,抹底灰时用软刮尺刮抹顺平,用木抹子搓平搓毛
采纳干粉砂浆时,砂浆每遍抹灰厚度宜为 5~10mm
采纳预拌或现场拌制砂浆时,水泥砂浆每遍抹灰厚度宜为 5~7mm,水泥混合砂浆每遍抹灰厚度宜为 7~9mm,且应待前一层砂浆终凝后方可抹后一层砂浆
4 水泥砂浆不得抹在混合砂浆上
5 严禁用干水泥收干抹灰砂浆
抹灰层厚度最少不应小于 7mm
必须使用机械搅拌抹灰砂浆,禁止人工拌和抹灰砂浆
2 基层处理 3
1 用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞
2 混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露的钢筋头、剔凿凸出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块
