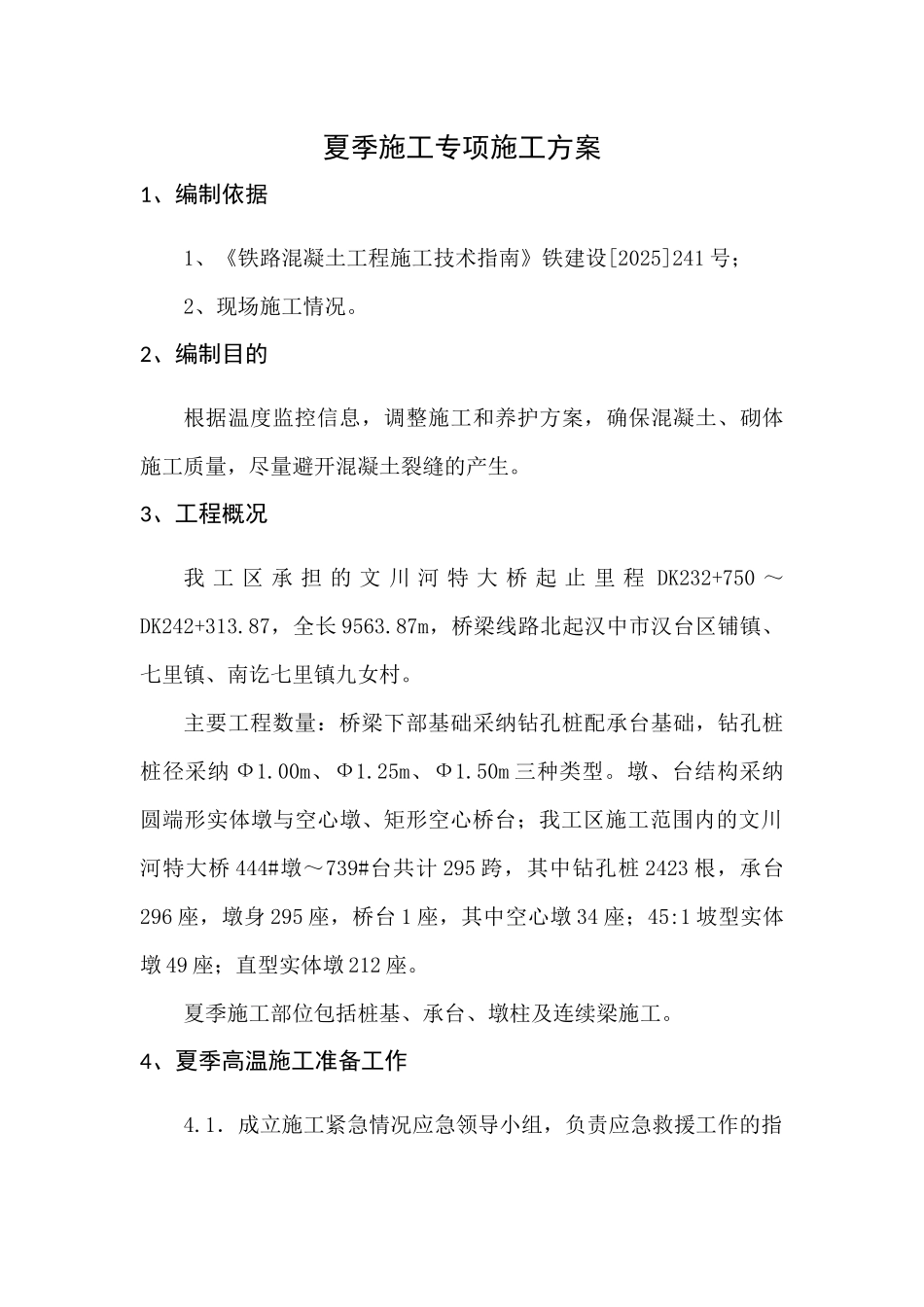

夏季施工专项施工方案1、编制依据1、《铁路混凝土工程施工技术指南》铁建设[2025]241 号;2、现场施工情况

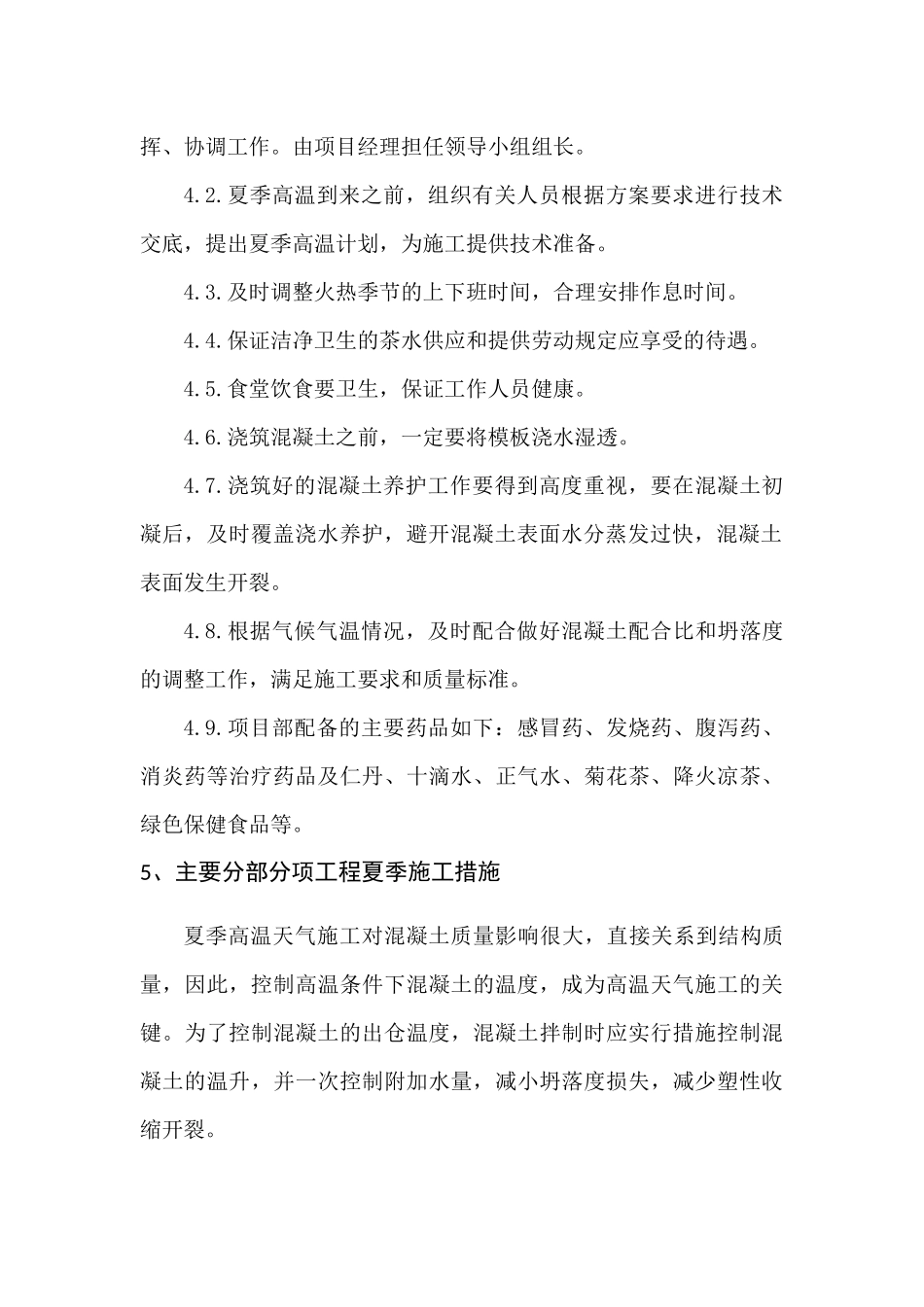

2、编制目的根据温度监控信息,调整施工和养护方案,确保混凝土、砌体施工质量,尽量避开混凝土裂缝的产生
3、工程概况我 工 区 承 担 的 文 川 河 特 大 桥 起 止 里 程 DK232+750 ~DK242+313
87,全长 9563
87m,桥梁线路北起汉中市汉台区铺镇、七里镇、南讫七里镇九女村
主要工程数量:桥梁下部基础采纳钻孔桩配承台基础,钻孔桩桩径采纳 Ф1
00m、Ф1
25m、Ф1
50m 三种类型
墩、台结构采纳圆端形实体墩与空心墩、矩形空心桥台;我工区施工范围内的文川河特大桥 444#墩~739#台共计 295 跨,其中钻孔桩 2423 根,承台296 座,墩身 295 座,桥台 1 座,其中空心墩 34 座;45:1 坡型实体墩 49 座;直型实体墩 212 座
夏季施工部位包括桩基、承台、墩柱及连续梁施工
4、夏季高温施工准备工作4
1.成立施工紧急情况应急领导小组,负责应急救援工作的指挥、协调工作
由项目经理担任领导小组组长
夏季高温到来之前,组织有关人员根据方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备
及时调整火热季节的上下班时间,合理安排作息时间
保证洁净卫生的茶水供应和提供劳动规定应享受的待遇
食堂饮食要卫生,保证工作人员健康
浇筑混凝土之前,一定要将模板浇水湿透
浇筑好的混凝土养护工作要得到高度重视,要在混凝土初凝后,及时覆盖浇水养护,避开混凝土表面水分蒸发过快,混凝土表面发生开裂
根据气候气温情况,及时配合做好混凝土配合比和坍落度的调整工作,满足施工要求和质量标准
项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正
