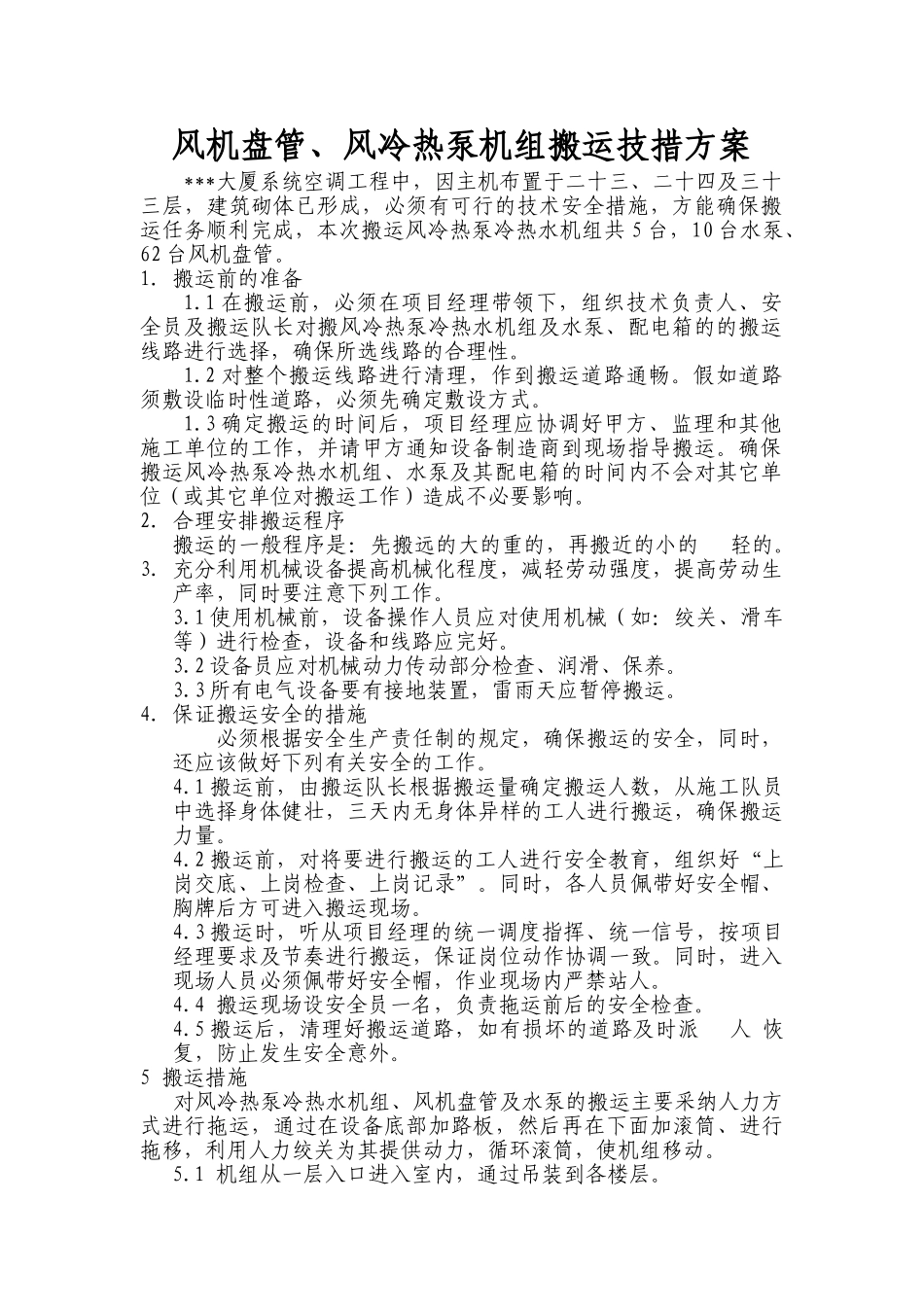

风机盘管、风冷热泵机组搬运技措方案***大厦系统空调工程中,因主机布置于二十三、二十四及三十三层,建筑砌体已形成,必须有可行的技术安全措施,方能确保搬运任务顺利完成,本次搬运风冷热泵冷热水机组共 5 台,10 台水泵、62 台风机盘管
搬运前的准备1
1 在搬运前,必须在项目经理带领下,组织技术负责人、安全员及搬运队长对搬风冷热泵冷热水机组及水泵、配电箱的的搬运线路进行选择,确保所选线路的合理性
2 对整个搬运线路进行清理,作到搬运道路通畅

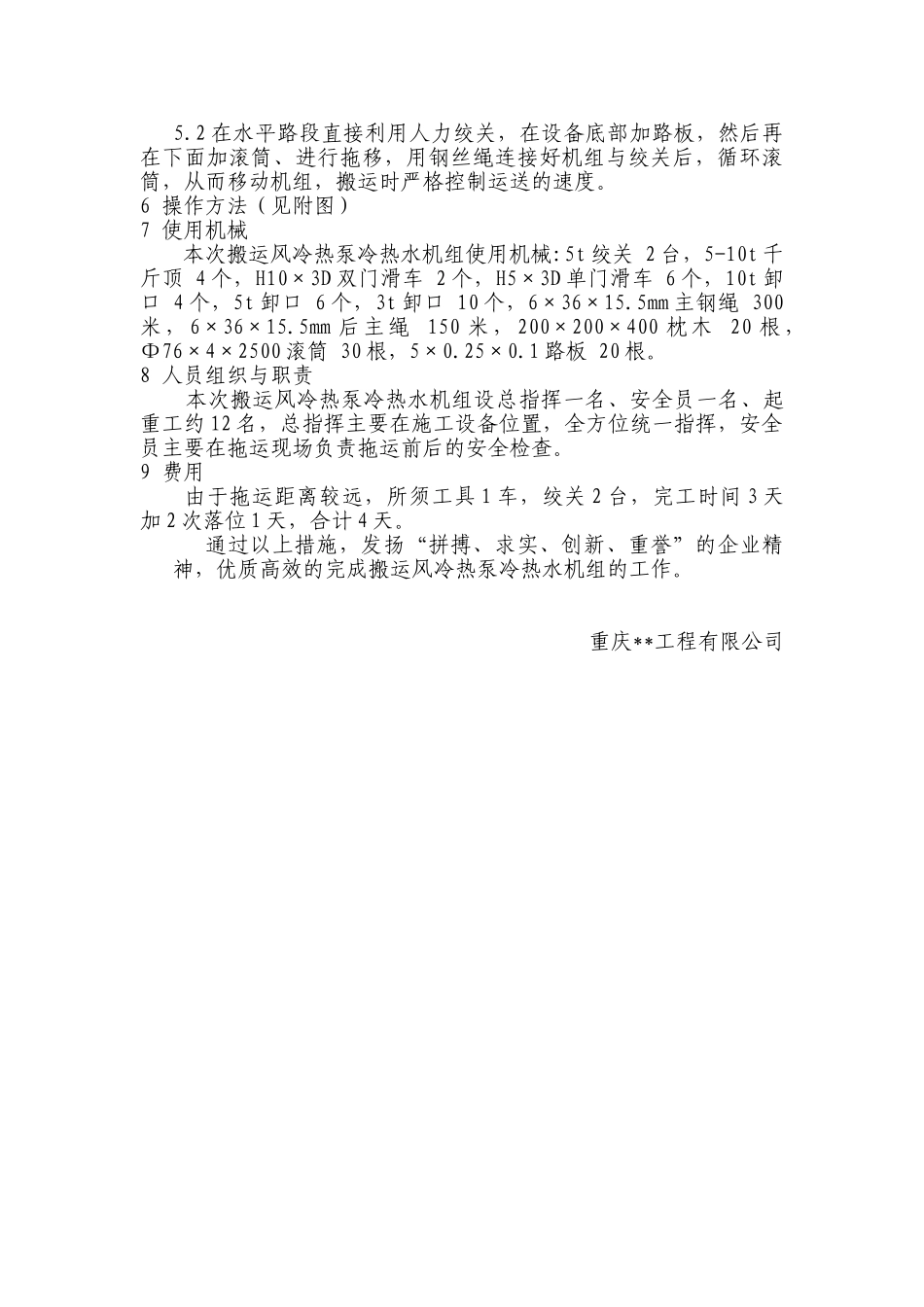

假如道路须敷设临时性道路,必须先确定敷设方式
3 确定搬运的时间后,项目经理应协调好甲方、监理和其他施工单位的工作,并请甲方通知设备制造商到现场指导搬运
确保搬运风冷热泵冷热水机组、水泵及其配电箱的时间内不会对其它单位(或其它单位对搬运工作)造成不必要影响
合理安排搬运程序搬运的一般程序是:先搬远的大的重的,再搬近的小的轻的
充分利用机械设备提高机械化程度,减轻劳动强度,提高劳动生产率,同时要注意下列工作
1 使用机械前,设备操作人员应对使用机械(如:绞关、滑车等)进行检查,设备和线路应完好
2 设备员应对机械动力传动部分检查、润滑、保养
3 所有电气设备要有接地装置,雷雨天应暂停搬运
保证搬运安全的措施必须根据安全生产责任制的规定,确保搬运的安全,同时,还应该做好下列有关安全的工作
1 搬运前,由搬运队长根据搬运量确定搬运人数,从施工队员中选择身体健壮,三天内无身体异样的工人进行搬运,确保搬运力量
2 搬运前,对将要进行搬运的工人进行安全教育,组织好“上岗交底、上岗检查、上岗记录”
同时,各人员佩带好安全帽、胸牌后方可进入搬运现场
3 搬运时,听从项目经理的统一调度指挥、统一信号,按项目经理要求及节奏进行搬运,保证岗位动作协调一致
同时,进入现场人员必须佩带好安全帽,作业现场内
