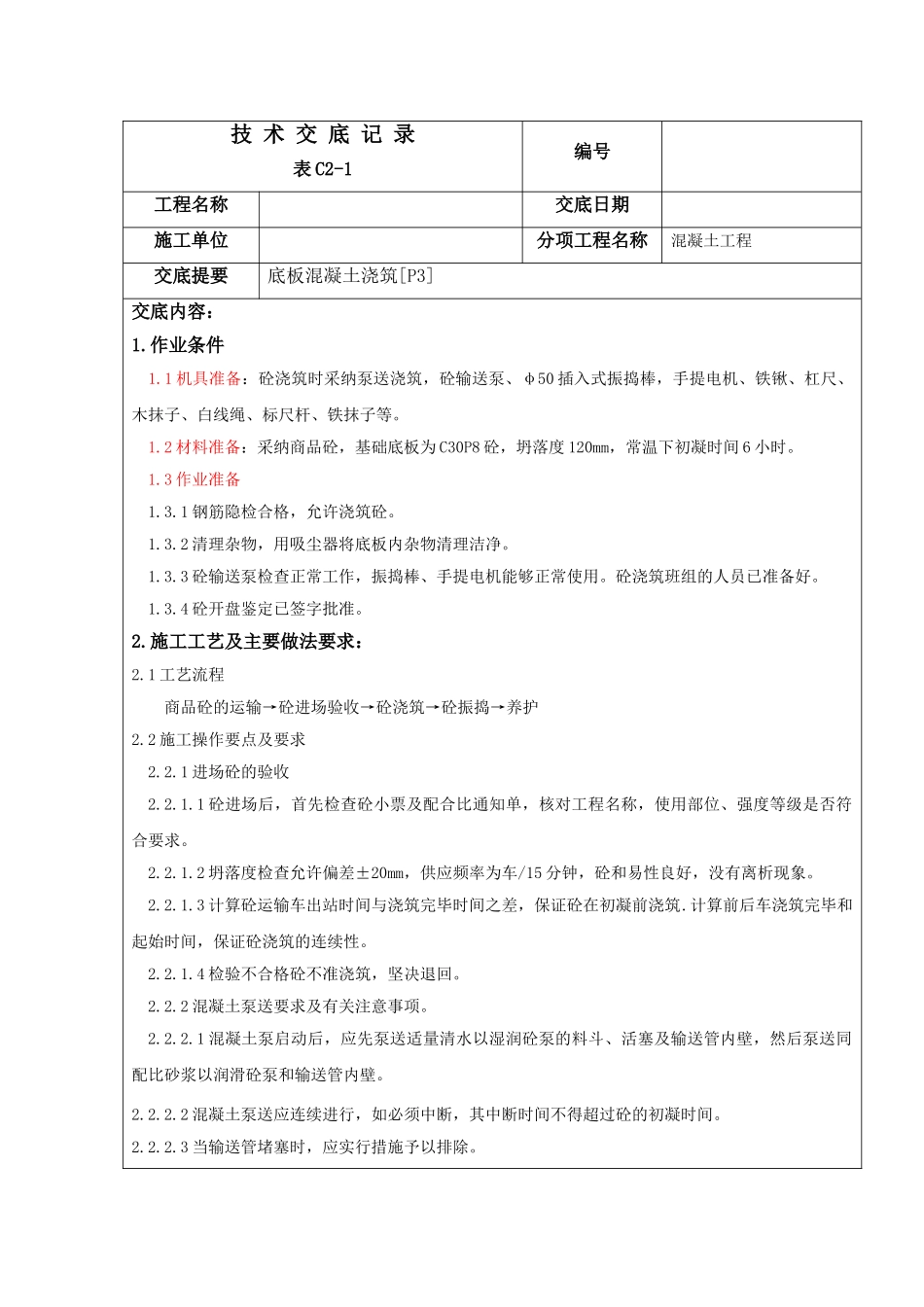

技 术 交 底 记 录表 C2-1编号工程名称交底日期施工单位分项工程名称混凝土工程交底提要底板混凝土浇筑[P3]交底内容:1
作业条件 1
1 机具准备:砼浇筑时采纳泵送浇筑,砼输送泵、φ50 插入式振捣棒,手提电机、铁锹、杠尺、木抹子、白线绳、标尺杆、铁抹子等
2 材料准备:采纳商品砼,基础底板为 C30P8 砼,坍落度 120mm,常温下初凝时间 6 小时
3 作业准备 1
1 钢筋隐检合格,允许浇筑砼
2 清理杂物,用吸尘器将底板内杂物清理洁净
3 砼输送泵检查正常工作,振捣棒、手提电机能够正常使用
砼浇筑班组的人员已准备好
4 砼开盘鉴定已签字批准
施工工艺及主要做法要求:2
1 工艺流程商品砼的运输→砼进场验收→砼浇筑→砼振捣→养护2
2 施工操作要点及要求2
1 进场砼的验收2
1 砼进场后,首先检查砼小票及配合比通知单,核对工程名称,使用部位、强度等级是否符合要求
2 坍落度检查允许偏差±20mm,供应频率为车/15 分钟,砼和易性良好,没有离析现象
3 计算砼运输车出站时间与浇筑完毕时间之差,保证砼在初凝前浇筑
计算前后车浇筑完毕和起始时间,保证砼浇筑的连续性
4 检验不合格砼不准浇筑,坚决退回
2 混凝土泵送要求及有关注意事项
1 混凝土泵启动后,应先泵送适量清水以湿润砼泵的料斗、活塞及输送管内壁,然后泵送同配比砂浆以润滑砼泵和输送管内壁
2 混凝土泵送应连续进行,如必须中断,其中断时间不得超过砼的初凝时间
3 当输送管堵塞时,应实行措施予以排除
4 应正确计算砼的需要量,在浇筑前通知搅拌站
5 砼运输车给混凝土泵喂料时,在喂料前,中高速旋转拌筒,使砼拌合均匀,喂料时,反转卸料应配合泵
