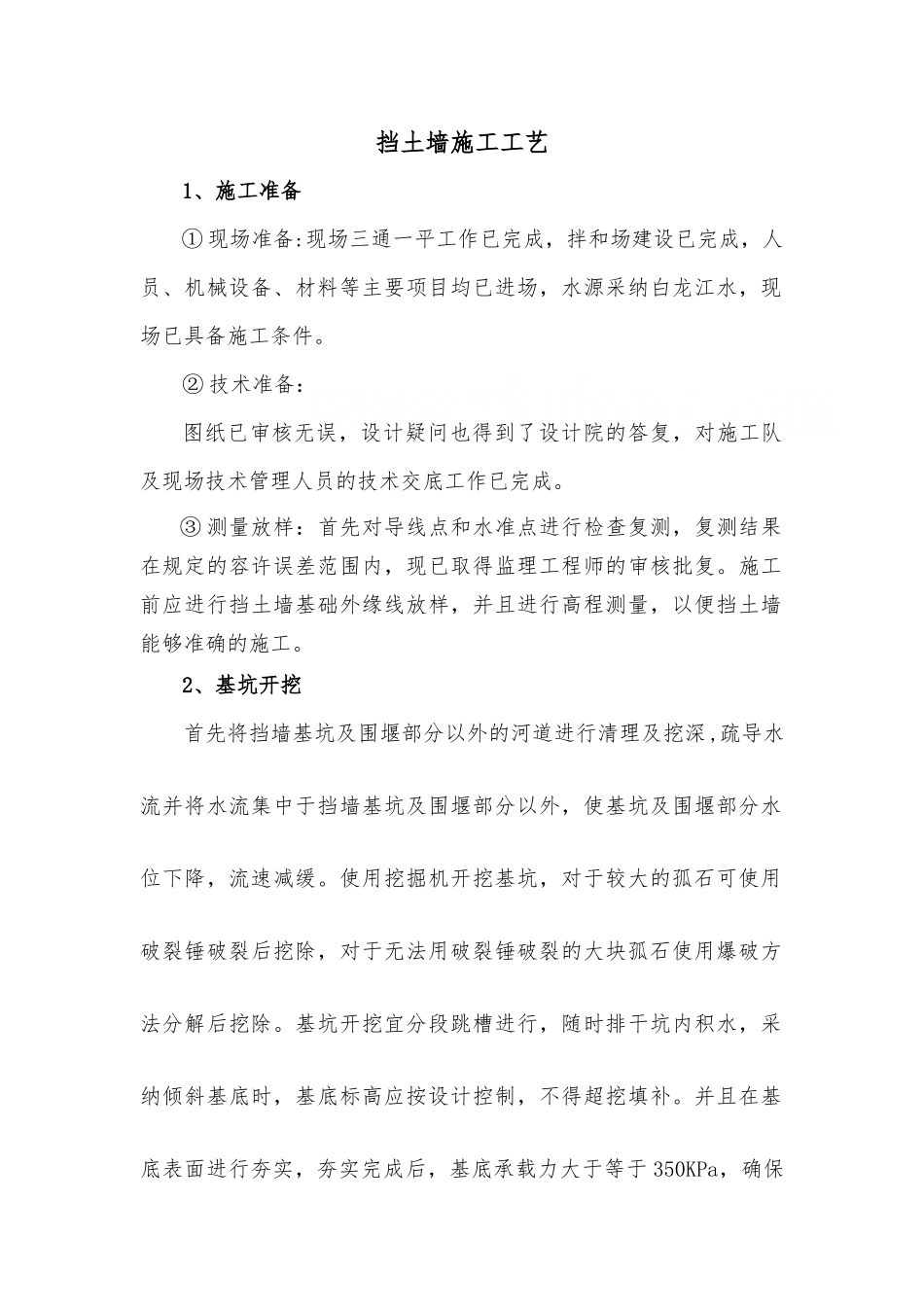

挡土墙施工工艺1、施工准备① 现场准备:现场三通一平工作已完成,拌和场建设已完成,人员、机械设备、材料等主要项目均已进场,水源采纳白龙江水,现场已具备施工条件。② 技术准备:图纸已审核无误,设计疑问也得到了设计院的答复,对施工队及现场技术管理人员的技术交底工作已完成。③ 测量放样:首先对导线点和水准点进行检查复测,复测结果在规定的容许误差范围内,现已取得监理工程师的审核批复。施工前应进行挡土墙基础外缘线放样,并且进行高程测量,以便挡土墙能够准确的施工。2、基坑开挖首先将挡墙基坑及围堰部分以外的河道进行清理及挖深,疏导水流并将水流集中于挡墙基坑及围堰部分以外,使基坑及围堰部分水位下降,流速减缓。使用挖掘机开挖基坑,对于较大的孤石可使用破裂锤破裂后挖除,对于无法用破裂锤破裂的大块孤石使用爆破方法分解后挖除。基坑开挖宜分段跳槽进行,随时排干坑内积水,采纳倾斜基底时,基底标高应按设计控制,不得超挖填补。并且在基底表面进行夯实,夯实完成后,基底承载力大于等于 350KPa,确保基础的稳定性。经检验合格后应及时进行下道工序施工。 3、土石围堰围堰施工:使用土袋围堰法,草袋装土或碎石土,人工码砌,围堰中心部分填筑粘土。堰顶宽度 1-2 米,堰外边坡 1:0.5-1:1,内侧坡度 1:0.2-1:0.5。码砌的土袋上下左右应相互错开,堆码密实整齐。以 20 米为一围堰段落。a测量放线:根据挡墙宽度、基础开挖坡度、围堰体厚度、作业空间等计算围堰填筑范围和尺寸,通过测量定位,并作出标识。b土料选择:土袋围堰应采纳黏性好,渗水性差的土料,一般选用黏土、砂黏土均可。在缺乏黏土料时,可选用河砂,此时宜采纳黏土心墙草袋围堰。c装土袋:对于土袋围堰需将土料装入草袋或编织袋内,用于码砌围堰。装土量达到袋子容量的 50%-70%即可,装得过多时,不宜码砌紧密,现场装袋后直接填筑时,可不扎口袋,袋口端应置于围堰体内部。d围堰体填筑:土袋围堰,在河边向河中分段分层码砌,同层土袋衔接紧密,上下层丁顺搭接、接缝相错,水面以上砌筑宜用压路机压实。e围堰抽水:堰体水下填筑形成后,开始用潜水泵排除基坑内集水。4、片石混凝土基础施工方案模板固定及抽水:使用普通钢模板支模,禁止将模板支撑于围堰上。控制模板位置及尺寸,防止模板跑模造成砼浪费。片石混凝土浇筑:混凝土内添加速凝剂。混凝土采纳拌合站集中拌合,混凝土搅拌运输车运输,施工现场使用潜水泵抽水、溜槽浇筑砼。抛掷...
