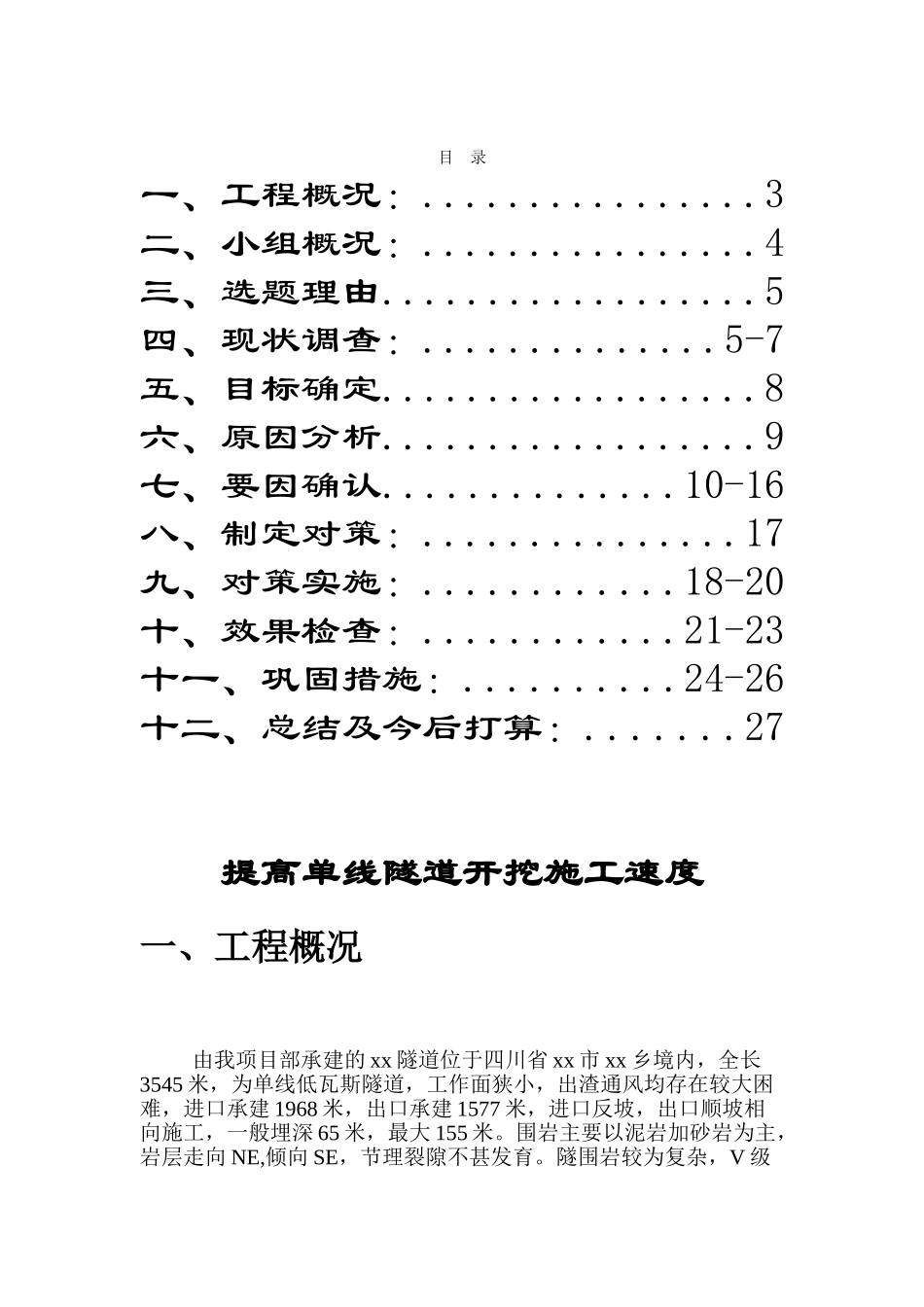

提高单线隧道开挖施工速度中铁 XX 铁路项目部 QC 小组2025 年 01 月发表人: 目 录一、工程概况:
3二、小组概况:
4三、选题理由
5四、现状调查:
5-7五、目标确定
8六、原因分析
9七、要因确认
10-16八、制定对策:
17九、对策实施:
18-20十、效果检查:
21-23十一、巩固措施:
24-26十二、总结及今后打算:
27提高单线隧道开挖施工速度一、工程概况由我项目部承建的 xx 隧道位于四川省 xx 市 xx 乡境内,全长3545 米,为单线低瓦斯隧道,工作面狭小,出渣通风均存在较大困难,进口承建 1968 米,出口承建 1577 米,进口反坡,出口顺坡相向施工,一般埋深 65 米,最大 155 米
围岩主要以泥岩加砂岩为主,岩层走向 NE,倾向 SE,节理裂隙不甚发育
隧围岩较为复杂,V 级围岩 771 米,占隧道全长的 21
75℅,IV 围岩 1900 米,占隧道全长的 53
6℅,III 级围岩 874
占隧道全长的 24
65℅,围岩变化较大且工期较为紧张,进口于 2025 年 12 月 23 日正式开工
二、小组概况小 组 成 员 表小组名称中铁一局三公司 xx 项目部 QC 小组成立日期2025.08.25课题名称提高单线隧道开挖施工速度注册编号ZTLY--课题起止日期2025 年 8 月至 2025 年 11 月课题类型现场型序号姓 名年龄性别职 务文化程度组内职务组内分工138男项目经理本科组 长全面协调接受 TQ
