8 支护工程施工方法说明8
1 概述本项目支护工程主要包括左岸泄洪闸护坦段底板、边坡及电站进水口边坡
2 工程量及工期安排工程两及工期安排见表 8-1表 8-1 支护工程工程量及工期安排表序号项目名称单位工程量工 期备注一左岸泄洪闸边开挖边支护1锚杆:Φ25,L=4
5m,入岩 4m根37652钢 筋 桩 : 3Φ25 , L=15m, 入 岩14
5m根203钢筋网:Φ6(15cm×15m)T114喷混凝土(厚 10cm)m23550C20二电站进水口边开挖边支护1锚杆:Φ25,L=4
5m,入岩 4m根5392钢 筋 桩 : 3Φ25 , L=15m, 入 岩14
5m根203钢筋网:Φ6(15cm×15m)T4
14喷混凝土(厚 10cm)m21320C208
3 施工方案8
1 锚杆、锚筋桩根据施工图纸所示间距、排距测量确定出具体孔位,锚杆采纳 YT—28 手风钻钻孔,锚筋桩采纳 100B 潜孔钻造孔,然后由 MZ—30 锚杆注浆机注浆,注浆后进行锚杆或锚筋桩的安装
2 钢筋网、喷砼按施工图纸要求和监理人的指示,在喷混凝土前布设钢筋网,钢筋网的间距应为 15cm
喷混凝土采纳湿喷法施工工艺,并加以喷混凝土结合剂以减少回弹
利用5t 自卸车从拌和站运料,混凝土由湿喷机输送,人工持喷头喷射
4 施工工序8
1 锚杆和锚筋桩施工工序施工流程如图 8-1 所示

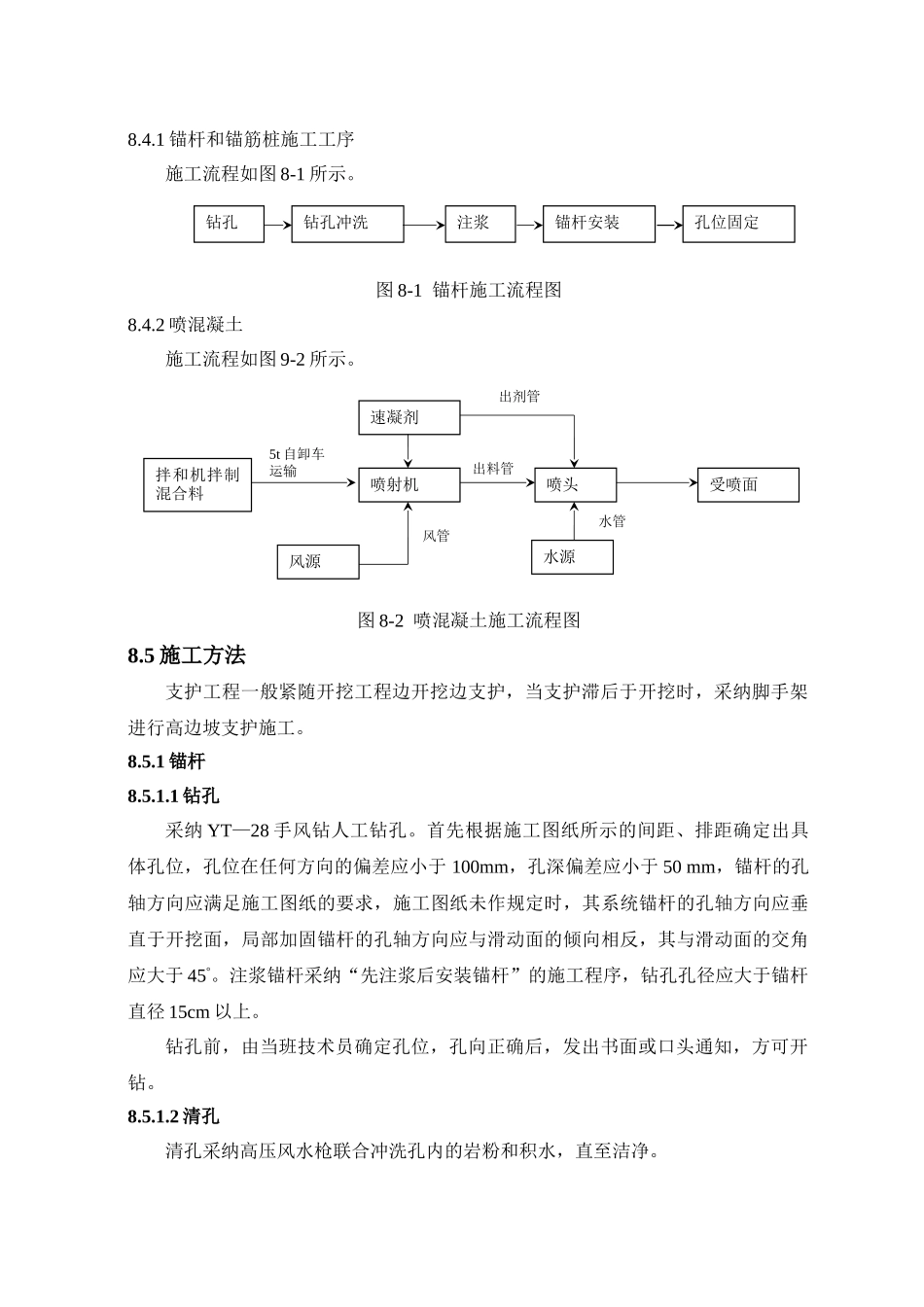

图 8-1 锚杆施工流程图8
2 喷混凝土施工流程如图 9-2 所示
图 8-2 喷混凝土施工流程图8
5 施工方法支护工程一般紧随开挖工程边开挖边支护,当支护滞后于开挖时,采纳脚手架进行高边坡支护施工
1 钻孔采纳 YT—28 手风钻人工钻孔
首先根据施工图纸所示的间距、排距确定出具体孔位,孔位在任何方向的偏差应小于 100mm,孔深偏差应小于 50 mm,锚
