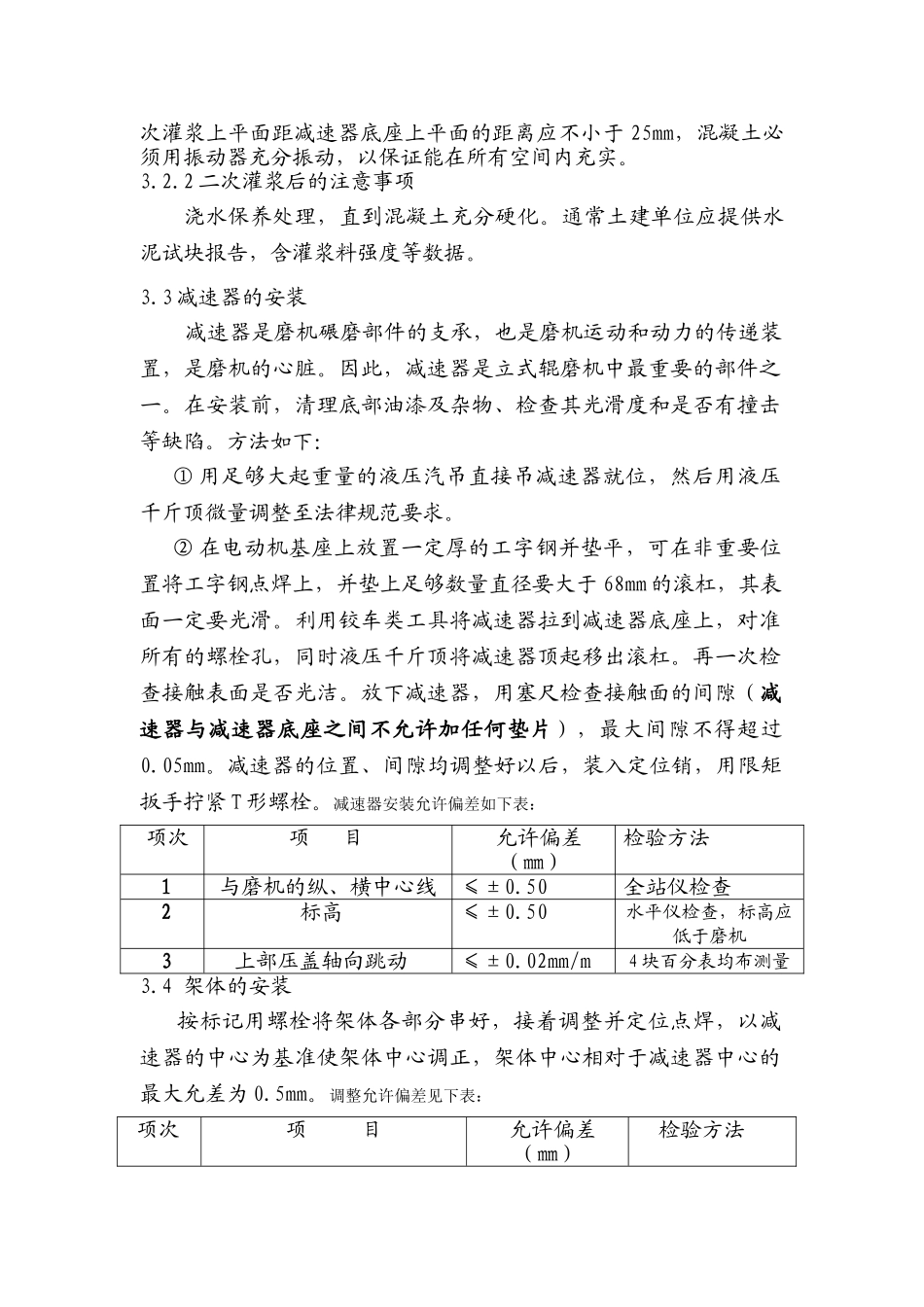

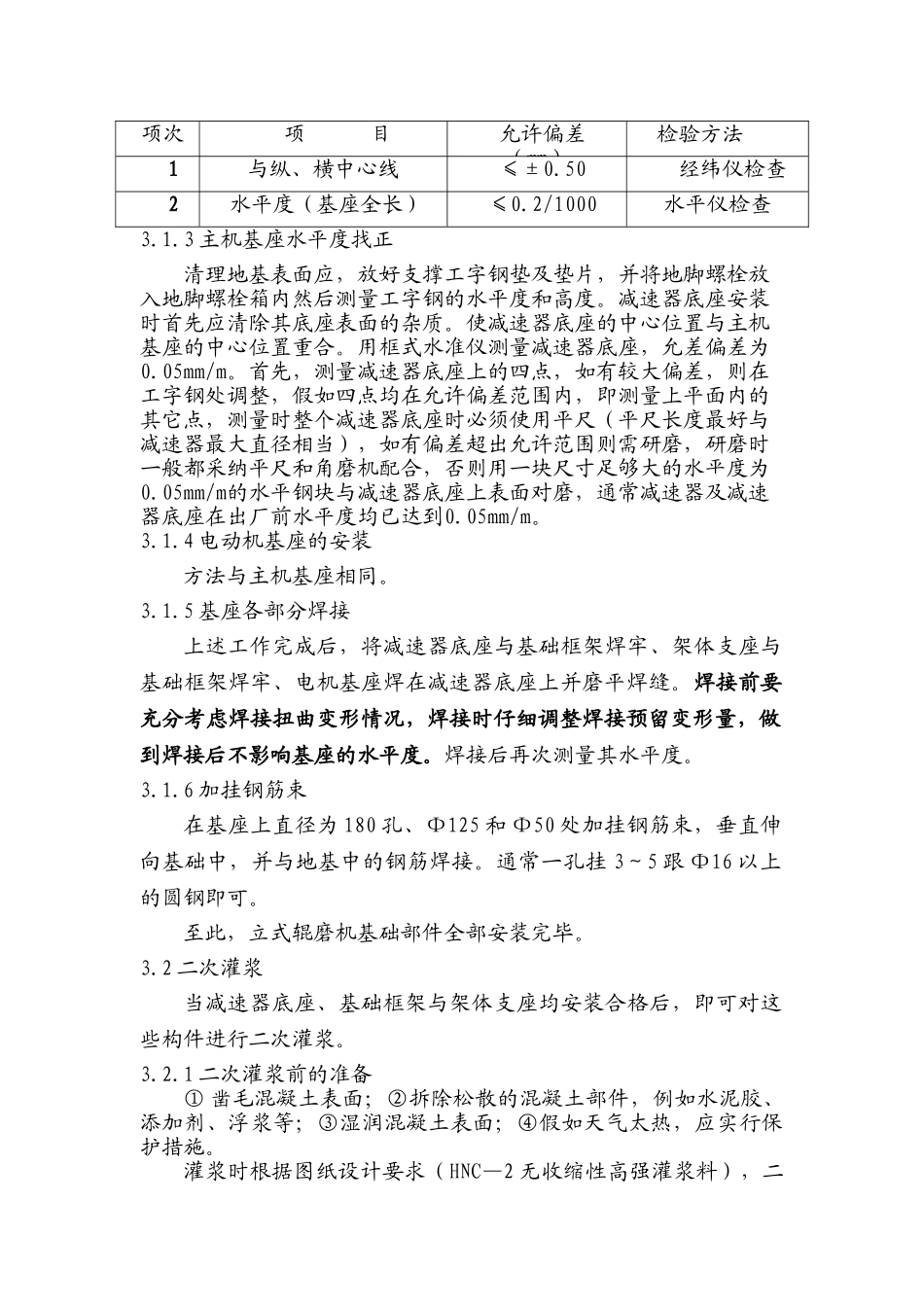

新型干法水泥生产线立式辊磨机安装技术 本文内容为新型干法水泥熟料生产线原料粉磨设备 MLS3726 立式辊磨机的安装工艺、方法及技术要求等注意事项,以下安装过程能保证设备的安装质量、压缩工期,降低成本。一、概述水泥 5000t/d 生产线工程属目前国内少数大型环保新型干法水泥生产线之一。该工程原料粉磨设备立式辊磨机具有粉磨效率高、电耗低、烘干能力大、产品细度易调节、噪音低、磨损小等特点。本设备重量重、体积大、部件散、安装精度高,安装必须精心。二、安装施工工艺流程基础验收→设备及部件的交接→地脚螺栓盒预埋→一次浇注→主机基座安装→电动机基座安装(包括辅助部件)→二次灌浆→减速器安装→架体安装→三次灌浆→磨盘座的安装→密封锥的安装→刮板的安装→张紧杆架及架体法兰的安装→磨盘衬板的安装→喷口环的安装→磨辊的安装→压力框架的安装→液压缸及张紧杆的安装→内外密封空气管路的安装→分离器的安装→磨机驱动装置的安装→张紧装置液压管路的安装→刻度盘的安装→磨辊测温装置的安装→冷却水管路的安装。三、主要安装方法及技术措施3.1 主机基座安装3.1.1 砂墩制作砂墩布置及标高的确定,根据施工图及工字钢大小确定。砂墩所用材料配比(重量比):42.5 硅酸盐水泥:中砂:水=1:1:适量,水的用量及湿度确定。平垫铁露出砂墩 5mm 左右,平垫铁水平度偏差小于 0.2mm/m,平垫铁标高偏差小于±1.0mm,砂墩强度达到75%后可以开始进行基座的安装。3.1.2 确定中心位置所有参考点均已确定好后,用地规和卷尺来测量中心位置,测量时,以张紧装置的下铰接点为参照,中心及水平度须保证,允许偏差如下表:项次项 目允许偏差(㎜)检验方法1与纵、横中心线≤±0.50经纬仪检查2水平度(基座全长)≤0.2/1000水平仪检查3.1.3 主机基座水平度找正清理地基表面应,放好支撑工字钢垫及垫片,并将地脚螺栓放入地脚螺栓箱内然后测量工字钢的水平度和高度。减速器底座安装时首先应清除其底座表面的杂质。使减速器底座的中心位置与主机基座的中心位置重合。用框式水准仪测量减速器底座,允差偏差为0.05mm/m。首先,测量减速器底座上的四点,如有较大偏差,则在工字钢处调整,假如四点均在允许偏差范围内,即测量上平面内的其它点,测量时整个减速器底座时必须使用平尺(平尺长度最好与减速器最大直径相当),如有偏差超出允许范围则需研磨,研磨时一般都采纳平尺和角磨机配合,否则用一块尺寸足够大的水平度为0.05mm/m的水平钢块与...
