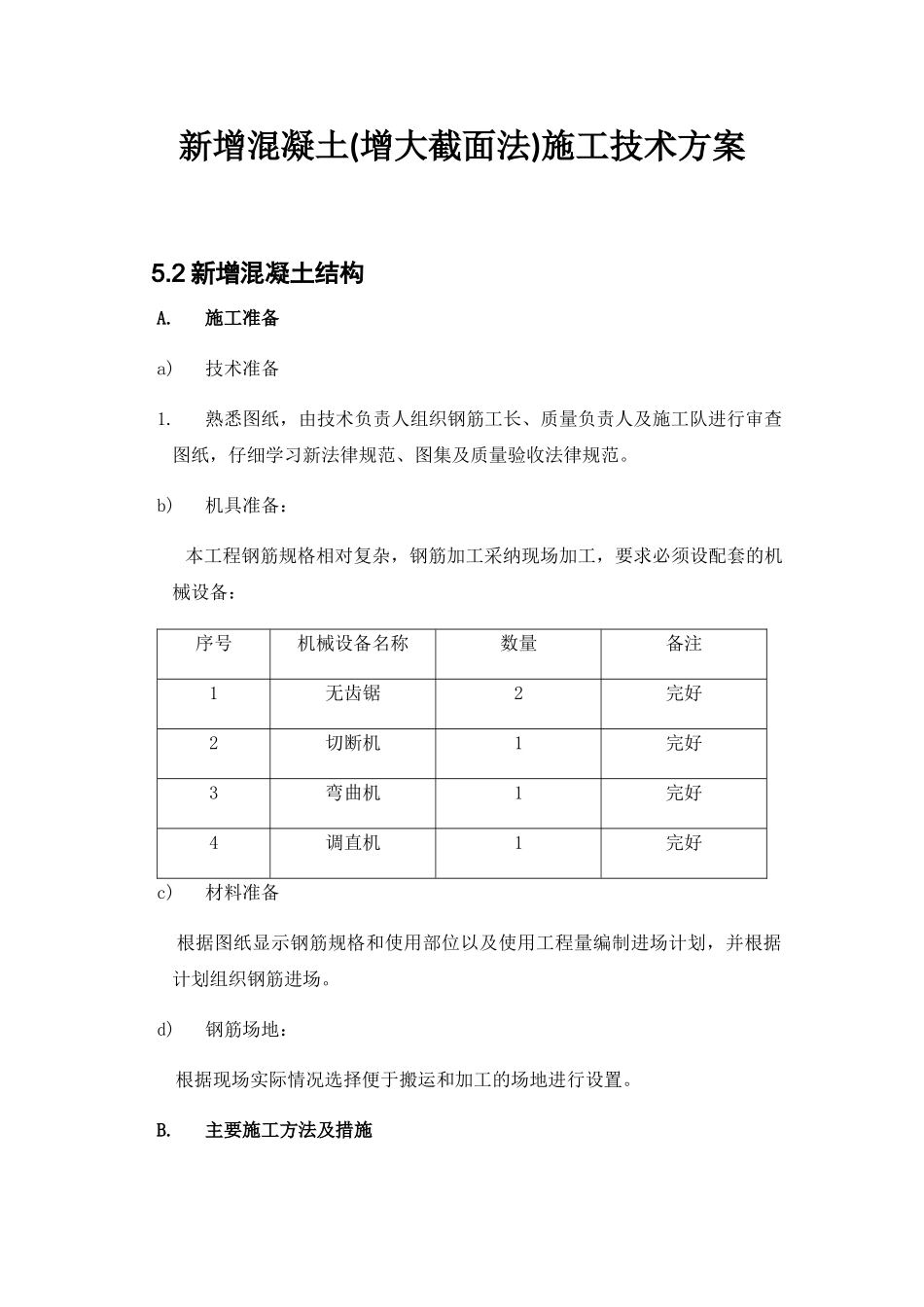

新增混凝土(增大截面法)施工技术方案5
2 新增混凝土结构A
施工准备a)技术准备1
熟悉图纸,由技术负责人组织钢筋工长、质量负责人及施工队进行审查图纸,仔细学习新法律规范、图集及质量验收法律规范
b)机具准备: 本工程钢筋规格相对复杂,钢筋加工采纳现场加工,要求必须设配套的机械设备:序号机械设备名称数量备注1无齿锯2完好2切断机1完好3弯曲机1完好4调直机1完好c)材料准备 根据图纸显示钢筋规格和使用部位以及使用工程量编制进场计划,并根据计划组织钢筋进场
d)钢筋场地: 根据现场实际情况选择便于搬运和加工的场地进行设置

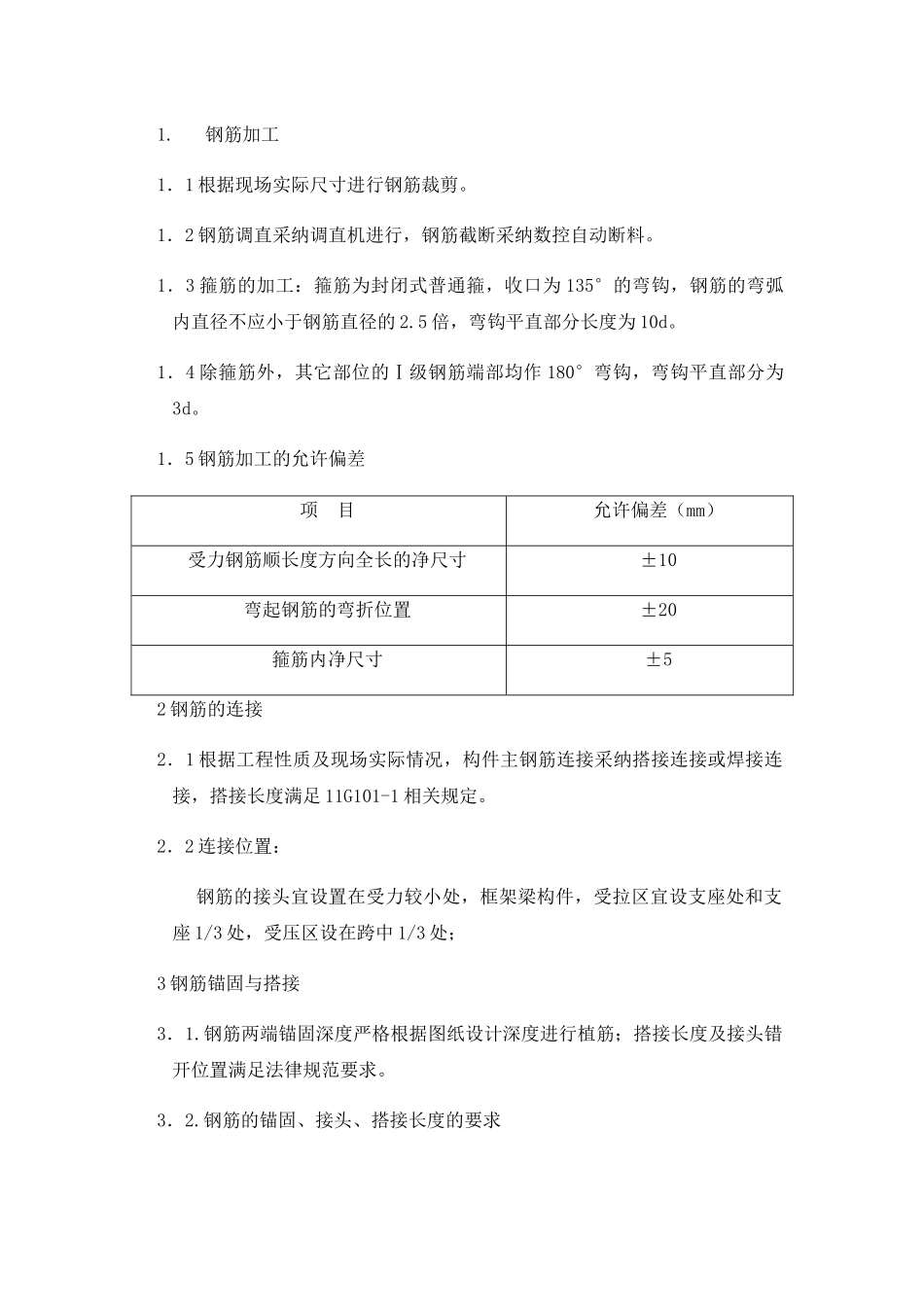

主要施工方法及措施1
钢筋加工1.1 根据现场实际尺寸进行钢筋裁剪
1.2 钢筋调直采纳调直机进行,钢筋截断采纳数控自动断料
1.3 箍筋的加工:箍筋为封闭式普通箍,收口为 135°的弯钩,钢筋的弯弧内直径不应小于钢筋直径的 2
5 倍,弯钩平直部分长度为 10d
1.4 除箍筋外,其它部位的Ⅰ级钢筋端部均作 180°弯钩,弯钩平直部分为3d
1.5 钢筋加工的允许偏差项 目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±52 钢筋的连接2.1 根据工程性质及现场实际情况,构件主钢筋连接采纳搭接连接或焊接连接,搭接长度满足 11G101-1 相关规定
2.2 连接位置: 钢筋的接头宜设置在受力较小处,框架梁构件,受拉区宜设支座处和支座 1/3 处,受压区设在跨中 1/3 处;3 钢筋锚固与搭接3.1
钢筋两端锚固深度严格根据图纸设计深度进行植筋;搭接长度及接头错开位置满足法律规范要求

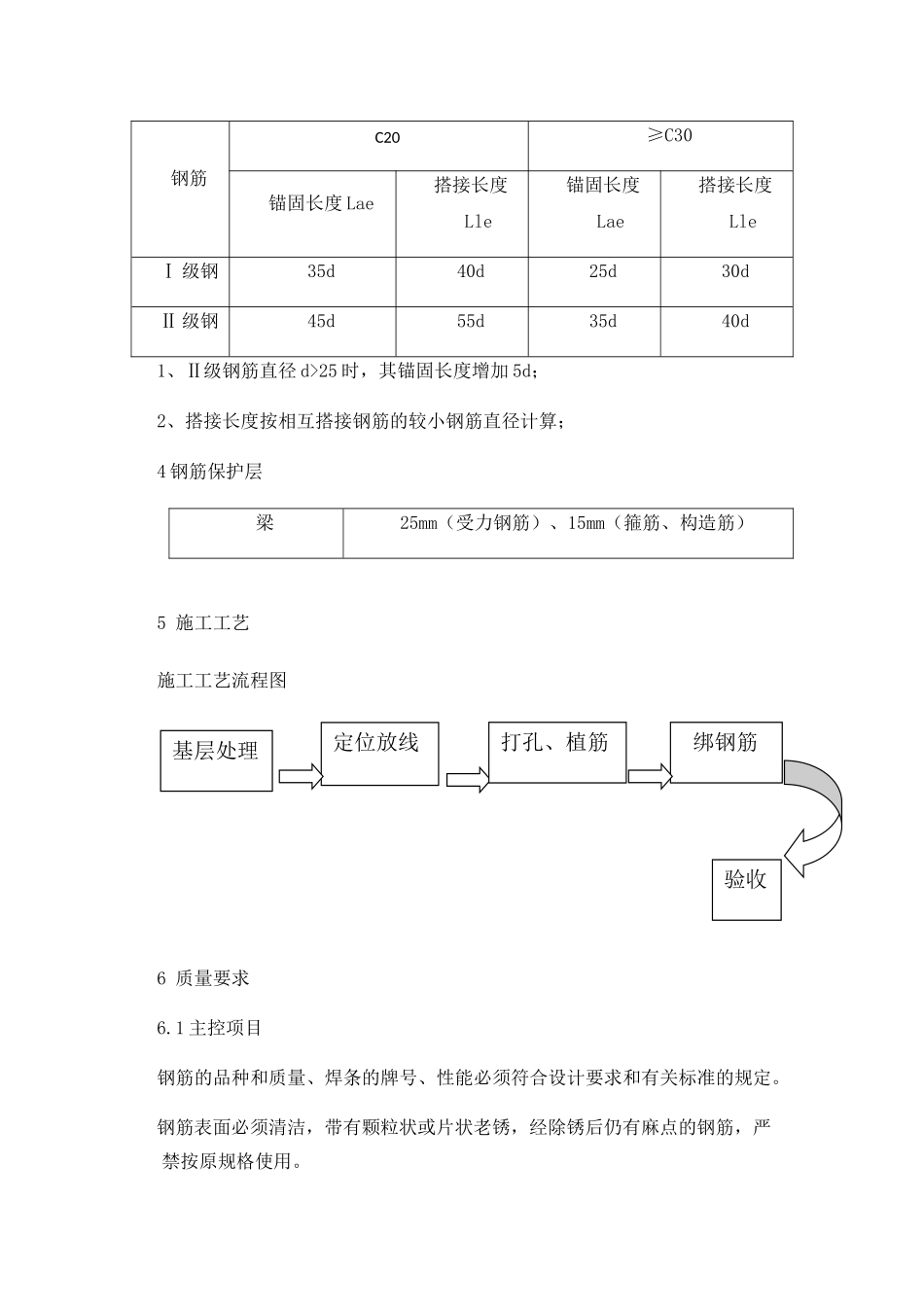

钢筋的锚固、接头、搭接长度的要求钢筋C20≥C30锚固长度 Lae搭接长度Lle锚固长度Lae搭接长度LleⅠ 级钢35d40d25d30dⅡ 级钢45d55d35d40d1、Ⅱ级钢筋直径 d>25 时,其锚固长度增加
