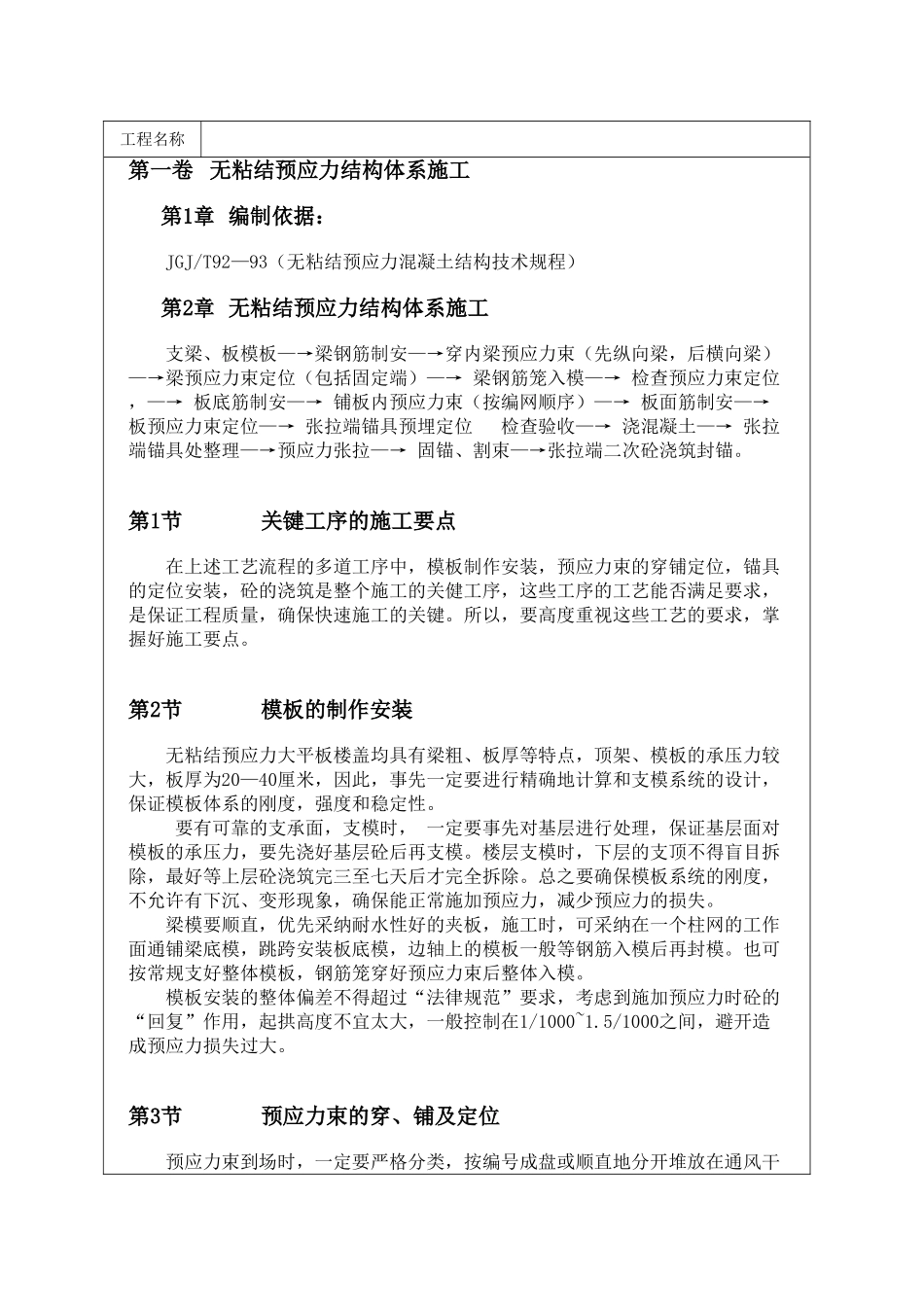

工程名称第一卷 无粘结预应力结构体系施工第1章 编制依据:JGJ/T92—93(无粘结预应力混凝土结构技术规程)第2章 无粘结预应力结构体系施工支梁、板模板—→梁钢筋制安—→穿内梁预应力束(先纵向梁,后横向梁)—→梁预应力束定位(包括固定端)—→ 梁钢筋笼入模—→ 检查预应力束定位,—→ 板底筋制安—→ 铺板内预应力束(按编网顺序)—→ 板面筋制安—→板预应力束定位—→ 张拉端锚具预埋定位 检查验收—→ 浇混凝土—→ 张拉端锚具处整理—→预应力张拉—→ 固锚、割束—→张拉端二次砼浇筑封锚
第1节关键工序的施工要点在上述工艺流程的多道工序中,模板制作安装,预应力束的穿铺定位,锚具的定位安装,砼的浇筑是整个施工的关健工序,这些工序的工艺能否满足要求,是保证工程质量,确保快速施工的关键
所以,要高度重视这些工艺的要求,掌握好施工要点
第2节模板的制作安装无粘结预应力大平板楼盖均具有梁粗、板厚等特点,顶架、模板的承压力较大,板厚为20—40厘米,因此,事先一定要进行精确地计算和支模系统的设计,保证模板体系的刚度,强度和稳定性
要有可靠的支承面,支模时, 一定要事先对基层进行处理,保证基层面对模板的承压力,要先浇好基层砼后再支模
楼层支模时,下层的支顶不得盲目拆除,最好等上层砼浇筑完三至七天后才完全拆除
总之要确保模板系统的刚度,不允许有下沉、变形现象,确保能正常施加预应力,减少预应力的损失
梁模要顺直,优先采纳耐水性好的夹板,施工时,可采纳在一个柱网的工作面通铺梁底模,跳跨安装板底模,边轴上的模板一般等钢筋入模后再封模
也可按常规支好整体模板,钢筋笼穿好预应力束后整体入模
模板安装的整体偏差不得超过“法律规范”要求,考虑到施加预应力时砼的“回复”作用,起拱高度不宜太大,一般控制在1/1000~1
5/1000之间,避开造成预应力损失过大
第3节预应力束的穿、铺及定位预应力束到场时
