旱拆支撑用于模壳工程的施工方法

旱拆支撑用于模壳工程的施工方法_第1页
1/2
旱拆支撑用于模壳工程的施工方法_第2页
2/2

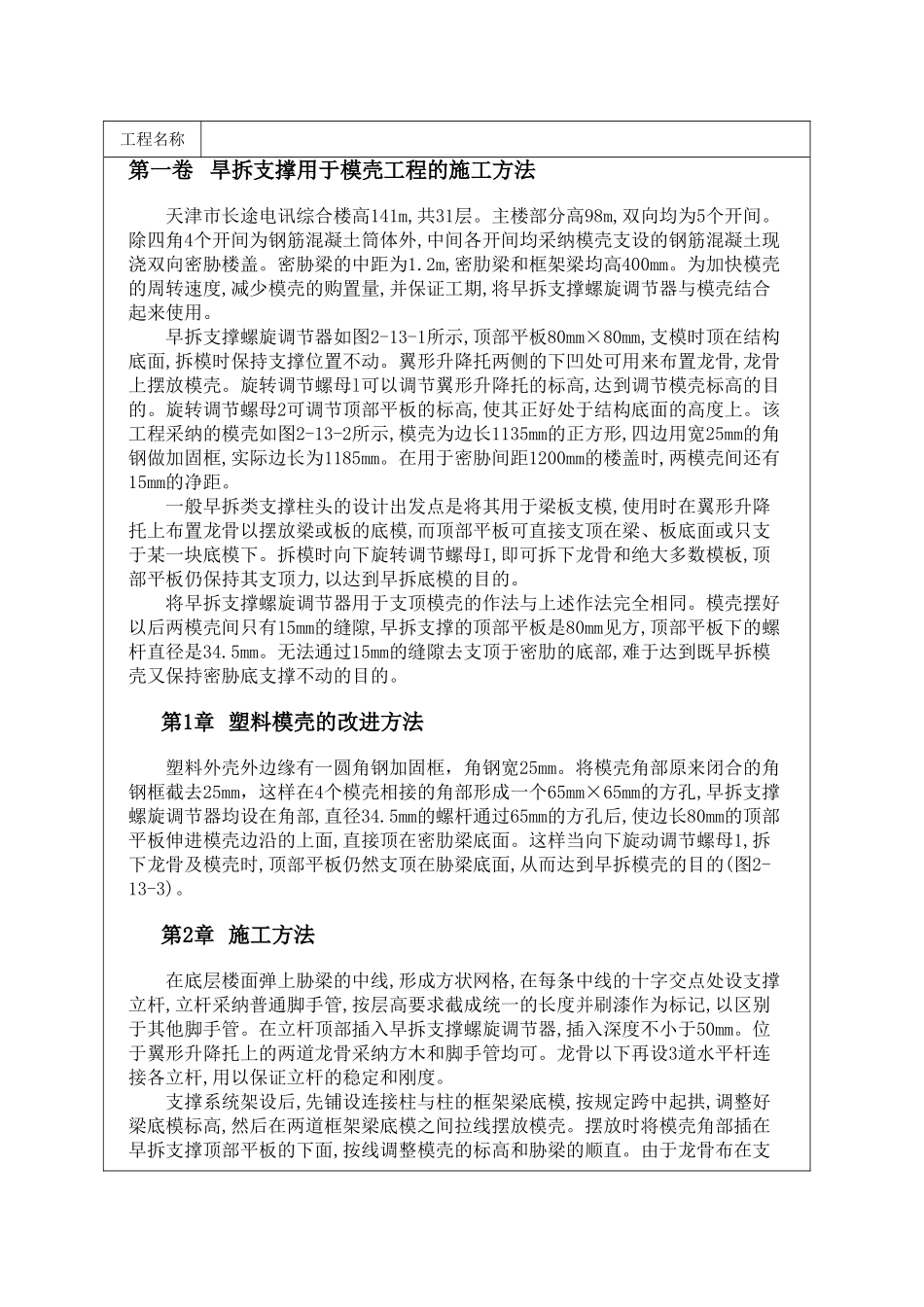

工程名称第一卷 旱拆支撑用于模壳工程的施工方法天津市长途电讯综合楼高141m,共31层。主楼部分高98m,双向均为5个开间。除四角4个开间为钢筋混凝土筒体外,中间各开间均采纳模壳支设的钢筋混凝土现浇双向密胁楼盖。密胁梁的中距为1.2m,密肋梁和框架梁均高400mm。为加快模壳的周转速度,减少模壳的购置量,并保证工期,将早拆支撑螺旋调节器与模壳结合起来使用。早拆支撑螺旋调节器如图2-13-1所示,顶部平板80mm×80mm,支模时顶在结构底面,拆模时保持支撑位置不动。翼形升降托两侧的下凹处可用来布置龙骨,龙骨上摆放模壳。旋转调节螺母l可以调节翼形升降托的标高,达到调节模壳标高的目的。旋转调节螺母2可调节顶部平板的标高,使其正好处于结构底面的高度上。该工程采纳的模壳如图2-13-2所示,模壳为边长1135mm的正方形,四边用宽25mm的角钢做加固框,实际边长为1185mm。在用于密胁间距1200mm的楼盖时,两模壳间还有15mm的净距。一般早拆类支撑柱头的设计出发点是将其用于梁板支模,使用时在翼形升降托上布置龙骨以摆放梁或板的底模,而顶部平板可直接支顶在梁、板底面或只支于某一块底模下。拆模时向下旋转调节螺母I,即可拆下龙骨和绝大多数模板,顶部平板仍保持其支顶力,以达到早拆底模的目的。将早拆支撑螺旋调节器用于支顶模壳的作法与上述作法完全相同。模壳摆好以后两模壳间只有15mm的缝隙,早拆支撑的顶部平板是80mm见方,顶部平板下的螺杆直径是34.5mm。无法通过15mm的缝隙去支顶于密肋的底部,难于达到既早拆模壳又保持密胁底支撑不动的目的。第1章 塑料模壳的改进方法塑料外壳外边缘有一圆角钢加固框,角钢宽25mm。将模壳角部原来闭合的角钢框截去25mm,这样在4个模壳相接的角部形成一个65mm×65mm的方孔,早拆支撑螺旋调节器均设在角部,直径34.5mm的螺杆通过65mm的方孔后,使边长80mm的顶部平板伸进模壳边沿的上面,直接顶在密肋梁底面。这样当向下旋动调节螺母1,拆下龙骨及模壳时,顶部平板仍然支顶在胁梁底面,从而达到早拆模壳的目的(图2-13-3)。第2章 施工方法在底层楼面弹上胁梁的中线,形成方状网格,在每条中线的十字交点处设支撑立杆,立杆采纳普通脚手管,按层高要求截成统一的长度并刷漆作为标记,以区别于其他脚手管。在立杆顶部插入早拆支撑螺旋调节器,插入深度不小于50mm。位于翼形升降托上的两道龙骨采纳方木和脚手管均可。龙骨以下再设3道水平杆连接各立杆,用以保证立杆的稳定和刚度。支撑系统架设后,先铺设连接柱与柱的框架梁底模,按规定跨中起拱...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

旱拆支撑用于模壳工程的施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
