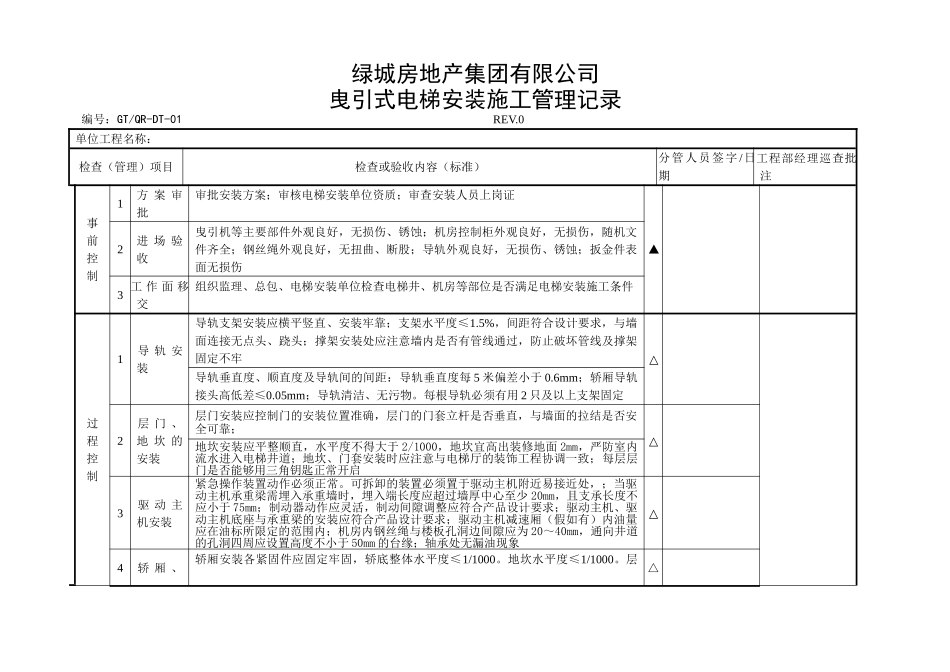

绿城房地产集团有限公司曳引式电梯安装施工管理记录编号:GT/QR-DT-01 REV
0单位工程名称: 检查(管理)项目检查或验收内容(标准)分管人员签字/日期工程部经理巡查批注事前控制1方 案 审批审批安装方案;审核电梯安装单位资质;审查安装人员上岗证▲2进 场 验收曳引机等主要部件外观良好,无损伤、锈蚀;机房控制柜外观良好,无损伤,随机文件齐全;钢丝绳外观良好,无扭曲、断股;导轨外观良好,无损伤、锈蚀;扳金件表面无损伤3 工 作 面 移交组织监理、总包、电梯安装单位检查电梯井、机房等部位是否满足电梯安装施工条件过程控制1导 轨 安装导轨支架安装应横平竖直、安装牢靠;支架水平度≤1
5%,间距符合设计要求,与墙面连接无点头、跷头;撑架安装处应注意墙内是否有管线通过,防止破坏管线及撑架固定不牢△导轨垂直度、顺直度及导轨间的间距:导轨垂直度每 5 米偏差小于 0
6mm;轿厢导轨接头高低差≤0
05mm;导轨清洁、无污物
每根导轨必须有用 2 只及以上支架固定2层 门 、地 坎 的安装层门安装应控制门的安装位置准确,层门的门套立杆是否垂直,与墙面的拉结是否安全可靠; △地坎安装应平整顺直,水平度不得大于 2/1000,地坎宜高出装修地面 2mm,严防室内流水进入电梯井道;地坎、门套安装时应注意与电梯厅的装饰工程协调一致;每层层门是否能够用三角钥匙正常开启3驱 动 主机安装紧急操作装置动作必须正常
可拆卸的装置必须置于驱动主机附近易接近处,;当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少 20mm,且支承长度不应小于 75mm;制动器动作应灵活,制动间隙调整应符合产品设计要求;驱动主机、驱动主机底座与承重梁的安装应符合产品设计要求;驱动主机减速厢(假如有)内油量应在油标所限定的范围内;机房内钢丝绳与楼板孔洞边间隙应为 20~40mm,通向井道的孔洞四周应设置高度不
