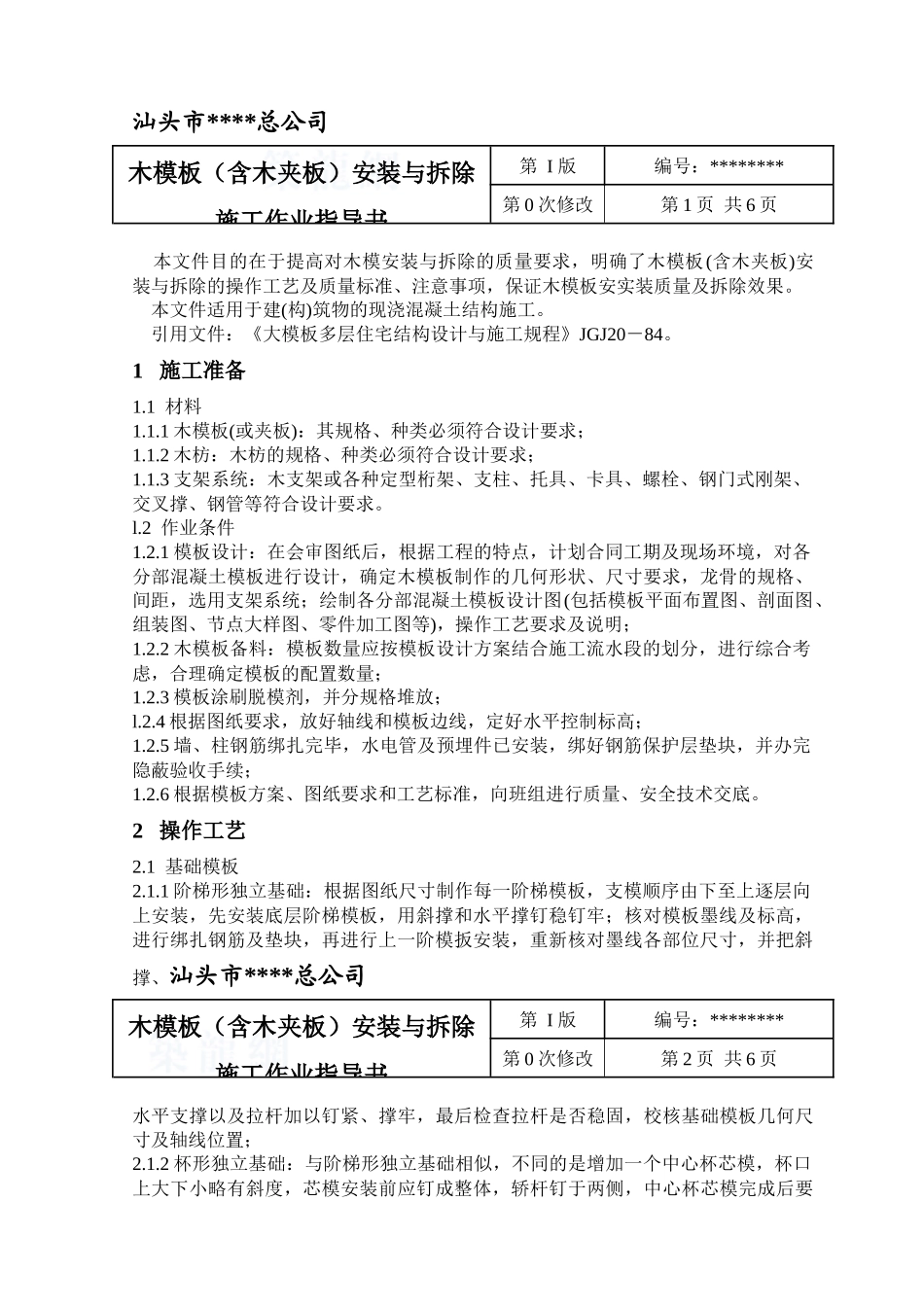

汕头市****总公司木模板(含木夹板)安装与拆除 施工作业指导书第 I 版编号:********第 0 次修改第 1 页 共 6 页 本文件目的在于提高对木模安装与拆除的质量要求,明确了木模板(含木夹板)安装与拆除的操作工艺及质量标准、注意事项,保证木模板安实装质量及拆除效果
本文件适用于建(构)筑物的现浇混凝土结构施工
引用文件:《大模板多层住宅结构设计与施工规程》JGJ20-84
1 施工准备1
1 木模板(或夹板):其规格、种类必须符合设计要求;1
2 木枋:木枋的规格、种类必须符合设计要求;1
3 支架系统:木支架或各种定型桁架、支柱、托具、卡具、螺栓、钢门式刚架、交叉撑、钢管等符合设计要求
2 作业条件1
1 模板设计:在会审图纸后,根据工程的特点,计划合同工期及现场环境,对各分部混凝土模板进行设计,确定木模板制作的几何形状、尺寸要求,龙骨的规格、间距,选用支架系统;绘制各分部混凝土模板设计图(包括模板平面布置图、剖面图、组装图、节点大样图、零件加工图等),操作工艺要求及说明;1
2 木模板备料:模板数量应按模板设计方案结合施工流水段的划分,进行综合考虑,合理确定模板的配置数量;1
3 模板涂刷脱模剂,并分规格堆放;l
4 根据图纸要求,放好轴线和模板边线,定好水平控制标高;1
5 墙、柱钢筋绑扎完毕,水电管及预埋件已安装,绑好钢筋保护层垫块,并办完隐蔽验收手续;1
6 根据模板方案、图纸要求和工艺标准,向班组进行质量、安全技术交底
2 操作工艺2
1 基础模板2
1 阶梯形独立基础:根据图纸尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装,先安装底层阶梯模板,用斜撑和水平撑钉稳钉牢;核对模板墨线及标高,进行绑扎钢筋及垫块,再进行上一阶模扳安装,重新核对墨线各部位尺寸,并把斜撑、汕头市****总公司木模
