工程概况及工程量1
1 工程概况 本工程在厂区建一个 10000m3矩形钢筋混凝土工业废水池,工业废水池选自《矩形钢筋混凝土蓄水池》 05S804 图集

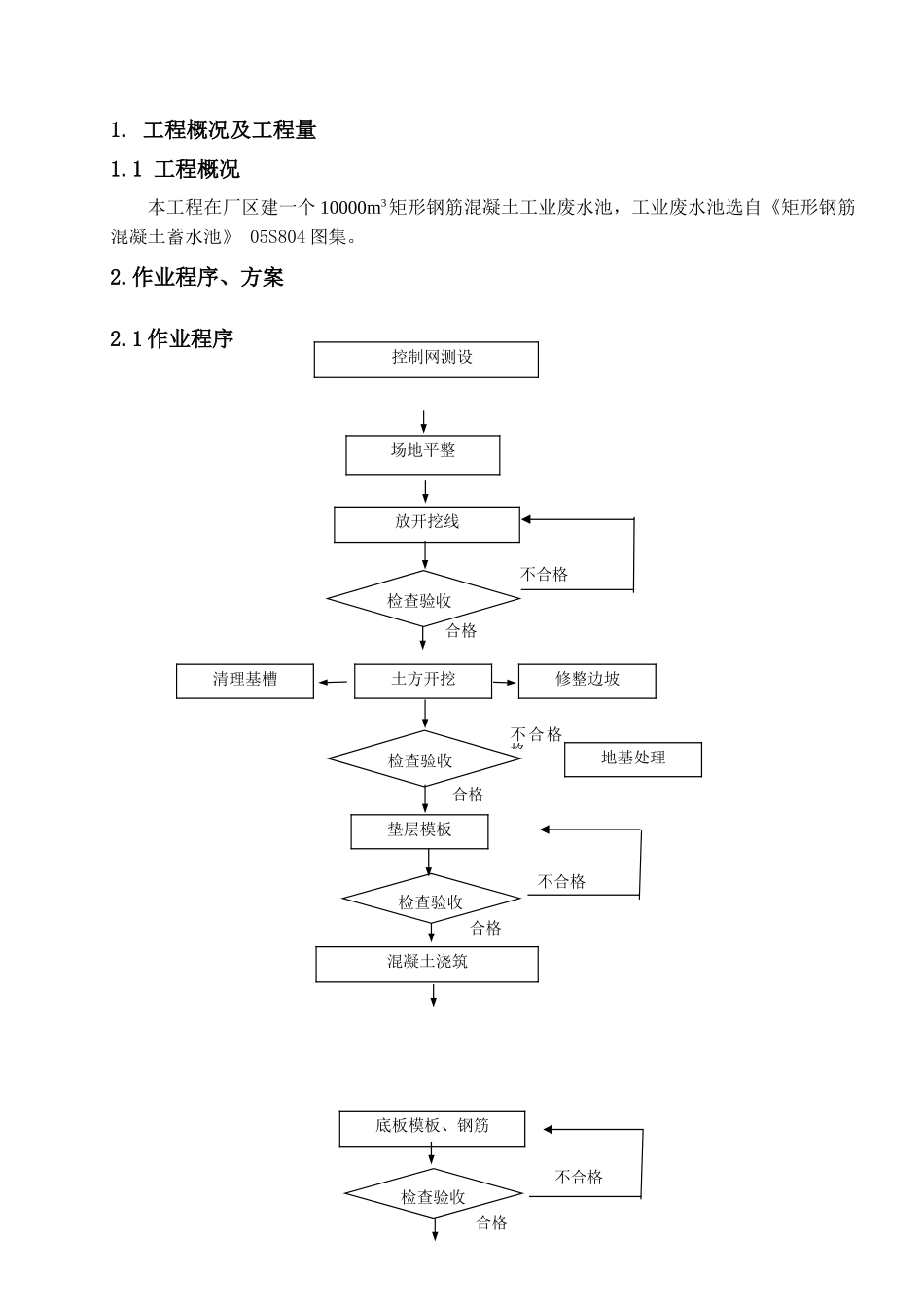

作业程序、方案2
1 作业程序底板模板、钢筋 混凝土浇筑不合格检查验收合格放开挖线土方开挖控制网测设场地平整修整边坡清理基槽检查验收检查验收地基处理垫层模板不合格合格合格不合格 格合格检查验收不合格 2
2 施工方案2
1 定位放线及土方工程2
1 根据就近的厂区测量控制点采纳全站仪定位水池的主轴线,然后利用钢尺放出各轴轴线及基础边线,轴线放完经过四级验收合格后,方可进行下一步施工
2 本工程基坑采纳 2 台反铲挖掘机进行大开挖,人工配合施工,用 7 辆自卸汽车运土
方开挖时由一侧逐次进行
在开挖前将基坑开挖的上口线和下口线用白灰撒出,水池工作面取 0
5m 宽并根据 1:0
5 放坡,在基坑侧面留设马道,马道直接与施工道路相连,作为材料运输通道;机械开挖时开挖至基底设计标高之上 100mm、其余的由人工用风镐清除
技术人员随时测量基底标高,控制好挖深,严禁超挖
人工配合机械随挖随清理、修坡,清理出来的土及时运走,不能堆在坑内,保证坑内的洁净
要求施工人员开挖时保证基坑四周见楞见角,坑底平整
基坑开挖好后要及时进行验槽,基坑成型后在其外侧用红白杆搭设通长的防护栏杆
3 水池满水试验(充水分三次,每次冲水 1/3 设计水深,每次冲水结束稳定 2d,观察和测定渗漏因素,24 小时渗漏率应小于 2L/(m2
d),根据观察到的渗漏,视具体情况修补
)合格后方可对周围进行回填
回填前应作好高程控制,在水池侧画出标高线控制标高
基坑内清理洁净,不可存有杂质
回填土应分层回填,回填分层厚度虚填不得大于 300mm,回填材料由自卸汽车运至基坑边,人工配合机械推入基坑并摊平,然后用蛙夯机夯实
