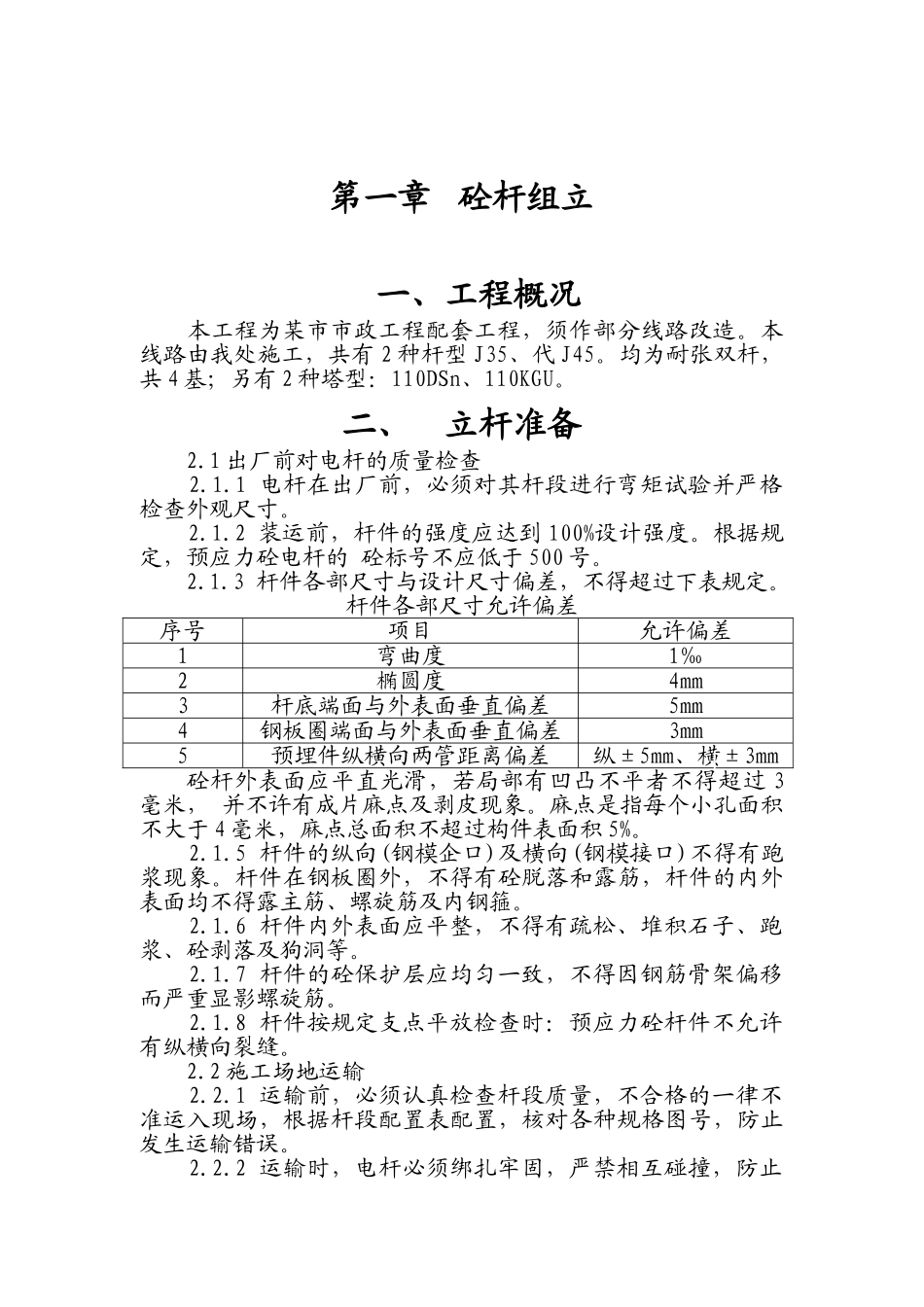

第一章 砼杆组立一、工程概况本工程为某市市政工程配套工程,须作部分线路改造
本线路由我处施工,共有 2 种杆型 J35、代 J45
均为耐张双杆,共 4 基;另有 2 种塔型:110DSn、110KGU
二、 立杆准备 2
1 出厂前对电杆的质量检查 2
1 电杆在出厂前,必须对其杆段进行弯矩试验并严格检查外观尺寸
2 装运前,杆件的强度应达到 100%设计强度
根据规定,预应力砼电杆的 砼标号不应低于 500 号
3 杆件各部尺寸与设计尺寸偏差,不得超过下表规定
杆件各部尺寸允许偏差序号项目允许偏差1弯曲度1‰2椭圆度4mm3杆底端面与外表面垂直偏差5mm4钢板圈端面与外表面垂直偏差3mm5预埋件纵横向两管距离偏差纵±5mm、横±3mm砼杆外表面应平直光滑,若局部有凹凸不平者不得超过 3毫米, 并不许有成片麻点及剥皮现象
麻点是指每个小孔面积不大于 4 毫米,麻点总面积不超过构件表面积 5%
5 杆件的纵向(钢模企口)及横向(钢模接口)不得有跑浆现象
杆件在钢板圈外,不得有砼脱落和露筋,杆件的内外表面均不得露主筋、螺旋筋及内钢箍
6 杆件内外表面应平整,不得有疏松、堆积石子、跑浆、砼剥落及狗洞等
7 杆件的砼保护层应均匀一致,不得因钢筋骨架偏移而严重显影螺旋筋
8 杆件按规定支点平放检查时:预应力砼杆件不允许有纵横向裂缝

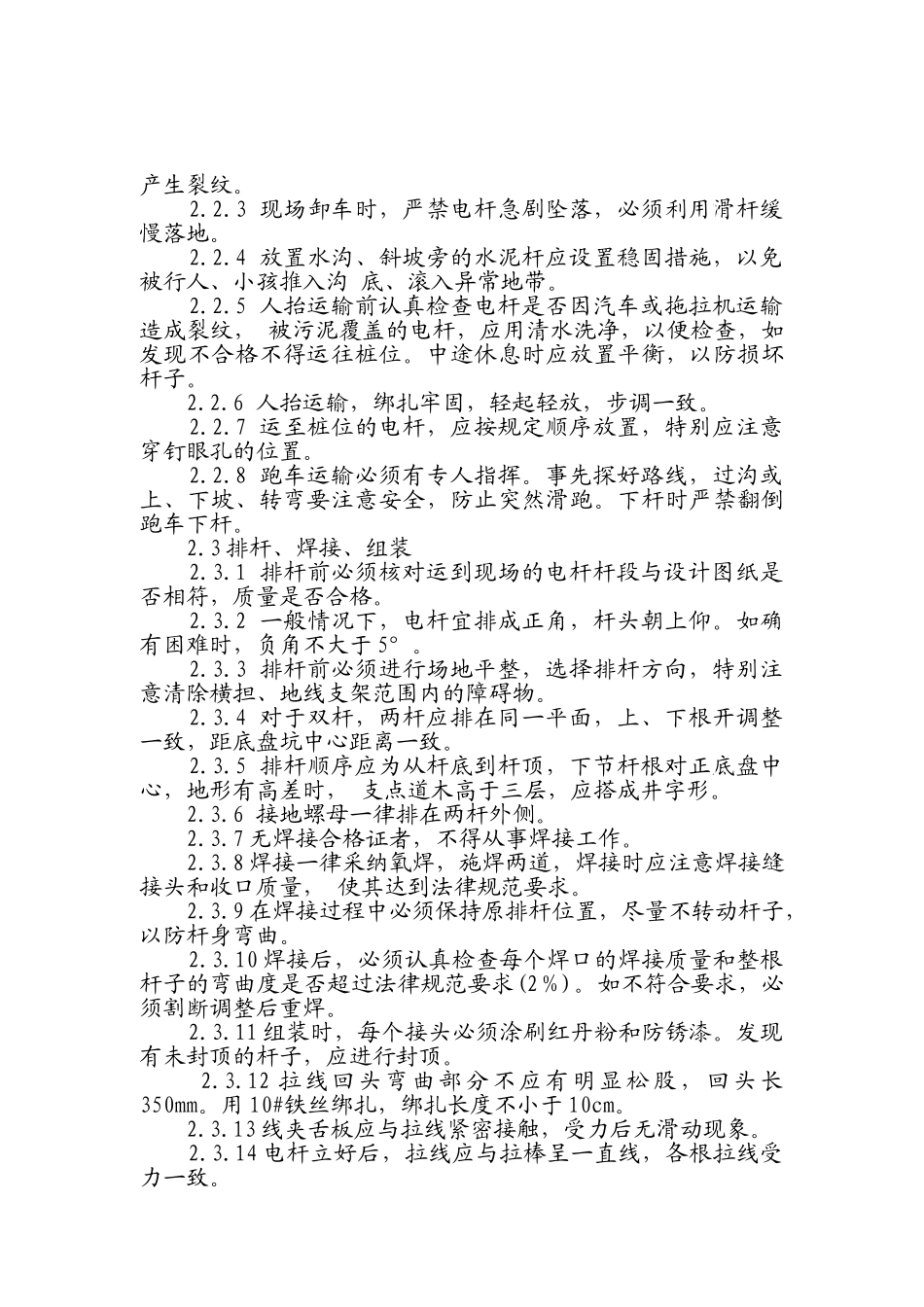

2 施工场地运输 2
1 运输前,必须认真检查杆段质量,不合格的一律不准运入现场,根据杆段配置表配置,核对各种规格图号,防止发生运输错误
2 运输时,电杆必须绑扎牢固,严禁相互碰撞,防止产生裂纹
3 现场卸车时,严禁电杆急剧坠落,必须利用滑杆缓慢落地
4 放置水沟、斜坡旁的水泥杆应设置稳固措施,以免被行人、小孩推入沟 底、滚入异常地带
