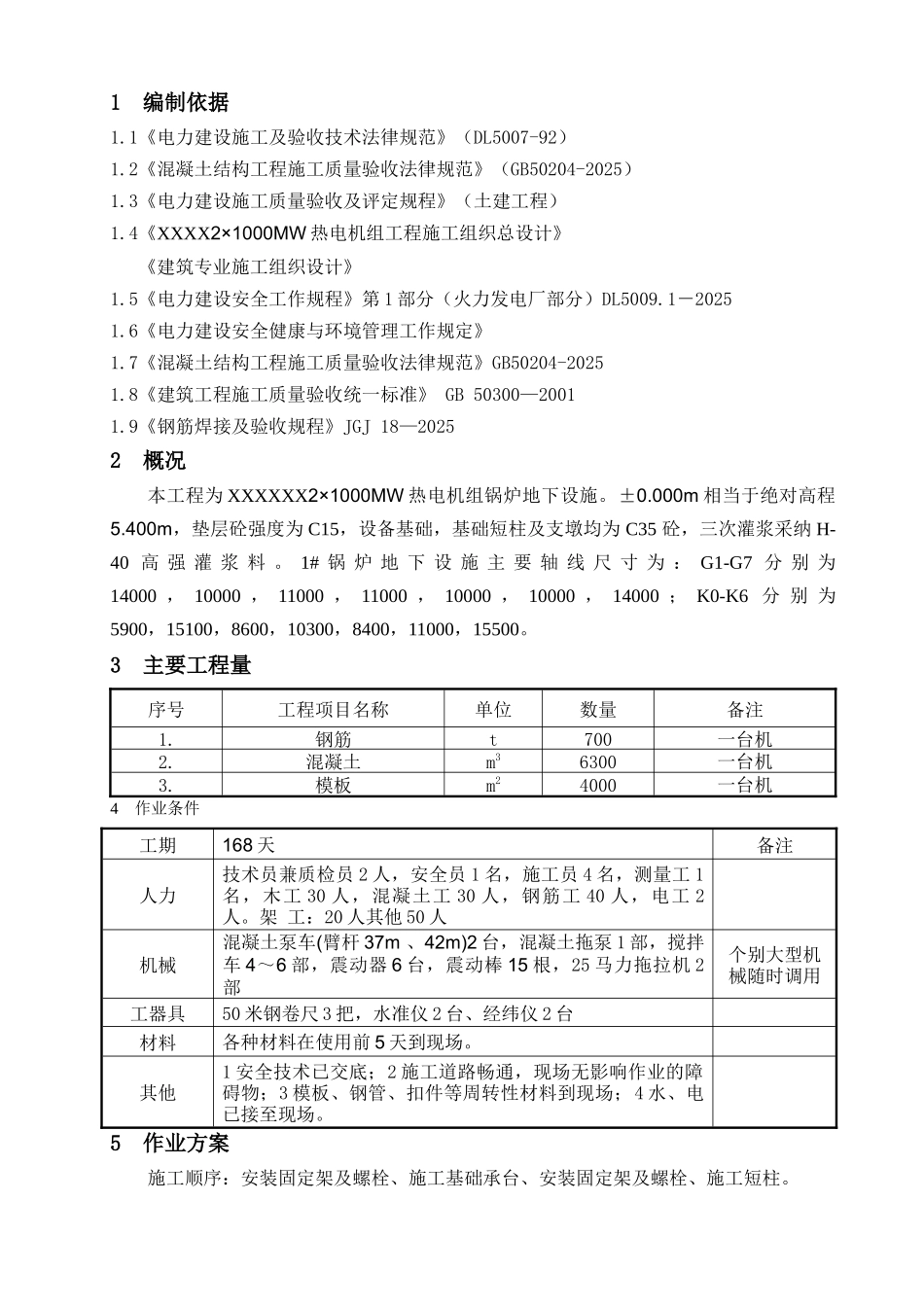

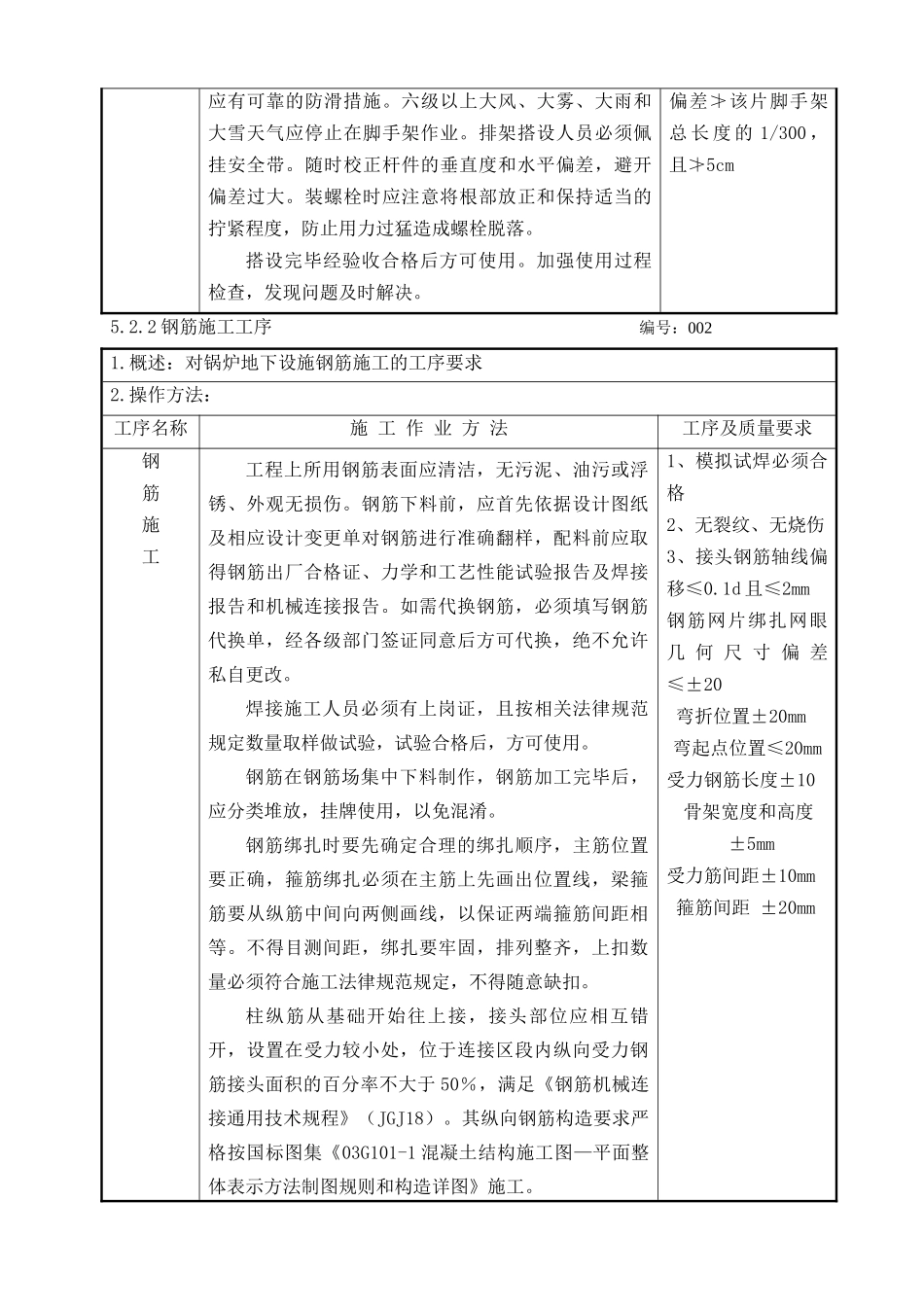

1 编制依据1.1《电力建设施工及验收技术法律规范》(DL5007-92)1.2《混凝土结构工程施工质量验收法律规范》(GB50204-2025)1.3《电力建设施工质量验收及评定规程》(土建工程)1.4《XXXX2×1000MW 热电机组工程施工组织总设计》《建筑专业施工组织设计》1.5《电力建设安全工作规程》第 1 部分(火力发电厂部分)DL5009.1-20251.6《电力建设安全健康与环境管理工作规定》1.7《混凝土结构工程施工质量验收法律规范》GB50204-20251.8《建筑工程施工质量验收统一标准》 GB 50300—20011.9《钢筋焊接及验收规程》JGJ 18—20252 概况本工程为 XXXXXX2×1000MW 热电机组锅炉地下设施。±0.000m 相当于绝对高程5.400m,垫层砼强度为 C15,设备基础,基础短柱及支墩均为 C35 砼,三次灌浆采纳 H-40 高 强 灌 浆 料 。 1# 锅 炉 地 下 设 施 主 要 轴 线 尺 寸 为 : G1-G7 分 别 为14000 , 10000 , 11000 , 11000 , 10000 , 10000 , 14000 ; K0-K6 分 别 为5900,15100,8600,10300,8400,11000,15500。3 主要工程量序号工程项目名称单位数量备注1.钢筋t700一台机2.混凝土m36300一台机3.模板m24000一台机4 作业条件工期168 天备注人力技术员兼质检员 2 人,安全员 1 名,施工员 4 名,测量工 1名,木工 30 人,混凝土工 30 人,钢筋工 40 人,电工 2人。架 工:20 人其他 50 人机械混凝土泵车(臂杆 37m 、42m)2 台,混凝土拖泵 1 部,搅拌车 4~6 部,震动器 6 台,震动棒 15 根,25 马力拖拉机 2部 个别大型机械随时调用工器具50 米钢卷尺 3 把,水准仪 2 台、经纬仪 2 台材料各种材料在使用前 5 天到现场。其他1 安全技术已交底;2 施工道路畅通,现场无影响作业的障碍物;3 模板、钢管、扣件等周转性材料到现场;4 水、电已接至现场。5 作业方案施工顺序:安装固定架及螺栓、施工基础承台、安装固定架及螺栓、施工短柱。1#锅炉地下设施施工模板主要采纳多层模板、钢脚手管支撑。混凝土浇筑采纳泵送砼,混凝土的水平运输采纳搅拌车运送、基坑旁设置固定泵输送砼至工作面的浇筑方案。钢筋成品半成品、周转性材料水平运输采纳运输车辆拉运,往基坑工作面输料采纳塔吊为主,人工搬运为辅。5.1 施工流程5.1.1 锅炉地下设施施工总体安排: 测量定位-垫层浇注-基础定位放线-基础钢筋绑扎-基础模板施工-基础砼浇注-柱钢筋绑扎-柱模...
