技术交底记录编号:工程名称施工班组分项工程土方开挖施工图号相对人签字一、设计要求:二、材料要求: 三、主要机具:挖土机、自卸汽车、铁锹(尖、平头两种)、手推车、小白线或 20 号铅丝和钢卷尺以及坡度尺等
四、作业条件:1、土方开挖前,根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预检手续
3、夜间施工时,必须有足够的照明设施;在危险地段设置明显标志,合理安排开挖顺序,防止错挖或超挖
4、开挖有地下水位的基坑槽、管沟时,根据当地工程地质资料,实行措施降低地下水位
一般要降至开挖面以下 0
5m,然后才能开挖
5、施工机械进入现场所经过的道路、桥梁和卸车设施等,事先要检查,必要时要进行加固或加宽等准备工作
6、 土方机械的选择:根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案
7、 工区域运行路线的布置:根据作业区域工程的大小、机械性能、运距和运形起伏等情况加以确定
8、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均配备人工进行
五、操作工艺1 工艺流程:确定开挖的顺序和坡度 分段分层平均下挖 修边和清底2 坡度的确定:(1)在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑
a)密实、中密的砂土和碎石类土(充填物为砂土)——1
0m;b)硬塑、可塑的粘质粉土及粉质粘土——1
25m;c)硬塑、可塑的粘土和碎石类土(充填物为粘性土)——1
5m;坚硬性粘土——2
(2)超过上述规定深度,在 5m 以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡

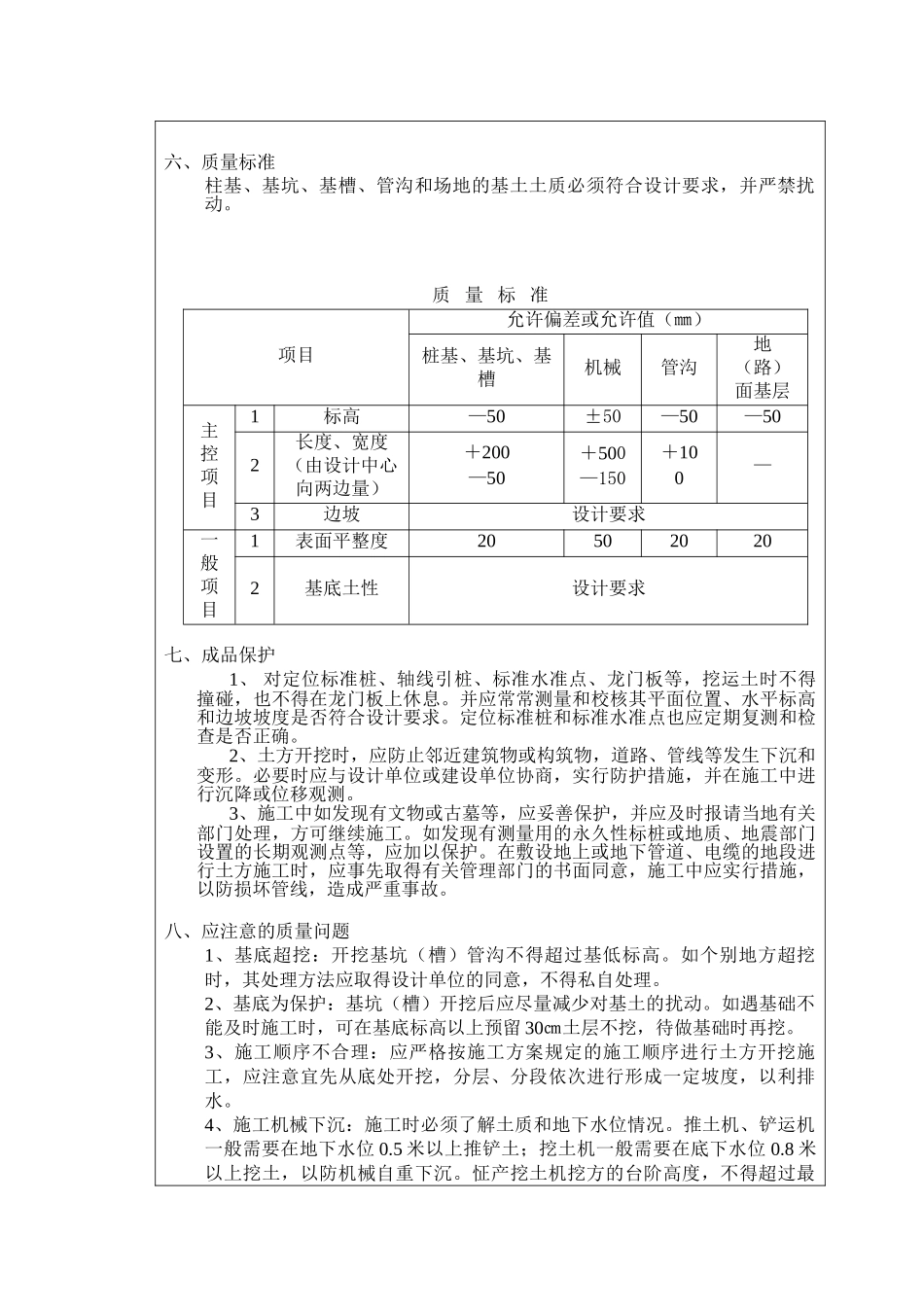

边坡最陡坡度应符合表 1-3 的规定
