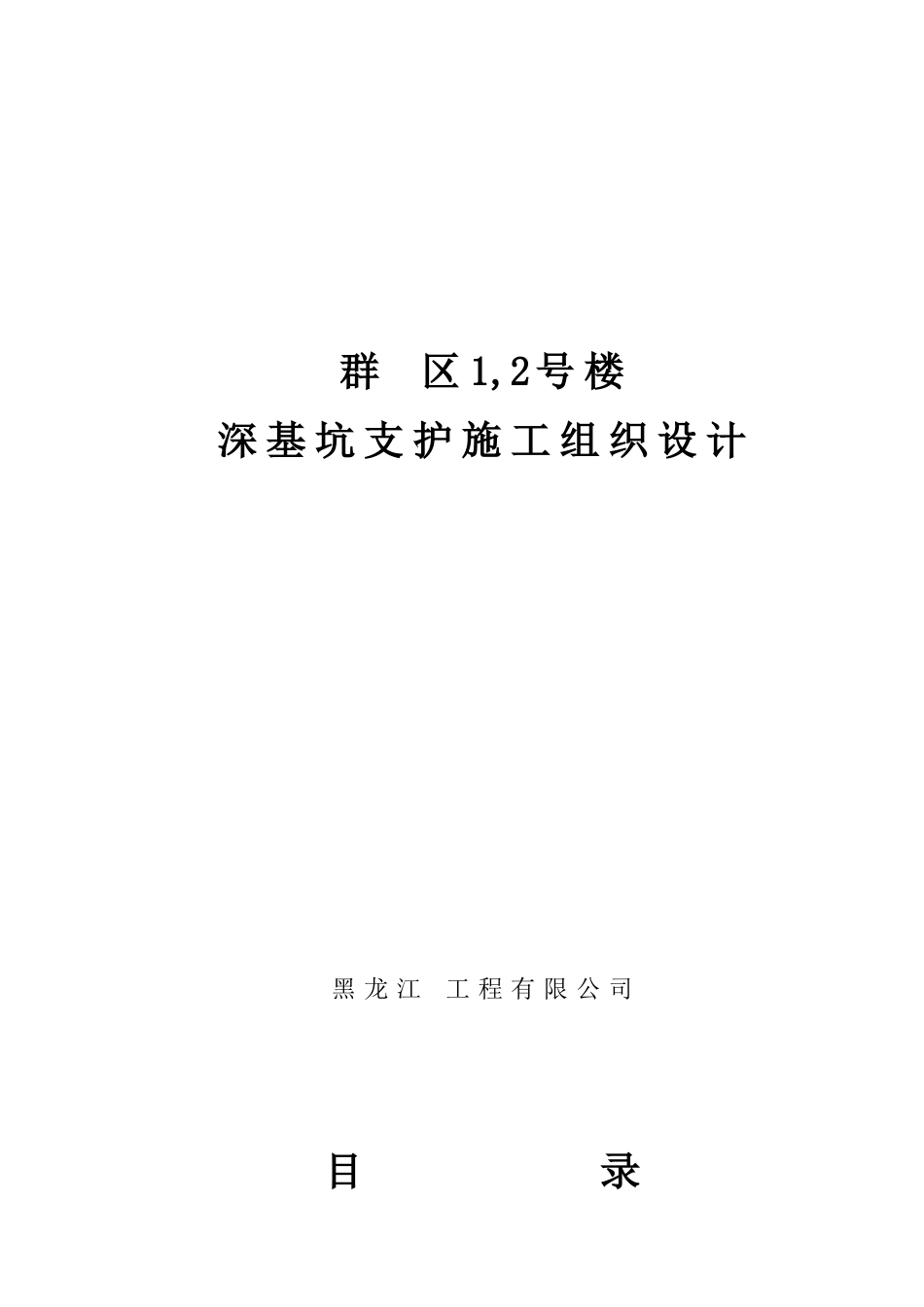

群 区 1,2号 楼深 基 坑 支 护 施 工 组 织 设 计黑 龙 江 工 程 有 限 公 司 目 录 一 、 工 程 概 况 二 、 施 工 组 织 和 施 工 布 署 三 、 基 坑 支 护 结 构 参 数四 、 土 钉 墙 支 护 的 施 工 工 艺 安 排五 、 施 工 监 测六 、 雨 季 施 工 措 施七 、 质 量 保 证 措 施 及 技 术 措 施八 、 施 工 进 度 计 划 及 保 证 措 施九 、 安 全 技 术 措 施 十 、 主 要 机 具 设 备 计 划十 一 、 现 场 生 产 组 织 机 构一 、 工 程 概 况1.拟 建 区 1 , 2 号 楼 工 程 , 位 于 群 力 西 区 。 该 工 程 基坑 开 挖 深 度 为 6.0m , 基 坑 一 级 放 坡 , 坡 比 1 : 0.3.2. 施 工 单 位 : 黑 龙 土 工 程 有 限 公 司3. 水 、 用 电 量 : 水 : 20 吨 / 日 , 电 : 160KW 。4. 工 程 地 质 概 况 :详 见 工 程 勘 察 报 告5. 主 要 执 行 法 律 规 范 :5.1《 建 筑 地 基 基 础 设 计 法 律 规 范 》 GB50007-2025;5.2《 建 筑 基 坑 支 护 技 术 规 程 》 JGJ120-995.3 《 混 凝 土 结 构 工 程 施 工 质 量 验 收 法 律 规范 》 GB50204-2025;5.4。《 建 筑 地 基 基 础 工 程 施 工 质 量 验 收 法 律 规范 》 GB50202-2025;5.5《 建 筑 桩 基 技 术 法 律 规 范 》 JGJ94-945.6《 钢 筋 焊 接 及 验 收 规 程 》 JGJ18-966. 工 程 量土 钉 墙 工 程 量 一 览 表层 数土 钉直 径( mm)标 高( m )土 钉 长( m )水 平 间距( 米 )第 一 层110-1.58.01.5第 二 层110-3.06.01.5第 三 层110-4.54.01.5二 、 施 工 组 织 和 施 工 部 署1. 该 工 程 由 黑 龙 江 省 仝 石 岩 土 工 程 有 限 公 司 负 责 管理 施 工 , 计 划 投 入 2 台 混 凝 土 喷 射 机 。 工 程 实 行 项 目经 理 负 责 制 , 下 设 技 术 负 责 人 、 带 班 工 长 、 技 术 员 、质 检 员 、 安 全 员 、 材 料 员 等 管 理 人 员 , 在 工 程 中 推行 项 目 法 施 工 ...
