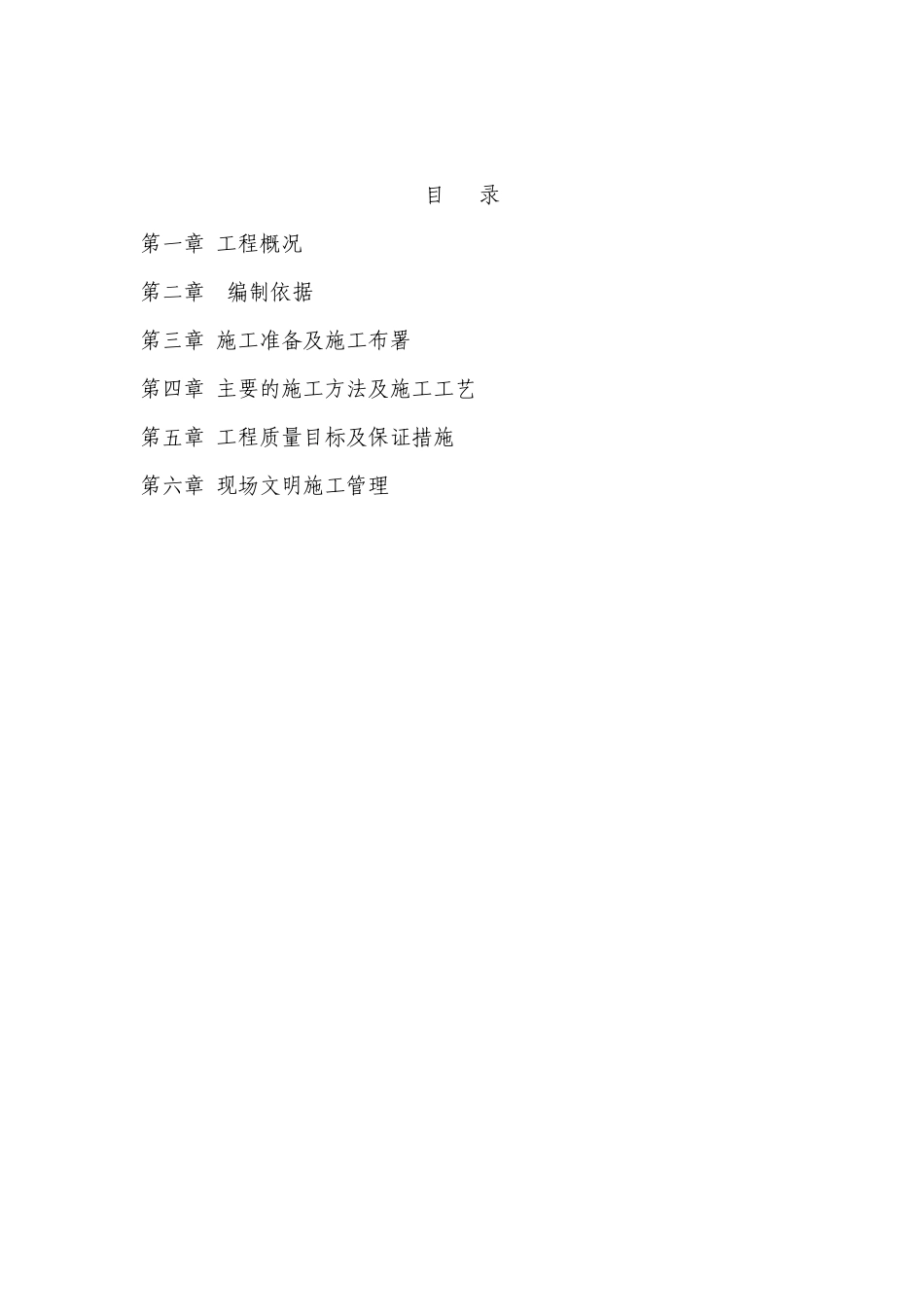

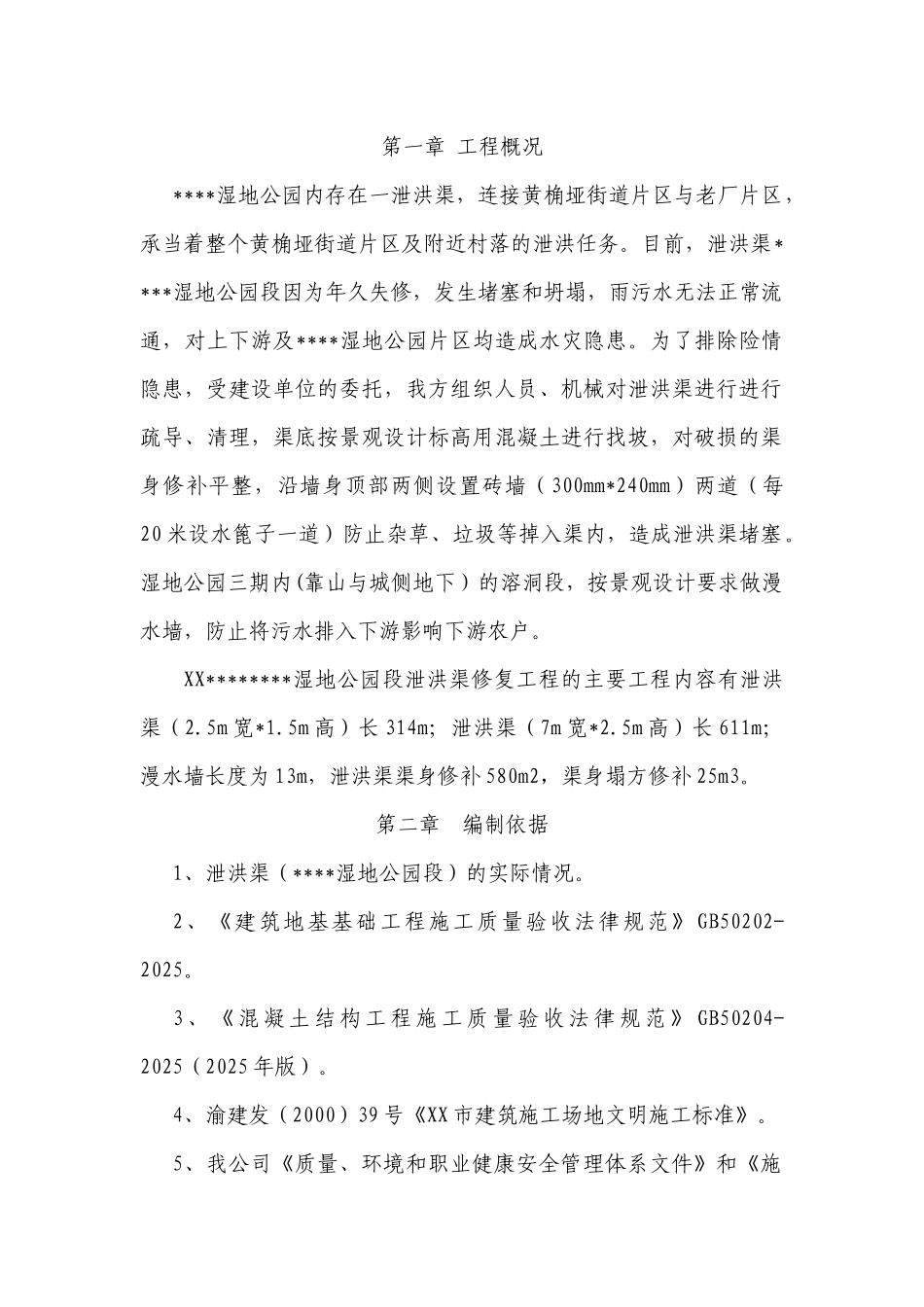

目 录第一章 工程概况第二章 编制依据第三章 施工准备及施工布署第四章 主要的施工方法及施工工艺第五章 工程质量目标及保证措施第六章 现场文明施工管理第一章 工程概况****湿地公园内存在一泄洪渠,连接黄桷垭街道片区与老厂片区,承当着整个黄桷垭街道片区及附近村落的泄洪任务
目前,泄洪渠****湿地公园段因为年久失修,发生堵塞和坍塌,雨污水无法正常流通,对上下游及****湿地公园片区均造成水灾隐患
为了排除险情隐患,受建设单位的委托,我方组织人员、机械对泄洪渠进行进行疏导、清理,渠底按景观设计标高用混凝土进行找坡,对破损的渠身修补平整,沿墙身顶部两侧设置砖墙(300mm*240mm)两道(每20 米设水篦子一道)防止杂草、垃圾等掉入渠内,造成泄洪渠堵塞
湿地公园三期内(靠山与城侧地下)的溶洞段,按景观设计要求做漫水墙,防止将污水排入下游影响下游农户
XX********湿地公园段泄洪渠修复工程的主要工程内容有泄洪渠(2
5m 宽*1
5m 高)长 314m;泄洪渠(7m 宽*2
5m 高)长 611m;漫水墙长度为 13m,泄洪渠渠身修补 580m2,渠身塌方修补 25m3
第二章 编制依据 1、泄洪渠(****湿地公园段)的实际情况
2、《建筑地基基础工程施工质量验收法律规范》 GB50202-2025
3 、 《 混 凝 土 结 构 工 程 施 工 质 量 验 收 法 律 规 范 》 GB50204-2025(2025 年版)
4、渝建发(2000)39 号《XX 市建筑施工场地文明施工标准》
5、我公司《质量、环境和职业健康安全管理体系文件》和《施工工程项目安全生产管理办法》

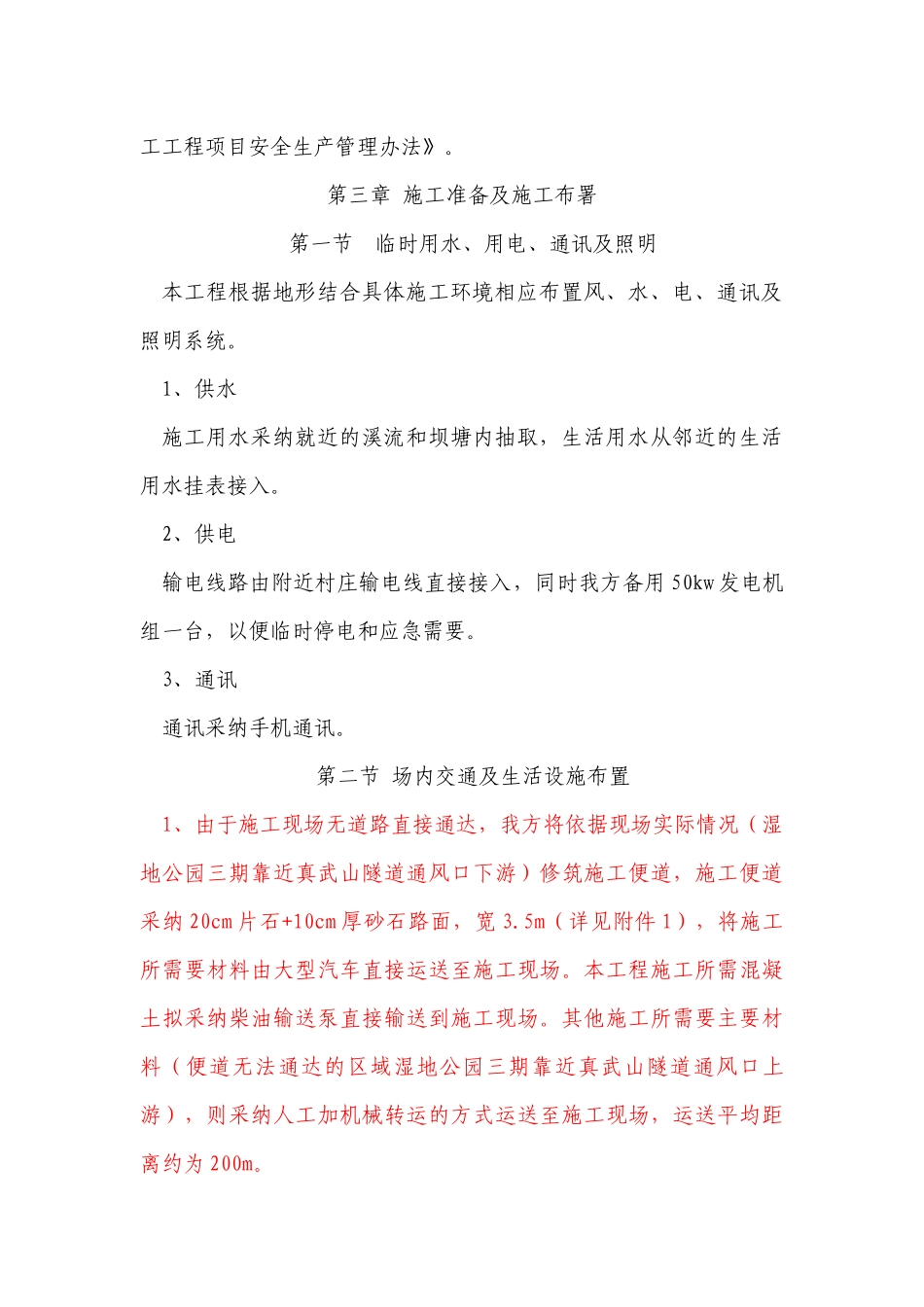

第三章 施工准备及施工布署第一节 临时用水、用电、通讯及照明本工程根据地形结合具体施工环境相应布置风、水、电、通讯及照明系统
1、供水施工用水采纳就近的溪流和坝塘内抽取,生活用水从邻近的生活用水挂
