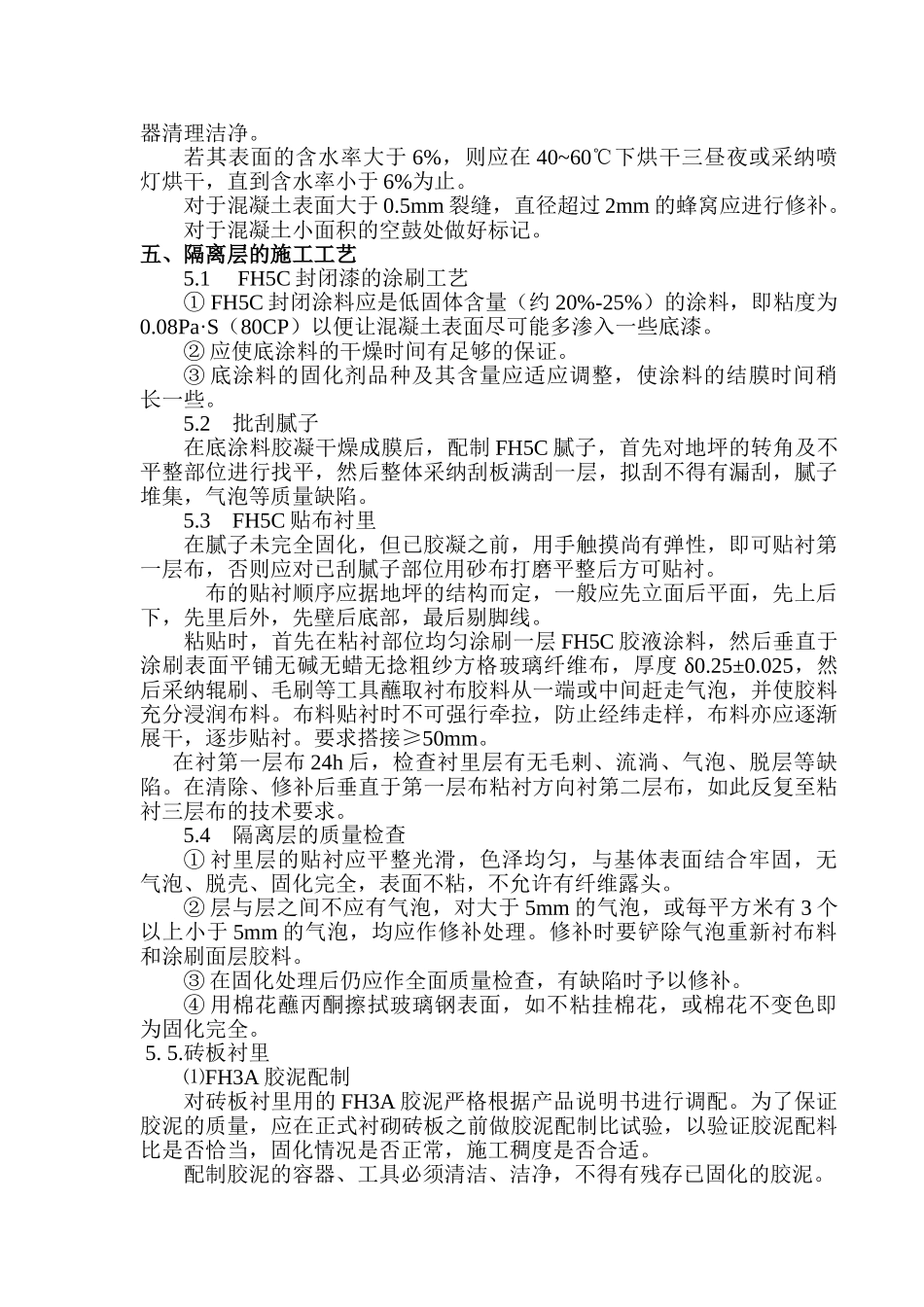

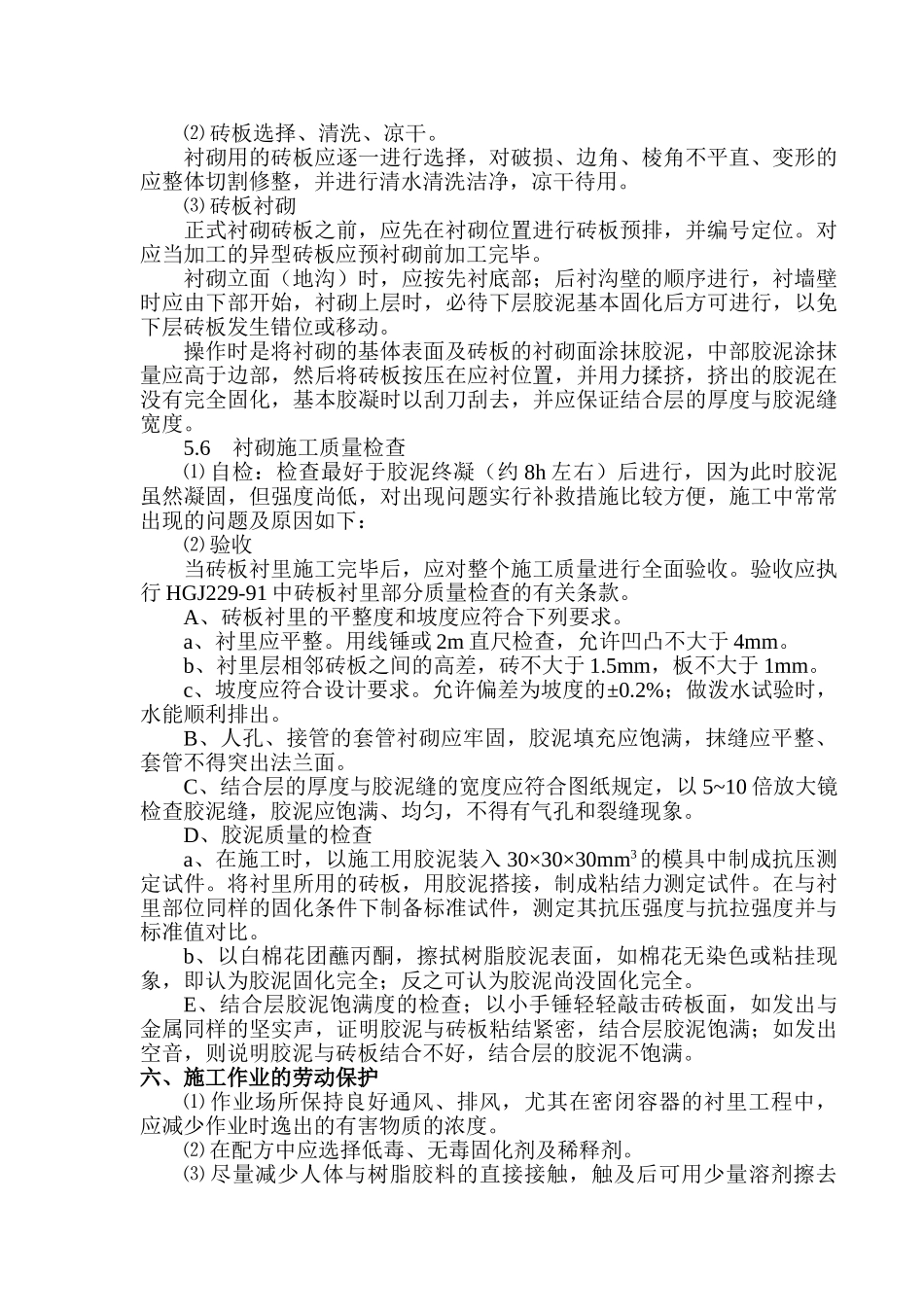

一、编制依据:1、****炼油厂 502 水处理车间原地坪2、GB50046-95《工业建筑防腐蚀设计法律规范》3、GB50212-91《建筑防腐蚀工程施工及验收法律规范》 4、98J333-2《构造》 二、施工前的准备2
1 施工环境耐酸碱砖板衬里的施工环境温度以 15-30℃为宜,相对湿度不宜大于80%,当施工环境温度低于 15℃时,应实行加热保温措施,施工环境内不许接触大量水、水蒸气与火源,车间内施工应防止人孔、接管预留孔渗水
2 原材料的准备施工前,应按施工图纸的设计要求,备足所需的各种原材料,并分别放 于 指 定 地 点 ( 仓 库 ) , 对 于 易 燃 易 爆 原 料 , 如 丙 酮 、 酒 精 、FH5C、FH3A 等,应分别存放于防火、防爆仓库内,严禁露天存放和日光照射
3 施工条件准备施工前,应在车间内装好低压照明灯、排送风机和动力电源等,超过2m 施工面应搭设安全牢固的施工用脚手架
4 设备、用具准备施工前应备好施工用设备,如和灰机、通风机、瓷砖切割机、手动砂轮等,为控制施工环境湿度,施工现场应备有温湿度计,备好施工用具如:台称、量筒、钢丝刷、手锤、灰刀、扁铲等
5 安全措施施工前备足劳保用品,,如工作服,软底鞋、安全帽、防护眼镜、防毒口罩等,以及消防设施,以防万一
三、施工程序原地坪耐酸碱瓷砖铲除→混凝土表面处理→FH5C 底漆封闭→三布五涂环氧玻璃钢→(4㎜——6㎜)FH3A胶泥砌300×300×8(230×113×30)耐酸碱瓷板→ 整体质量验收→维护保养 7天后使用四、对混凝土制基体的检查3
1 混凝土的表面必须坚固、密实、平整、不应有起砂、裂缝、蜂窝、麻面等缺陷
2 表面的平整度以长 2m 直尺检查,允许空隙不应大于 5mm,坡度应符合设计图纸的要求
3 混凝土必须固化完全,表面 20mm 深的含水量应小于 6%
