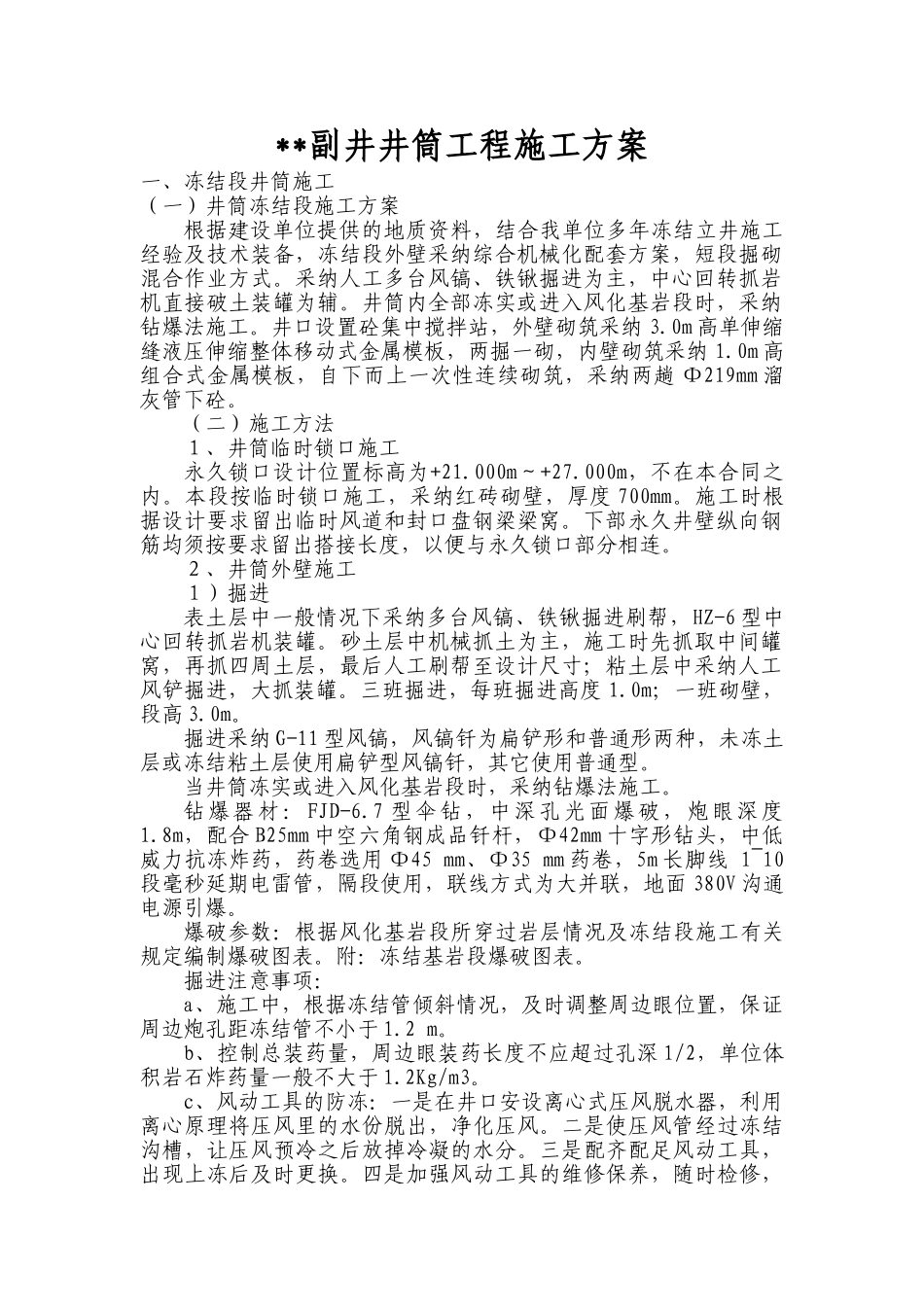

**副井井筒工程施工方案一、冻结段井筒施工(一)井筒冻结段施工方案根据建设单位提供的地质资料,结合我单位多年冻结立井施工经验及技术装备,冻结段外壁采纳综合机械化配套方案,短段掘砌混合作业方式
采纳人工多台风镐、铁锹掘进为主,中心回转抓岩机直接破土装罐为辅
井筒内全部冻实或进入风化基岩段时,采纳钻爆法施工
井口设置砼集中搅拌站,外壁砌筑采纳 3
0m 高单伸缩缝液压伸缩整体移动式金属模板,两掘一砌,内壁砌筑采纳 1
0m 高组合式金属模板,自下而上一次性连续砌筑,采纳两趟 Φ219mm 溜灰管下砼
(二)施工方法1、井筒临时锁口施工永久锁口设计位置标高为+21
000m~+27
000m,不在本合同之内
本段按临时锁口施工,采纳红砖砌壁,厚度 700mm
施工时根据设计要求留出临时风道和封口盘钢梁梁窝
下部永久井壁纵向钢筋均须按要求留出搭接长度,以便与永久锁口部分相连
2、井筒外壁施工1)掘进表土层中一般情况下采纳多台风镐、铁锹掘进刷帮,HZ-6 型中心回转抓岩机装罐
砂土层中机械抓土为主,施工时先抓取中间罐窝,再抓四周土层,最后人工刷帮至设计尺寸;粘土层中采纳人工风铲掘进,大抓装罐
三班掘进,每班掘进高度 1
0m;一班砌壁,段高 3
掘进采纳 G-11 型风镐,风镐钎为扁铲形和普通形两种,未冻土层或冻结粘土层使用扁铲型风镐钎,其它使用普通型
当井筒冻实或进入风化基岩段时,采纳钻爆法施工
钻爆器材: FJD-6
7 型伞钻,中深孔光面爆破,炮眼深度1
8m,配合 B25mm 中空六角钢成品钎杆,Ф42mm 十字形钻头,中低威力抗冻炸药,药卷选用 Ф45 mm、Ф35 mm 药卷,5m 长脚线 1~10段毫秒延期电雷管,隔段使用,联线方式为大并联,地面 380V 沟通电源引爆
爆破参数:根据风化基岩段所穿过岩层情况及冻结段施工有关规定编制爆破图表

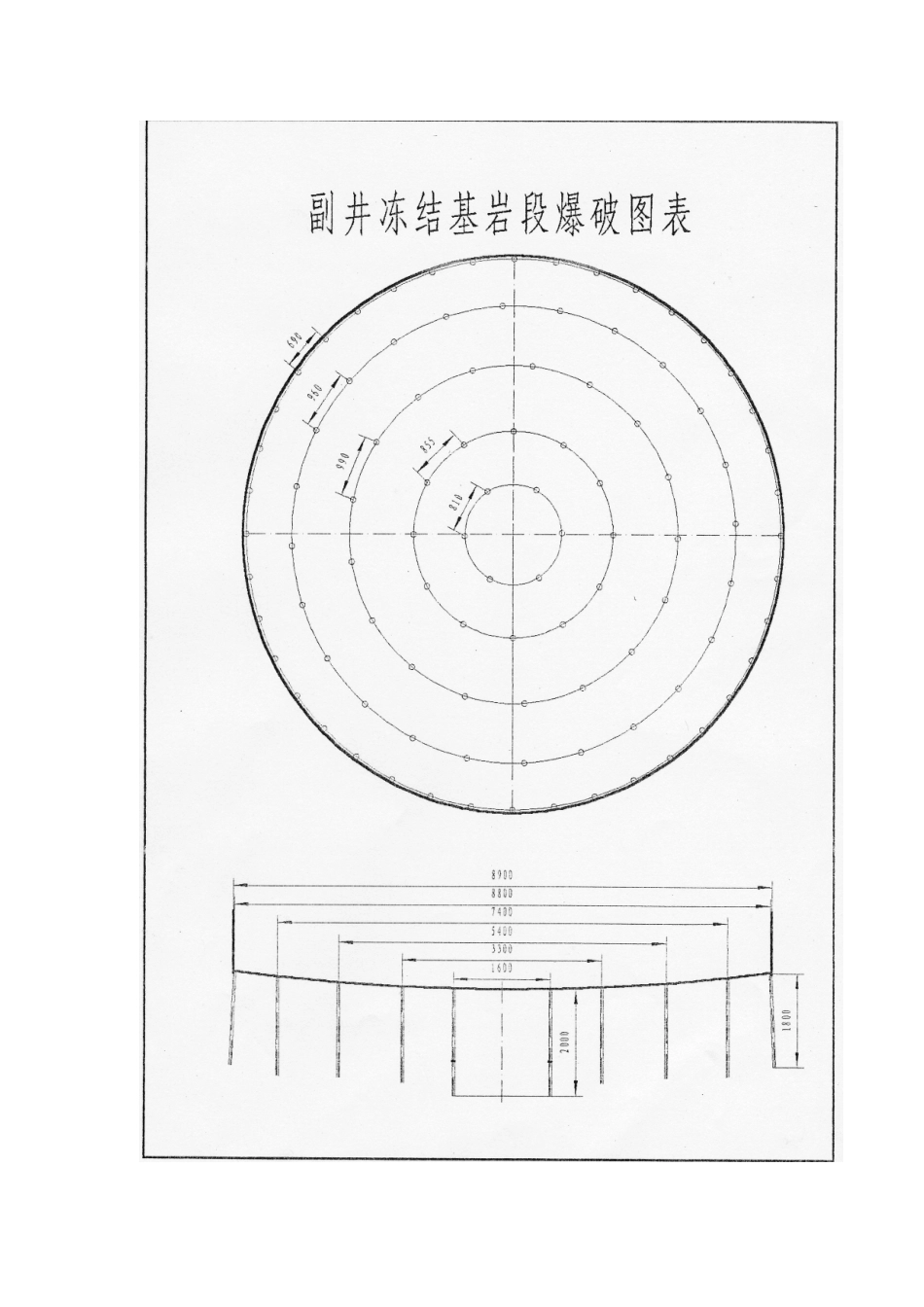

附:冻结基岩段爆破图表
