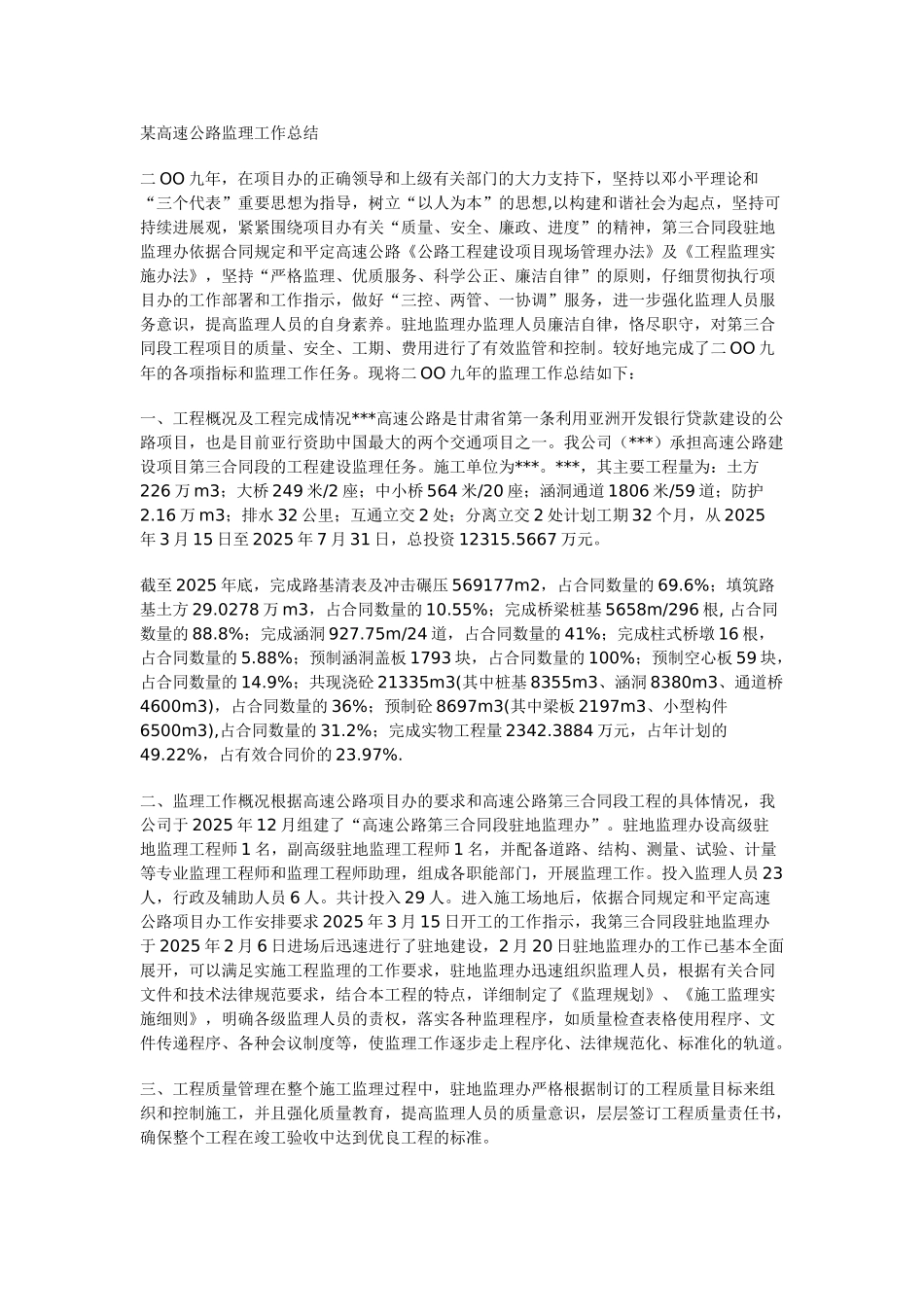

某高速公路监理工作总结二 OO 九年,在项目办的正确领导和上级有关部门的大力支持下,坚持以邓小平理论和“三个代表”重要思想为指导,树立“以人为本”的思想,以构建和谐社会为起点,坚持可持续进展观,紧紧围绕项目办有关“质量、安全、廉政、进度”的精神,第三合同段驻地监理办依据合同规定和平定高速公路《公路工程建设项目现场管理办法》及《工程监理实施办法》,坚持“严格监理、优质服务、科学公正、廉洁自律”的原则,仔细贯彻执行项目办的工作部署和工作指示,做好“三控、两管、一协调”服务,进一步强化监理人员服务意识,提高监理人员的自身素养
驻地监理办监理人员廉洁自律,恪尽职守,对第三合同段工程项目的质量、安全、工期、费用进行了有效监管和控制
较好地完成了二 OO 九年的各项指标和监理工作任务
现将二 OO 九年的监理工作总结如下: 一、工程概况及工程完成情况***高速公路是甘肃省第一条利用亚洲开发银行贷款建设的公路项目,也是目前亚行资助中国最大的两个交通项目之一
我公司(***)承担高速公路建设项目第三合同段的工程建设监理任务
施工单位为***
***,其主要工程量为:土方226 万 m3;大桥 249 米/2 座;中小桥 564 米/20 座;涵洞通道 1806 米/59 道;防护2
16 万 m3;排水 32 公里;互通立交 2 处;分离立交 2 处计划工期 32 个月,从 2025年 3 月 15 日至 2025 年 7 月 31 日,总投资 12315
5667 万元
截至 2025 年底,完成路基清表及冲击碾压 569177m2,占合同数量的 69
6%;填筑路基土方 29
0278 万 m3,占合同数量的 10
55%;完成桥梁桩基 5658m/296 根, 占合同数量的 88
8%;完成涵洞 927
75m/24 道,占合同数量的 41%;完成柱式桥墩 16 根,占合同数量的 5
