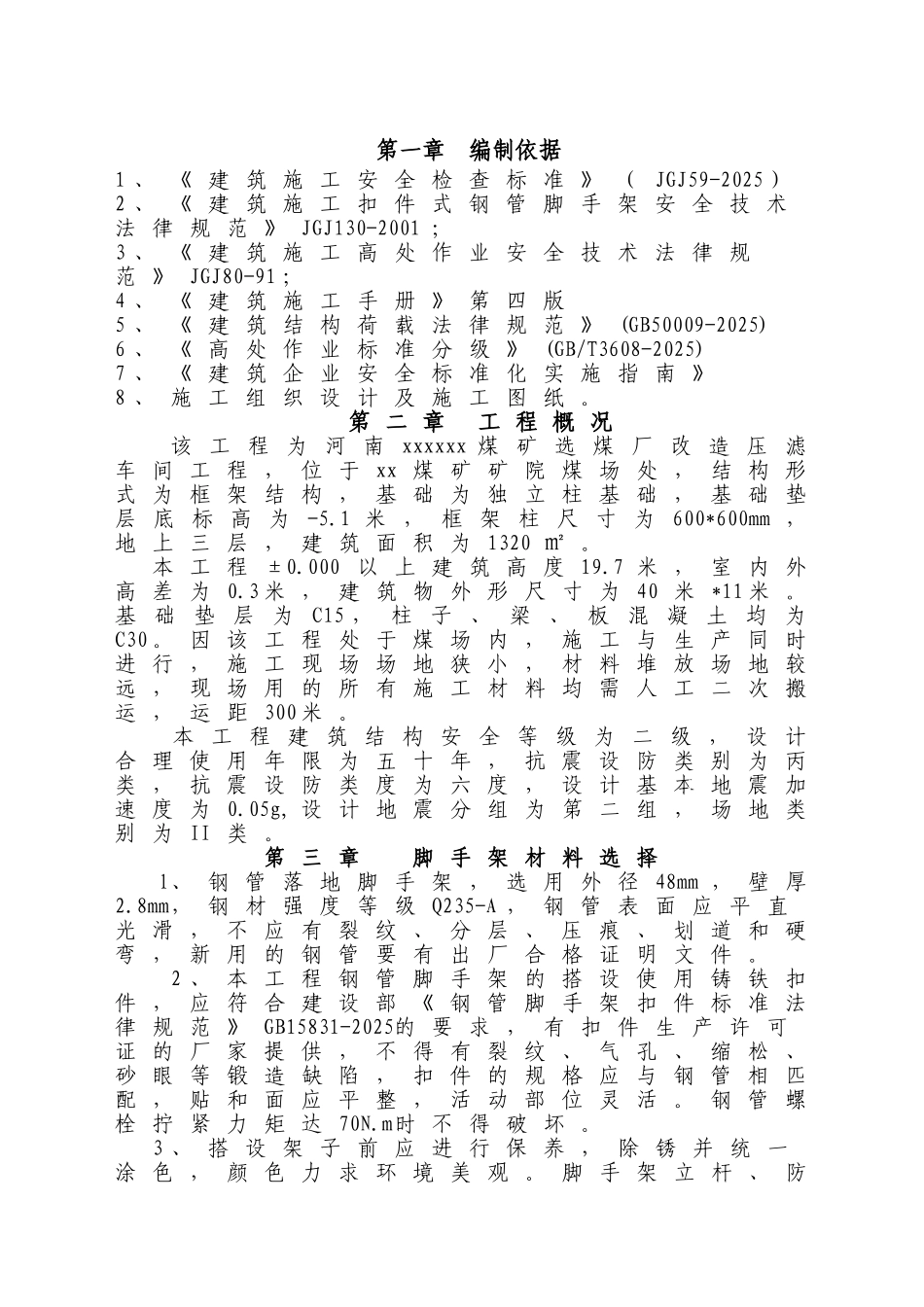

第一章 编制依据1 、 《 建 筑 施 工 安 全 检 查 标 准 》 ( JGJ59-2025)2 、 《 建 筑 施 工 扣 件 式 钢 管 脚 手 架 安 全 技 术法 律 规 范 》 JGJ130-2001 ;3 、 《 建 筑 施 工 高 处 作 业 安 全 技 术 法 律 规范 》 JGJ80-91 ;4 、 《 建 筑 施 工 手 册 》 第 四 版 5 、 《 建 筑 结 构 荷 载 法 律 规 范 》 (GB50009-2025)6 、 《 高 处 作 业 标 准 分 级 》 (GB/T3608-2025)7 、 《 建 筑 企 业 安 全 标 准 化 实 施 指 南 》8 、 施 工 组 织 设 计 及 施 工 图 纸 。第 二 章 工 程 概 况该 工 程 为 河 南 xxxxxx 煤 矿 选 煤 厂 改 造 压 滤车 间 工 程 , 位 于 xx 煤 矿 矿 院 煤 场 处 , 结 构 形式 为 框 架 结 构 , 基 础 为 独 立 柱 基 础 , 基 础 垫层 底 标 高 为 -5.1 米 , 框 架 柱 尺 寸 为 600*600mm ,地 上 三 层 , 建 筑 面 积 为 1320 ㎡ 。本 工 程 ±0.000 以 上 建 筑 高 度 19.7 米 , 室 内 外高 差 为 0.3 米 , 建 筑 物 外 形 尺 寸 为 40 米 *11 米 。基础垫层为C15 ,柱子、梁、板混凝土均为C30 。 因 该 工 程 处 于 煤 场 内 , 施 工 与 生 产 同 时进 行 , 施 工 现 场 场 地 狭 小 , 材 料 堆 放 场 地 较远 , 现 场 用 的 所 有 施 工 材 料 均 需 人 工 二 次 搬运 , 运 距 300 米 。 本 工 程 建 筑 结 构 安 全 等 级 为 二 级 , 设 计合 理 使 用 年 限 为 五 十 年 , 抗 震 设 防 类 别 为 丙类 , 抗 震 设 防 类 度 为 六 度 , 设 计 基 本 地 震 加速 度 为 0.05g, 设 计 地 震 分 组 为 第 二 组 , 场 地 类别 为 II 类 。第 三 章 脚 手 架 材 料 选 择 l、 钢 管 落 地 脚 手 架 , 选 用 外 径 48mm , 壁 厚2.8mm, 钢 材 强 度 等 级 Q235-A , 钢 管 表 面 应 平 直光 滑 , 不 应 有 裂 纹 、 分 层 、 压 痕 、 划 道 和 硬弯 , 新 用 的 钢 管 要 有 出 厂 合 格 证...
