溢洪道开挖与支护 1 不分类料及岩石开挖 1
1 概述一、溢洪道紧邻右坝端布置,包括进口段、闸室段、泄槽段及挑流鼻坎,本标承担 SP
0+290 以前 EL857m 高程以下及 SP
0+290 以后 EL775m 高程以下的开挖及支护,施工对开挖与支护的工序衔接应全面考虑、合理安排
二、工程地质溢洪道岩质由含煤中、细粒砂岩、粉砂岩、泥质粉砂岩以及煤质页岩组成,沿线有一些厚 3~20m 块碎石分布,尤其是煤质页岩受层间剪切错动形成破裂带,较大的有 L9、L10、L11、L12,由此构成的地基和边坡需要实行妥善的加固保护措施
溢洪道开挖中可能会遇到废旧煤硐,应引起高度重视
开挖过程中会使溢洪道内边坡(SW 侧)的 L12 层间剪切破裂带出露,位于下部坡脚,且向斜轴向坡外(NE 向)的倾伏角达 25°~35°,易使上部坡体沿差软弱的 L12 产生滑坡失稳,施工中应及时实行可靠的结构支护措施
三、主要工程量溢洪道开挖总量 504850 m3,其中不分类料 130150 m3,石方 374700 m3,根据工程地质特点,施工规划实行 10 m 分层开挖,各梯段工程量见表08-1-1
溢洪道开挖工程量表表 08-1-1序 号部 位单位工 程 量不分类料开挖石方开挖SP
0+290以前1EL857m~EL847mm322180549302EL847m~EL837mm322610757803EL837m~EL823
5mm32583068350SP
0+290以后4EL775m~EL765mm328250539105EL765m~EL755mm326680501006EL755m~EL745mm32740462807EL745m~EL738mm3186025350合计m3130150374700 1

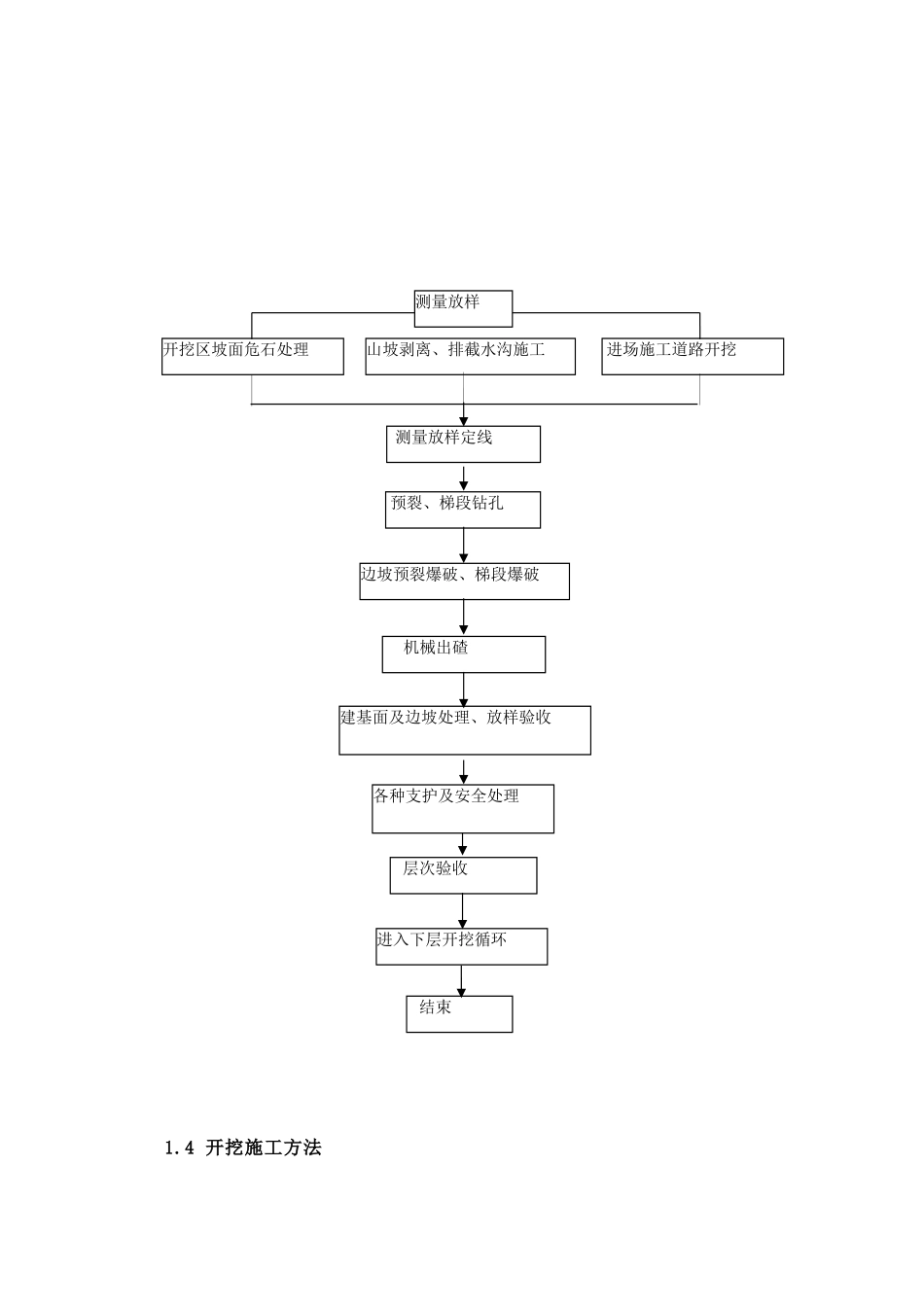

2 施工布置一、主要施工道路布置EL857 m 施工道路:利用已形成的 5#公路延伸至
