水电站面板堆石坝趾板与防渗面板混凝土施工方案 摘 要 本文较详细地介绍了云南 水利枢纽工程面板堆石坝趾板与防渗面板混凝土施工工艺,可供其他类似工程施工借鉴
关键词 云南 水利枢纽 面板堆石坝 趾板与防渗面板混凝土 施工1 工程概况 水电站位于云南省思茅地区墨江哈尼族自治县(左岸)与江城哈尼族彝族自治县(右岸)的界河把边江河段上
枢纽主要由混凝土面板堆石坝、右岸开敞式溢洪道、左岸引水发电系统、地面厂房、排沙隧洞、下游河道保护工程等组成
其中挡水坝为混凝土面板堆石坝,坝顶高程 643
0m,趾板最低高程为 508
0m,最大坝高约 135m,坝顶宽度 10m,坝顶长度 315m,坝顶设 1
2m 高防浪墙,墙顶高程 644
2m,上游坝面坡度 1:1
4,下游坝面坡度 1:1
趾板及防渗面板混凝土设计总量 3 万方

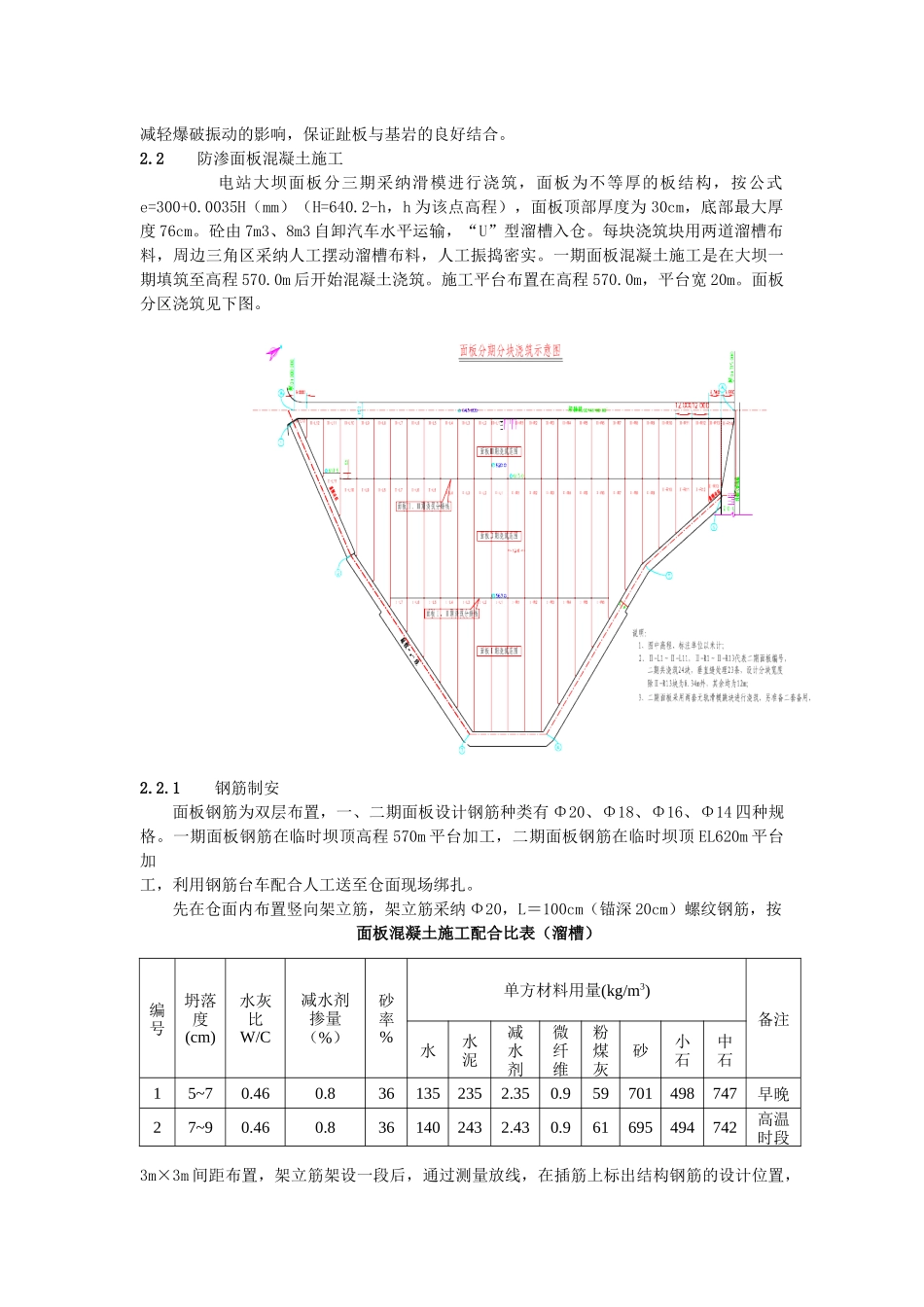

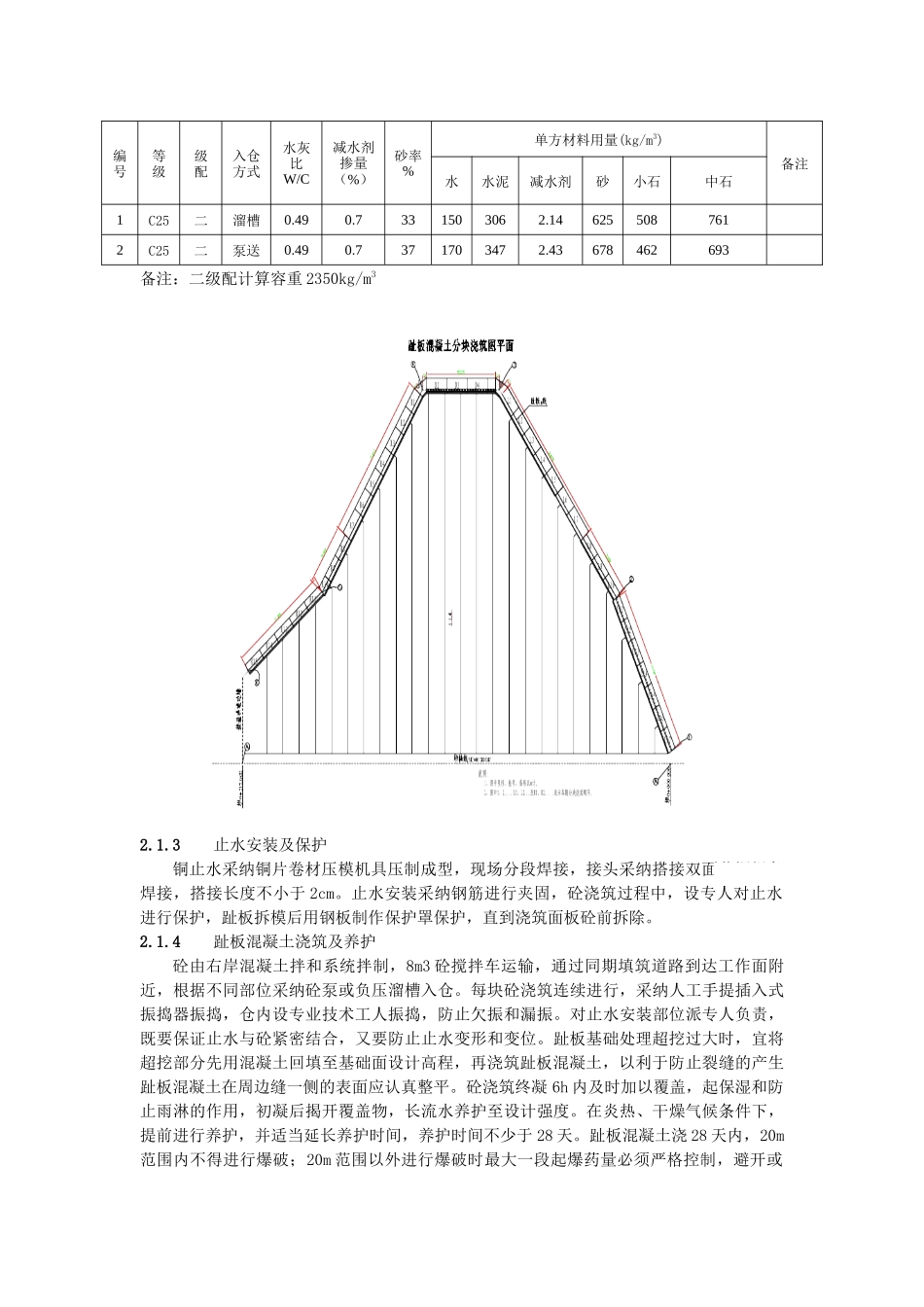

2 趾板与防渗面板混凝土施工2
1 趾板混凝土施工本工程趾板砼处于趾板槽基岩上,从基坑 508
00m 高程沿两岸趾板基岩面左岸浇筑至640
20m 高程,右岸浇筑至 608
00m 高程,趾板“X”线总长为 469
2m,混凝土标号为C25
00m 高程以上为 A 型趾板,以下为 B 型趾板
A 型、B 型趾板按与面板接触面坡比及长度不同分为 A1~A4、B1~B3 的 7 种型式
A 型趾板宽度为 6m,混凝土厚 0
6m;B 型趾板宽度为 8m,混凝土厚 0
趾板基础设锚杆,锚杆间排距为 1
5m,长 4
5m,深化基岩3
5m,其中 A 型趾板布置 4 排,B 型趾板布置 5 排
1 趾板施工程序及分段趾板是坝体防渗的一个重要组成部分,因而施工技术要求较高
趾板混凝土施工应在基础面开挖、处理完毕,并按隐蔽工程质量要求验收合格后方可进行
大坝趾板开挖结束验收后,进行趾板基础处理,基础处理施工结束后进行锚杆施工和砼浇筑,砼浇筑采纳从下
