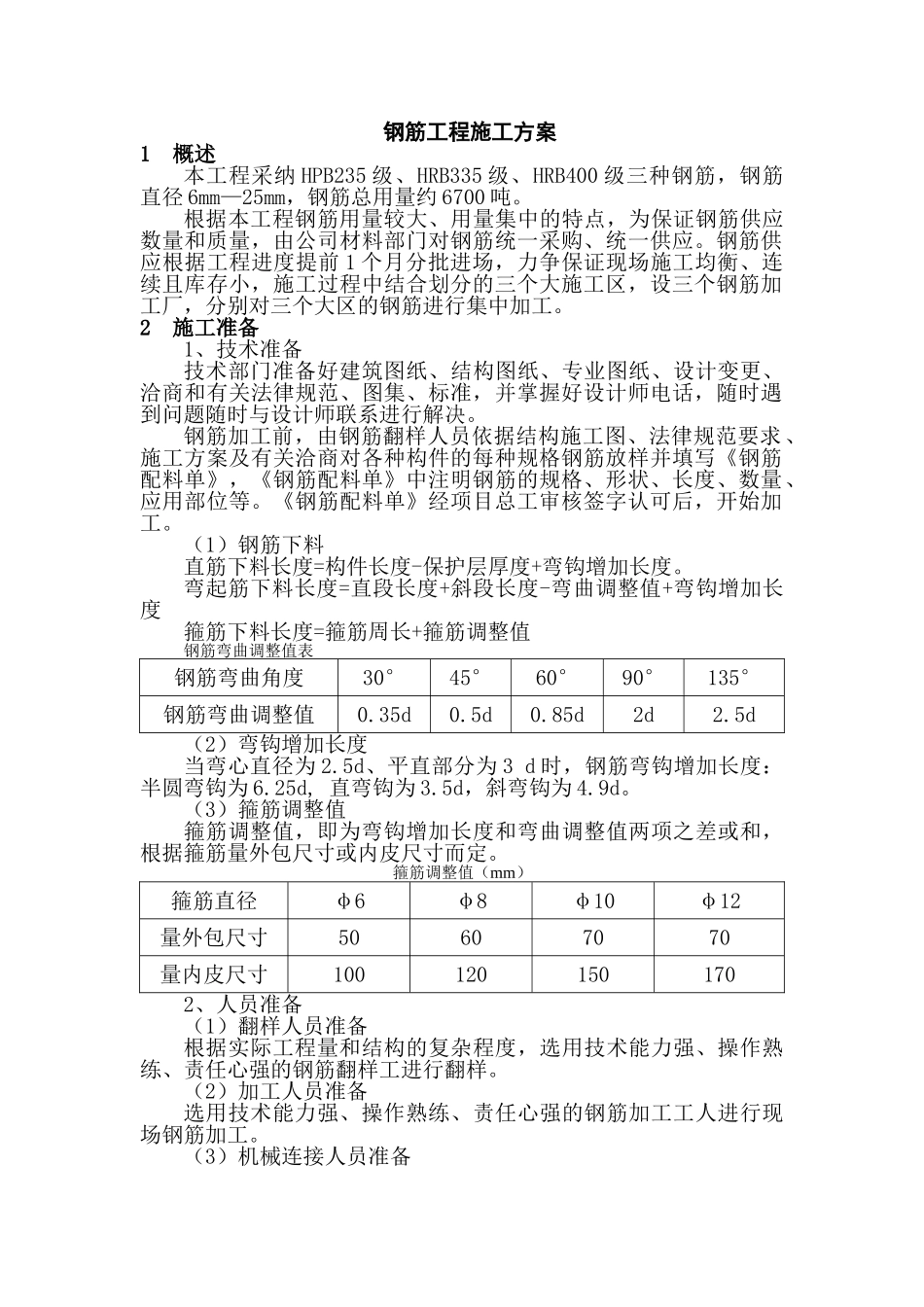

钢筋工程施工方案1 概述本工程采纳 HPB235 级、HRB335 级、HRB400 级三种钢筋,钢筋直径 6mm—25mm,钢筋总用量约 6700 吨
根据本工程钢筋用量较大、用量集中的特点,为保证钢筋供应数量和质量,由公司材料部门对钢筋统一采购、统一供应
钢筋供应根据工程进度提前 1 个月分批进场,力争保证现场施工均衡、连续且库存小,施工过程中结合划分的三个大施工区,设三个钢筋加工厂,分别对三个大区的钢筋进行集中加工
2 施工准备1、技术准备技术部门准备好建筑图纸、结构图纸、专业图纸、设计变更、洽商和有关法律规范、图集、标准,并掌握好设计师电话,随时遇到问题随时与设计师联系进行解决
钢筋加工前,由钢筋翻样人员依据结构施工图、法律规范要求、施工方案及有关洽商对各种构件的每种规格钢筋放样并填写《钢筋配料单》,《钢筋配料单》中注明钢筋的规格、形状、长度、数量、应用部位等
《钢筋配料单》经项目总工审核签字认可后,开始加工
(1)钢筋下料直筋下料长度=构件长度-保护层厚度+弯钩增加长度
弯起筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值钢筋弯曲调整值表钢筋弯曲角度30°45°60°90°135°钢筋弯曲调整值0
85d2d2
5d(2)弯钩增加长度当弯心直径为 2
5d、平直部分为 3 d 时,钢筋弯钩增加长度:半圆弯钩为 6
25d, 直弯钩为 3
5d,斜弯钩为 4
(3)箍筋调整值箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸而定
箍筋调整值(mm)箍筋直径φ6φ8φ10φ12量外包尺寸50607070量内皮尺寸1001201501702、人员准备(1)翻样人员准备根据实际工程量和结构的复杂程度,选用技术能力强、操作熟练、责任心强的钢筋翻样工进行翻样

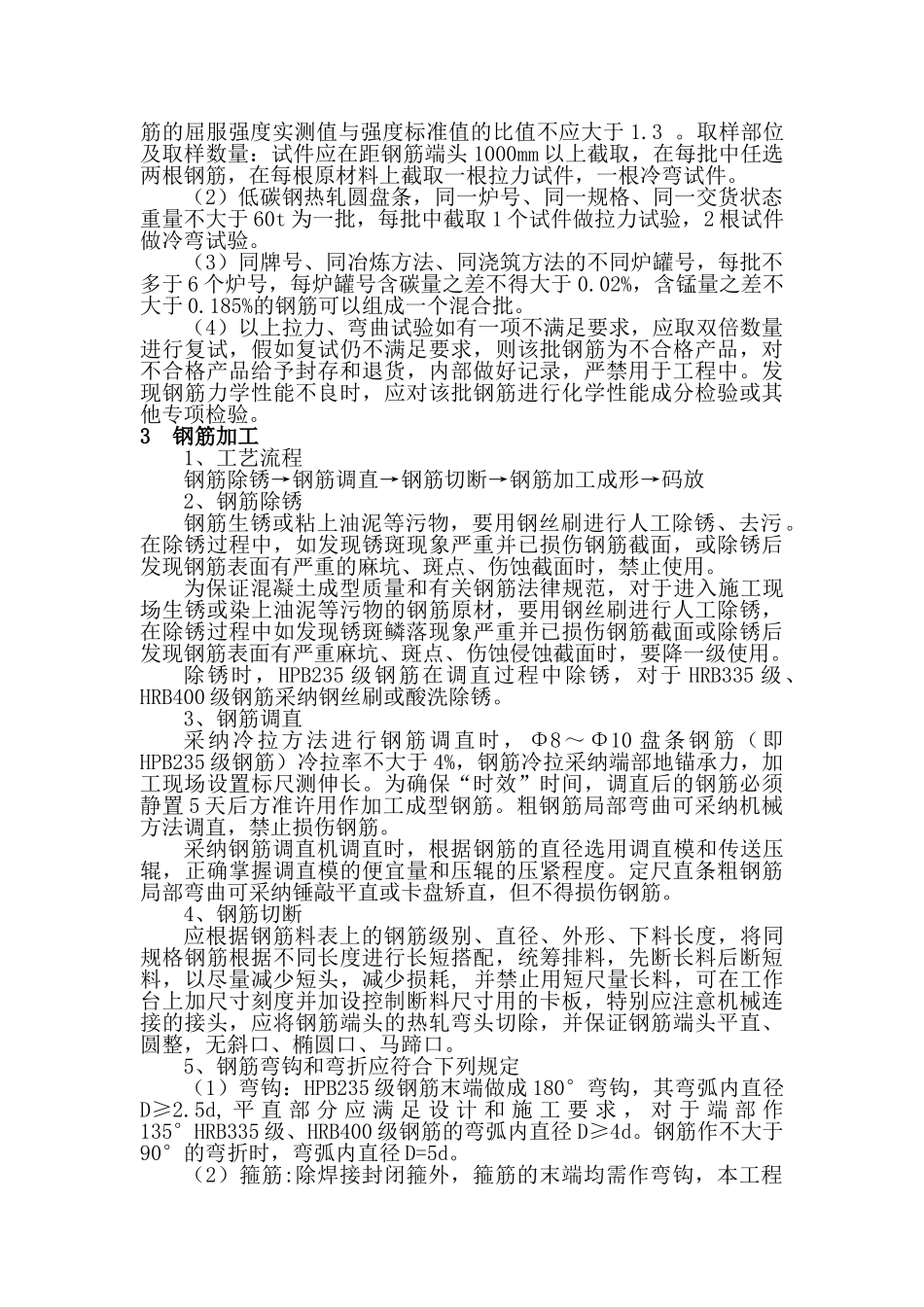

(2)加工人员准备选
