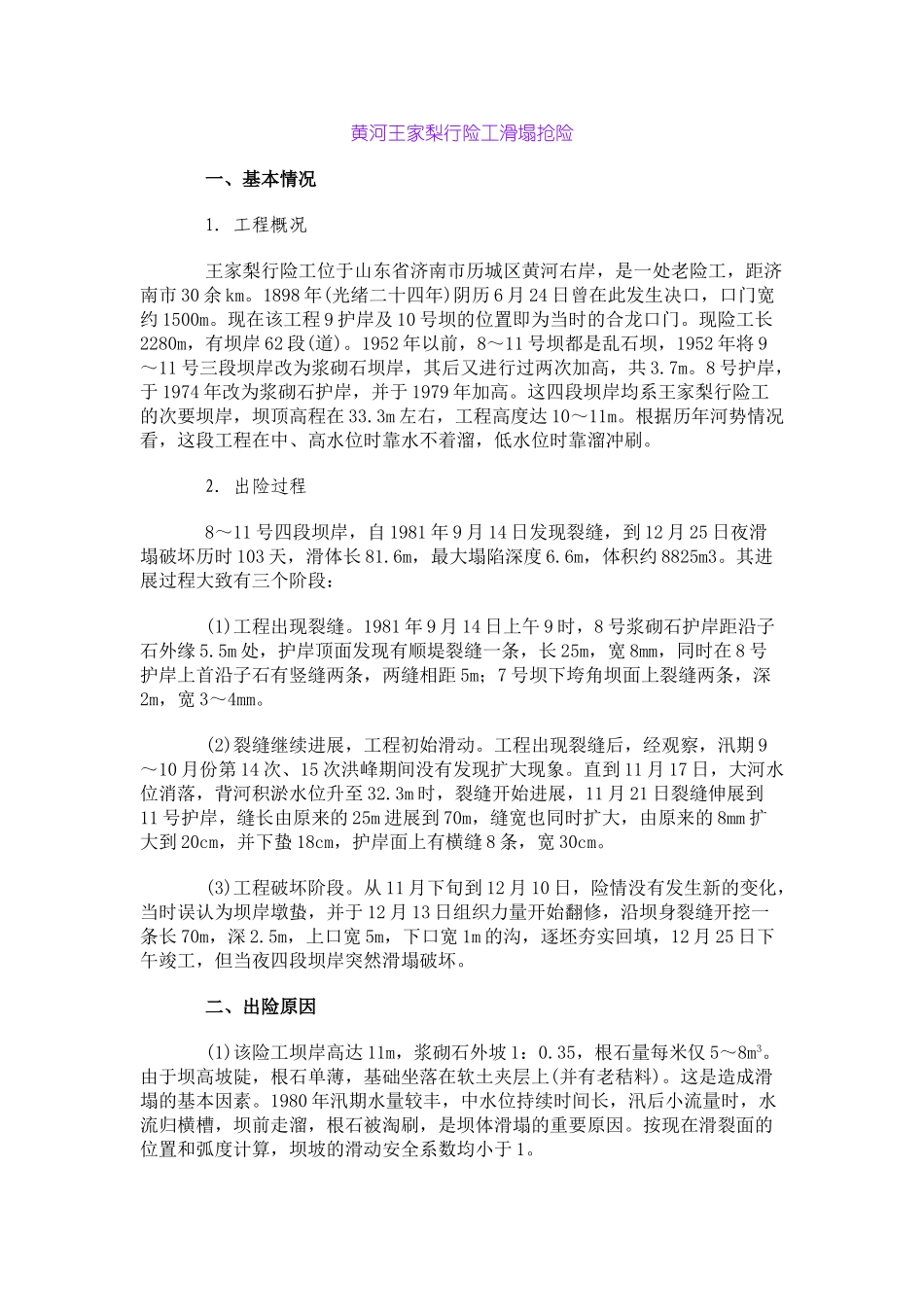

黄河王家梨行险工滑塌抢险 一、基本情况 1.工程概况 王家梨行险工位于山东省济南市历城区黄河右岸,是一处老险工,距济南市 30 余 km
1898 年(光绪二十四年)阴历 6 月 24 日曾在此发生决口,口门宽约 1500m
现在该工程 9 护岸及 10 号坝的位置即为当时的合龙口门
现险工长2280m,有坝岸 62 段(道)
1952 年以前,8~11 号坝都是乱石坝,1952 年将 9~11 号三段坝岸改为浆砌石坝岸,其后又进行过两次加高,共 3
8 号护岸,于 1974 年改为浆砌石护岸,并于 1979 年加高
这四段坝岸均系王家梨行险工的次要坝岸,坝顶高程在 33
3m 左右,工程高度达 10~11m
根据历年河势情况看,这段工程在中、高水位时靠水不着溜,低水位时靠溜冲刷
2.出险过程 8~11 号四段坝岸,自 1981 年 9 月 14 日发现裂缝,到 12 月 25 日夜滑塌破坏历时 103 天,滑体长 81
6m,最大塌陷深度 6
6m,体积约 8825m3
其进展过程大致有三个阶段: (1)工程出现裂缝
1981 年 9 月 14 日上午 9 时,8 号浆砌石护岸距沿子石外缘 5
5m 处,护岸顶面发现有顺堤裂缝一条,长 25m,宽 8mm,同时在 8 号护岸上首沿子石有竖缝两条,两缝相距 5m;7 号坝下垮角坝面上裂缝两条,深2m,宽 3~4mm
(2)裂缝继续进展,工程初始滑动
工程出现裂缝后,经观察,汛期 9~10 月份第 14 次、15 次洪峰期间没有发现扩大现象
直到 11 月 17 日,大河水位消落,背河积淤水位升至 32
3m 时,裂缝开始进展,11 月 21 日裂缝伸展到11 号护岸,缝长由原来的 25m 进展到 70m,缝宽也同时扩大,由原来的 8mm 扩大到 20cm,并下蛰 18cm,护岸面上有横缝 8 条,宽 30cm
