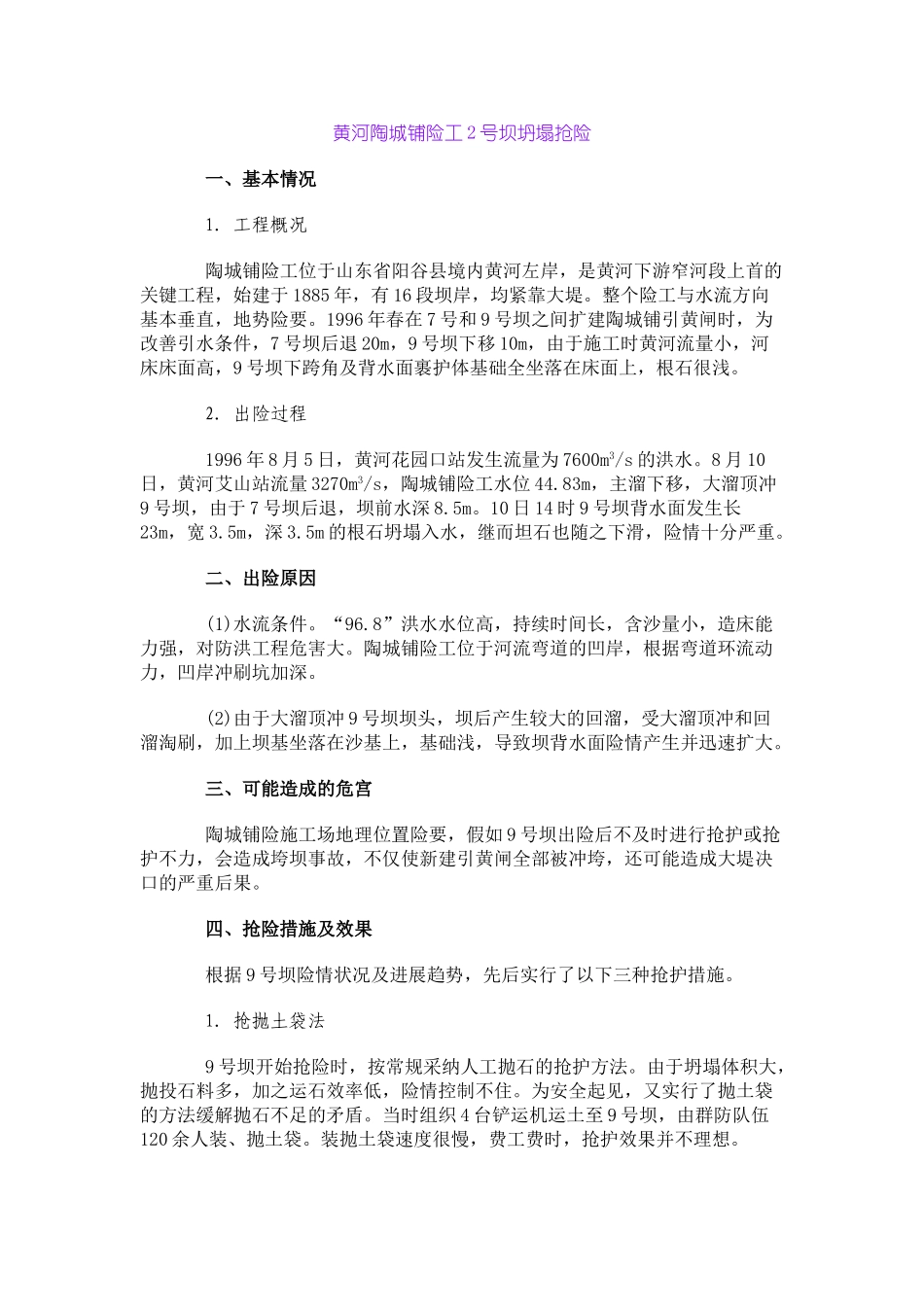

黄河陶城铺险工 2 号坝坍塌抢险 一、基本情况 1.工程概况 陶城铺险工位于山东省阳谷县境内黄河左岸,是黄河下游窄河段上首的关键工程,始建于 1885 年,有 16 段坝岸,均紧靠大堤
整个险工与水流方向基本垂直,地势险要
1996 年春在 7 号和 9 号坝之间扩建陶城铺引黄闸时,为改善引水条件,7 号坝后退 20m,9 号坝下移 10m,由于施工时黄河流量小,河床床面高,9 号坝下跨角及背水面裹护体基础全坐落在床面上,根石很浅
2.出险过程 1996 年 8 月 5 日,黄河花园口站发生流量为 7600m3/s 的洪水
8 月 10日,黄河艾山站流量 3270m3/s,陶城铺险工水位 44
83m,主溜下移,大溜顶冲9 号坝,由于 7 号坝后退,坝前水深 8
10 日 14 时 9 号坝背水面发生长23m,宽 3
5m,深 3
5m 的根石坍塌入水,继而坦石也随之下滑,险情十分严重
二、出险原因 (1)水流条件
8”洪水水位高,持续时间长,含沙量小,造床能力强,对防洪工程危害大
陶城铺险工位于河流弯道的凹岸,根据弯道环流动力,凹岸冲刷坑加深
(2)由于大溜顶冲 9 号坝坝头,坝后产生较大的回溜,受大溜顶冲和回溜淘刷,加上坝基坐落在沙基上,基础浅,导致坝背水面险情产生并迅速扩大
三、可能造成的危宫 陶城铺险施工场地理位置险要,假如 9 号坝出险后不及时进行抢护或抢护不力,会造成垮坝事故,不仅使新建引黄闸全部被冲垮,还可能造成大堤决口的严重后果
四、抢险措施及效果 根据 9 号坝险情状况及进展趋势,先后实行了以下三种抢护措施
1.抢抛土袋法 9 号坝开始抢险时,按常规采纳人工抛石的抢护方法
由于坍塌体积大,抛投石料多,加之运石效率低,险情控制不住
为安全起见,又实行了抛土袋的方法缓解抛石不足的矛盾
当时组织 4 台铲运机运土至 9 号坝,由群防队伍
