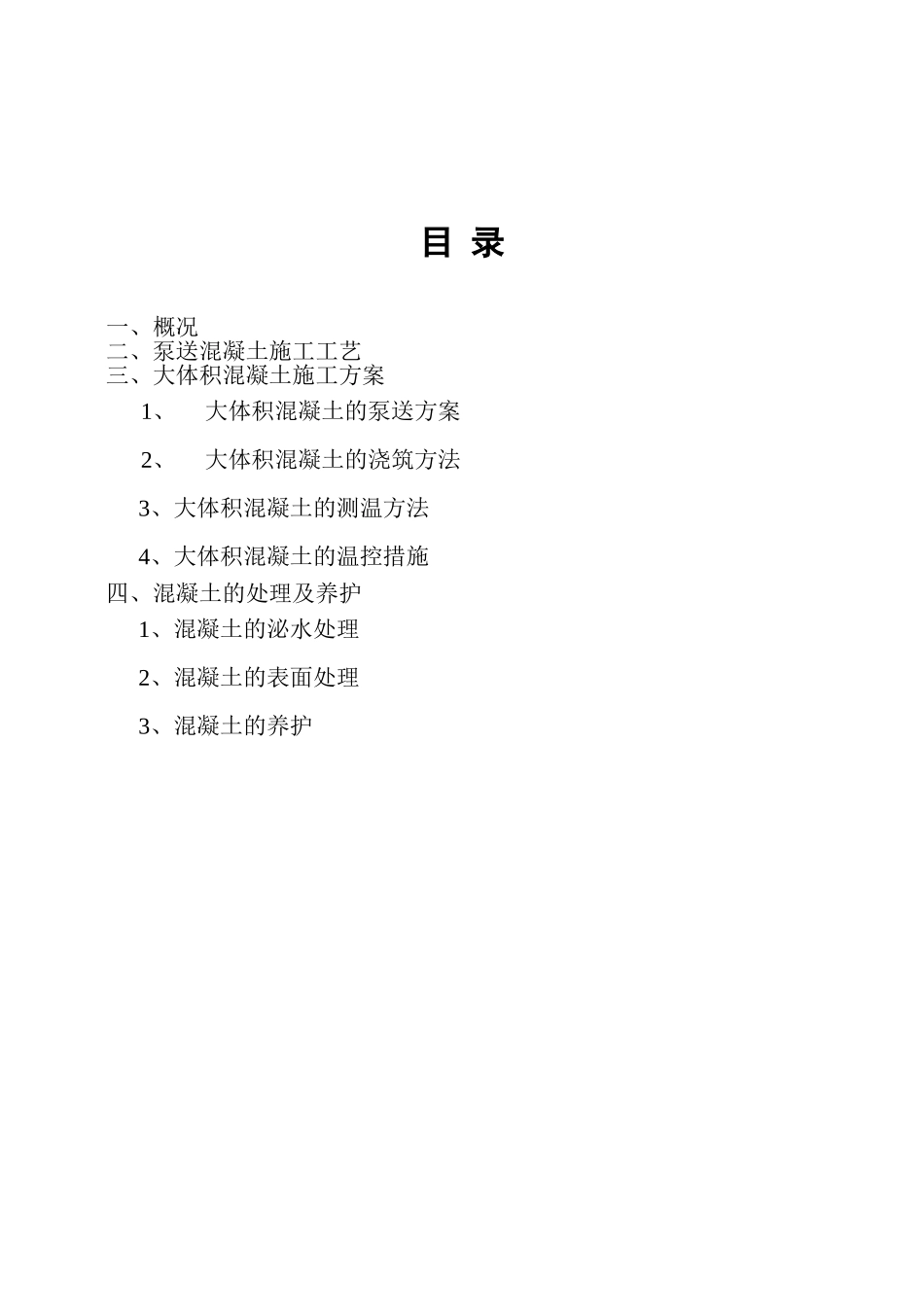

目 录 一、概况二、泵送混凝土施工工艺三、大体积混凝土施工方案1、大体积混凝土的泵送方案2、大体积混凝土的浇筑方法3、大体积混凝土的测温方法4、大体积混凝土的温控措施四、混凝土的处理及养护1、混凝土的泌水处理2、混凝土的表面处理3、混凝土的养护±0
000 以下混凝土工程施工方案一 概况 ±0
000 以下工程分为 a、b、c 三区,其中 a、c 区为地下一层,属裙房基础;b 区为地下二层,部分为地下一层,属主楼基础
整个地下工程建筑面积约 20000 平方米
本工程采纳筏式基础,其中 b 区板厚2700,局部 800,a、c 区板厚 400,地下一层侧墙板厚 350,柱最大截面1600×1600,并在地下二层近中心处设剪力墙群(筒体),总混凝土量3 万余立方,其中 2700 厚筏板为一次性整浇,属大体积混凝土,约 6000立方米混凝土
根据工程需要,±0
000 以下混凝土均采纳预拌商品混凝土,现场泵送

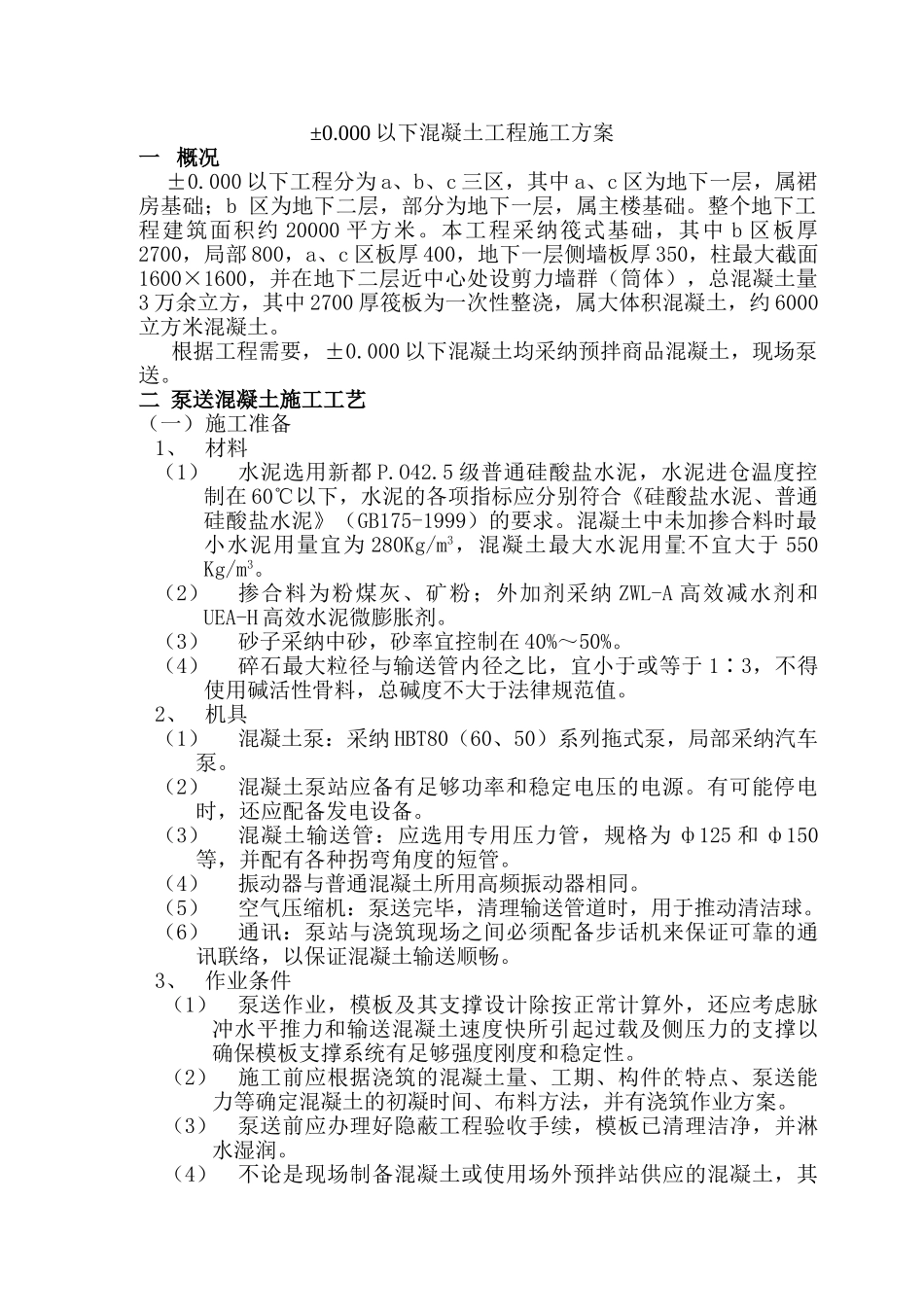

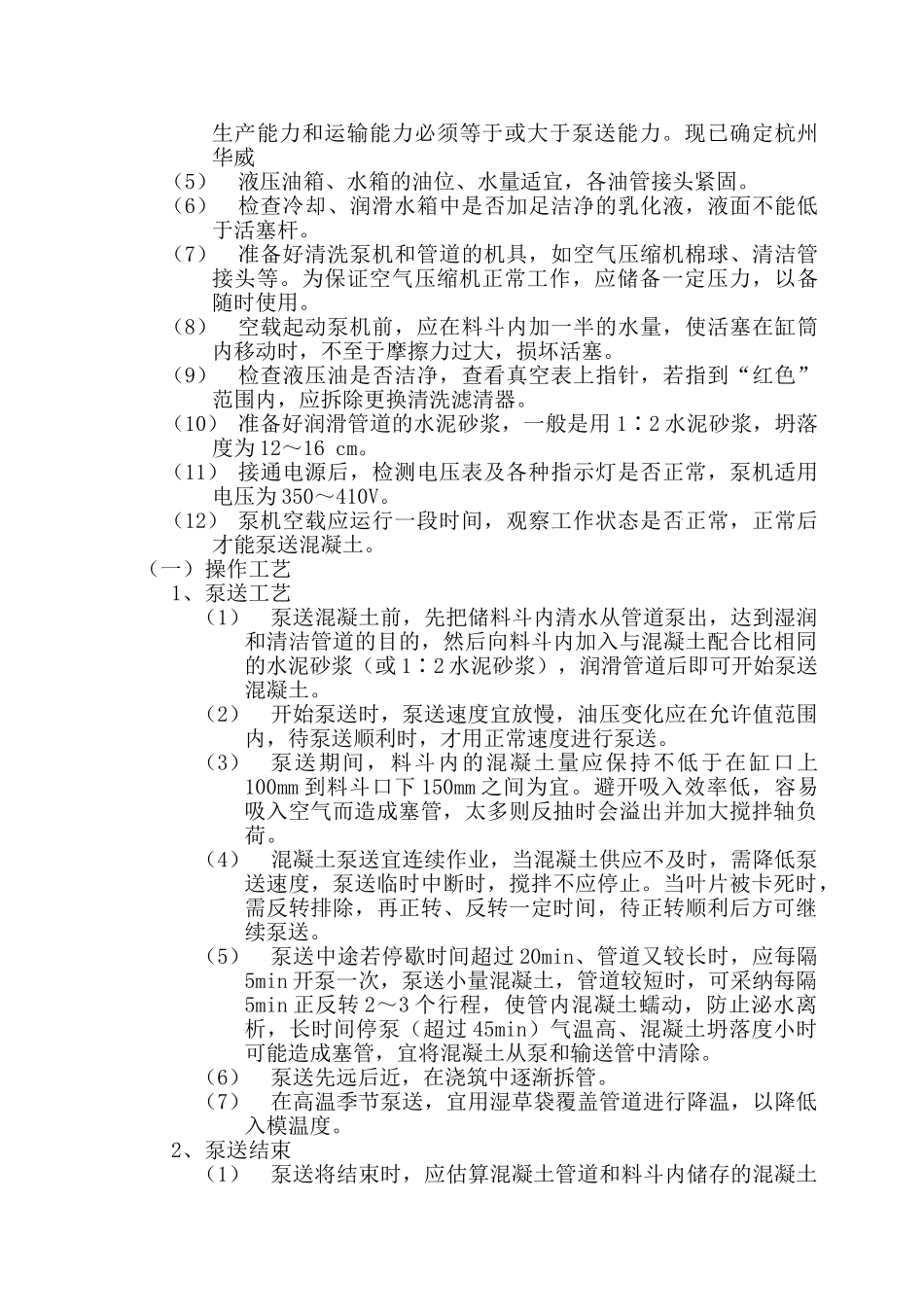

二 泵送混凝土施工工艺(一)施工准备1、材料(1)水泥选用新都 P
5 级普通硅酸盐水泥,水泥进仓温度控制在 60℃以下,水泥的各项指标应分别符合《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)的要求
混凝土中未加掺合料时最小水泥用量宜为 280Kg/m3,混凝土最大水泥用量不宜大于 550 Kg/m3
(2)掺合料为粉煤灰、矿粉;外加剂采纳 ZWL-A 高效减水剂和UEA-H 高效水泥微膨胀剂
(3)砂子采纳中砂,砂率宜控制在 40%~50%
(4)碎石最大粒径与输送管内径之比,宜小于或等于 1∶3,不得使用碱活性骨料,总碱度不大于法律规范值
2、机具(1)混凝土泵:采纳 HBT80(60、50)系列拖式泵,局部采纳汽车泵
(2)混凝土泵站应备有足够功率和稳定电压的电源
有可能停电时,还应配备发电设备
(3)混凝土输送管:应选用专用压力管,规格为 ф12
