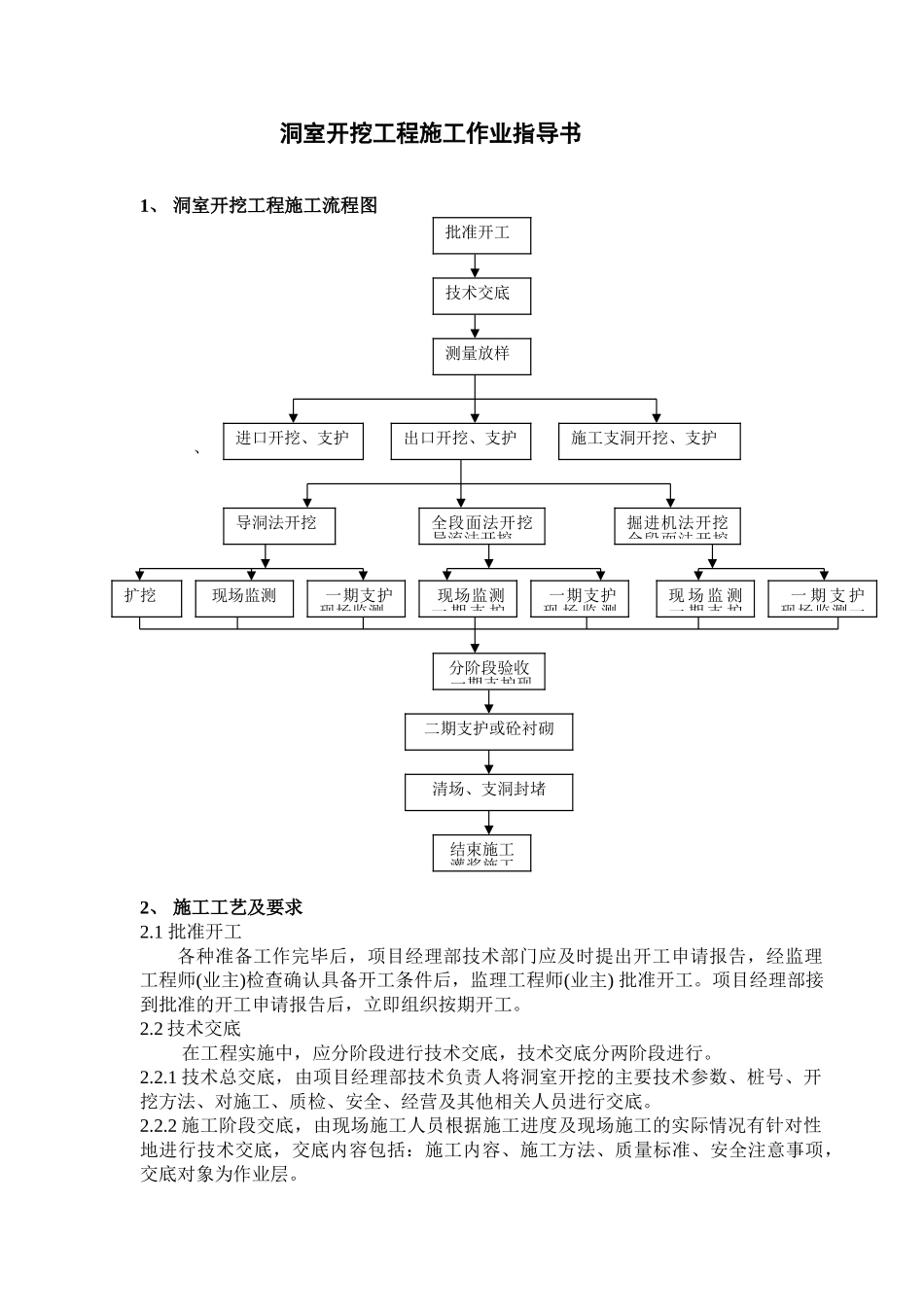

洞室开挖工程施工作业指导书1、 洞室开挖工程施工流程图 、 2、 施工工艺及要求2
1 批准开工各种准备工作完毕后,项目经理部技术部门应及时提出开工申请报告,经监理工程师(业主)检查确认具备开工条件后,监理工程师(业主) 批准开工
项目经理部接到批准的开工申请报告后,立即组织按期开工
2 技术交底在工程实施中,应分阶段进行技术交底,技术交底分两阶段进行
1 技术总交底,由项目经理部技术负责人将洞室开挖的主要技术参数、桩号、开挖方法、对施工、质检、安全、经营及其他相关人员进行交底
2 施工阶段交底,由现场施工人员根据施工进度及现场施工的实际情况有针对性地进行技术交底,交底内容包括:施工内容、施工方法、质量标准、安全注意事项,交底对象为作业层
批准开工技术交底测量放样进口开挖、支护出口开挖、支护施工支洞开挖、支护导洞法开挖全段面法开挖 导流法开挖掘进机法开挖全段面法开挖 扩挖 现场监测 一期支护现场监测 现场监测一 期 支 护 一期支护现 场 监 测现 场 监 测 一 期 支 护 一 期 支 护现场监测一分阶段验收 一期支护现二期支护或砼衬砌结束施工灌浆施工清场、支洞封堵2
3 所有技术交底都必须留存记录,记录格式见技术交底表
3 测量放样测量人员应按设计图纸和技术交底的内容分阶段测量放样进、出口(或施工支洞),明挖部分的开挖范围、坡比、高程、隧洞轮廓线、轴线等
每阶段都应留下测量放样原始记录和测量放样单
测量放样原始记录可为放样复核、工程量计算及竣工资料等提供依据
一般情况下(同一阶段重复进行的多次循环除外)由施工管理人员填写测量放样单下达测量放样任务,测量人员放样都应向施工管理人员进行现场放样交底,并填写测量放样单
4 进洞前的明挖包括进、出口(或施工支洞)的明挖及支护,分别按《土石方工程》及《锚喷支护工程》的作业指导书执行

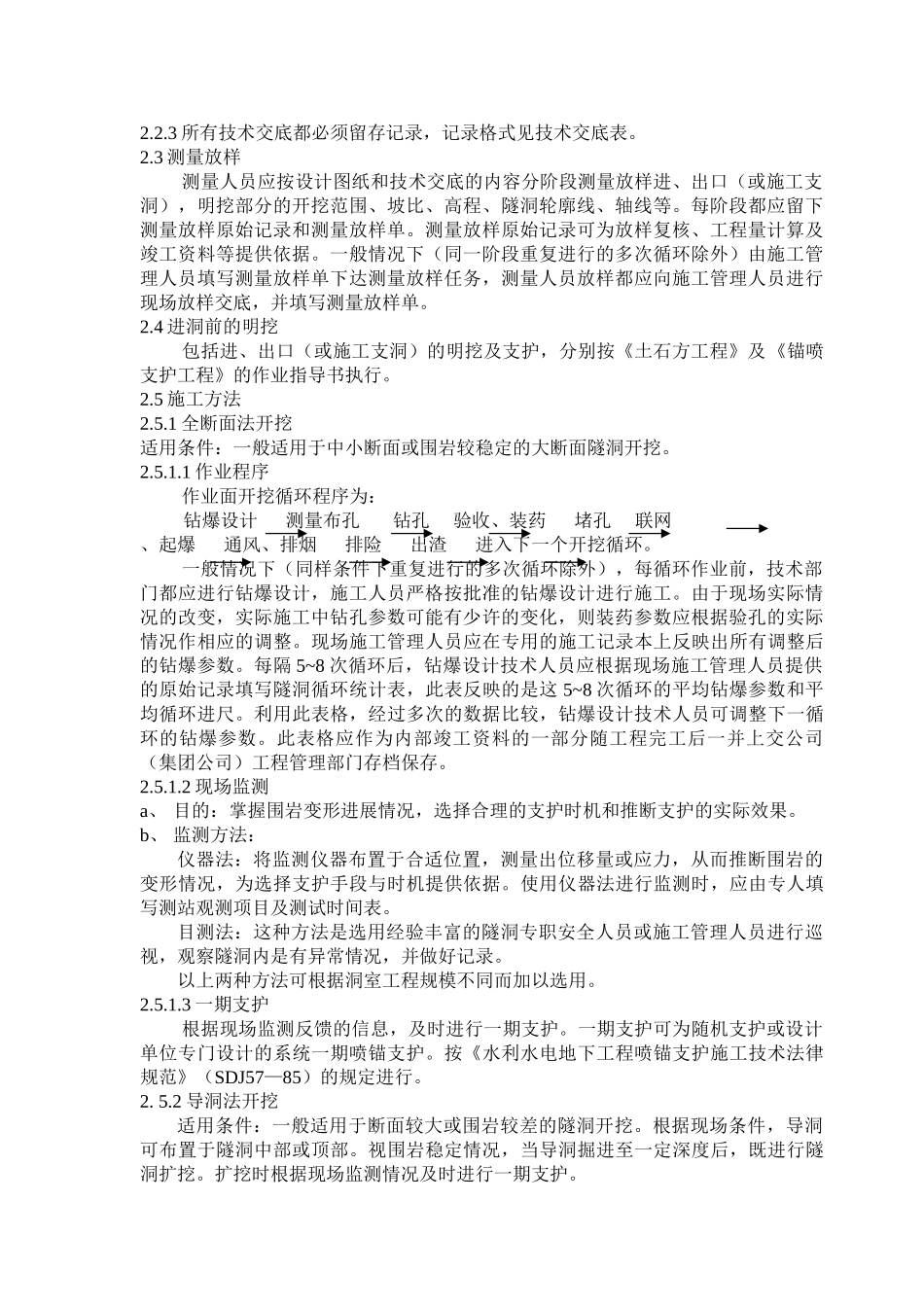

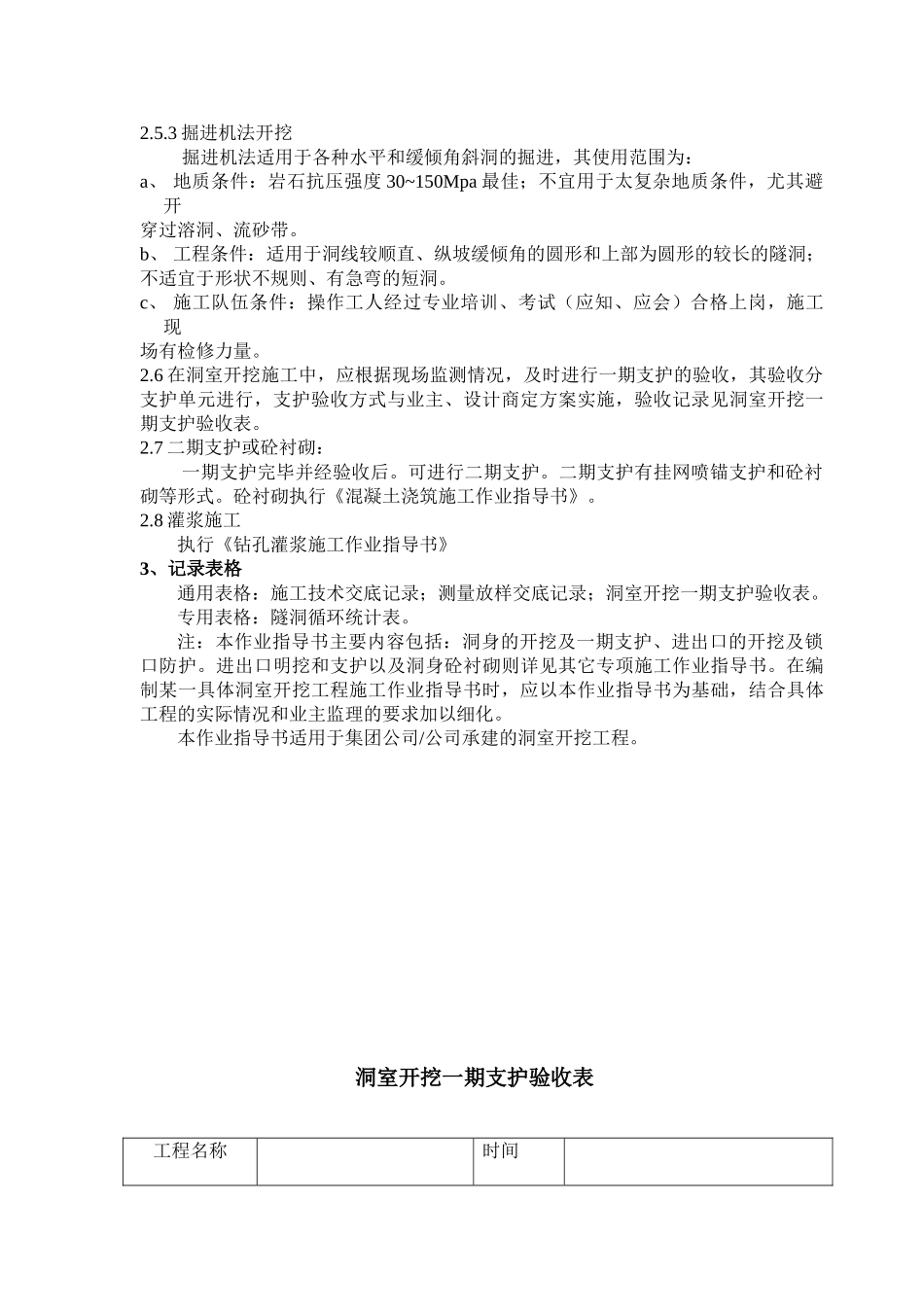

5 施工方法
