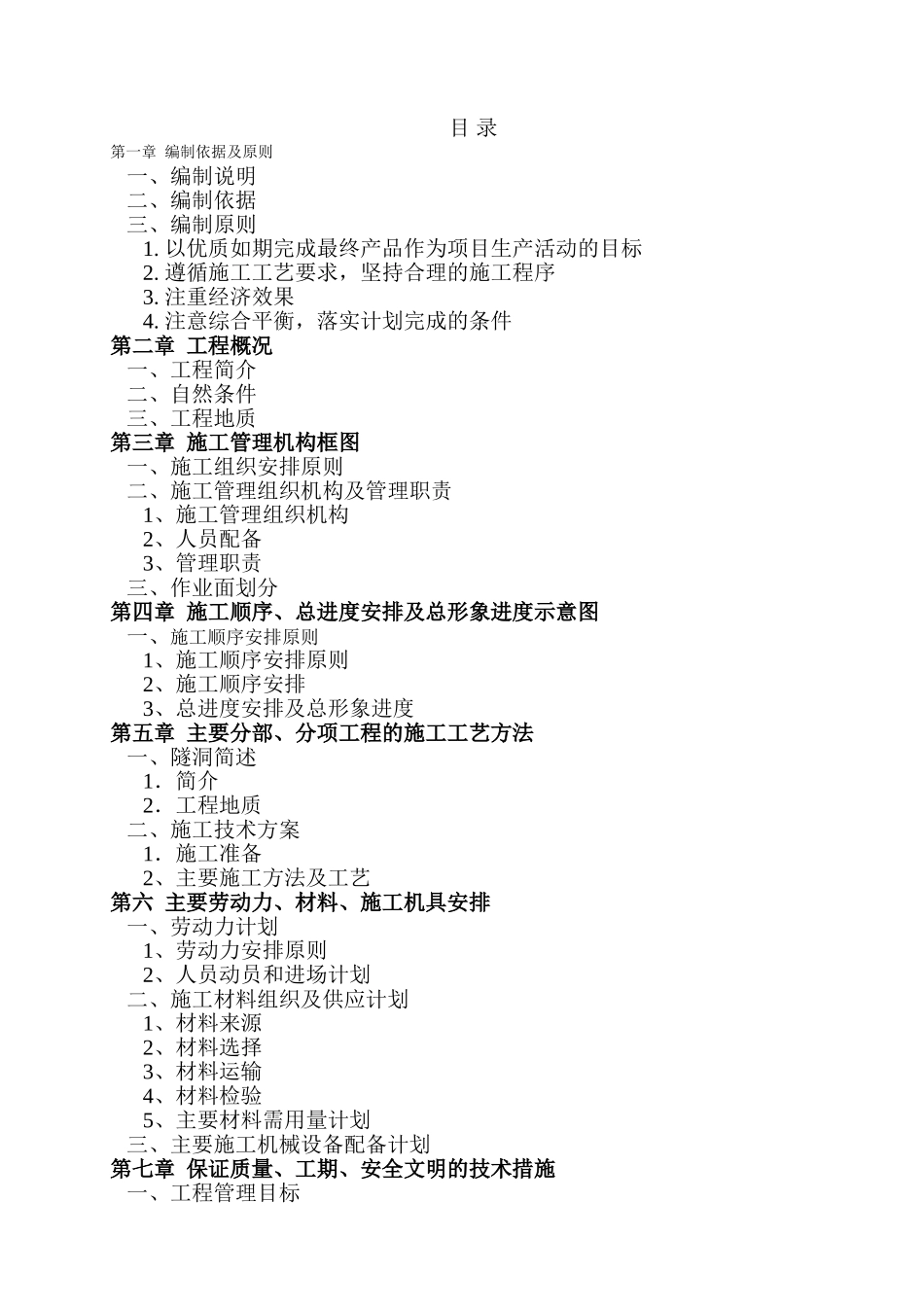

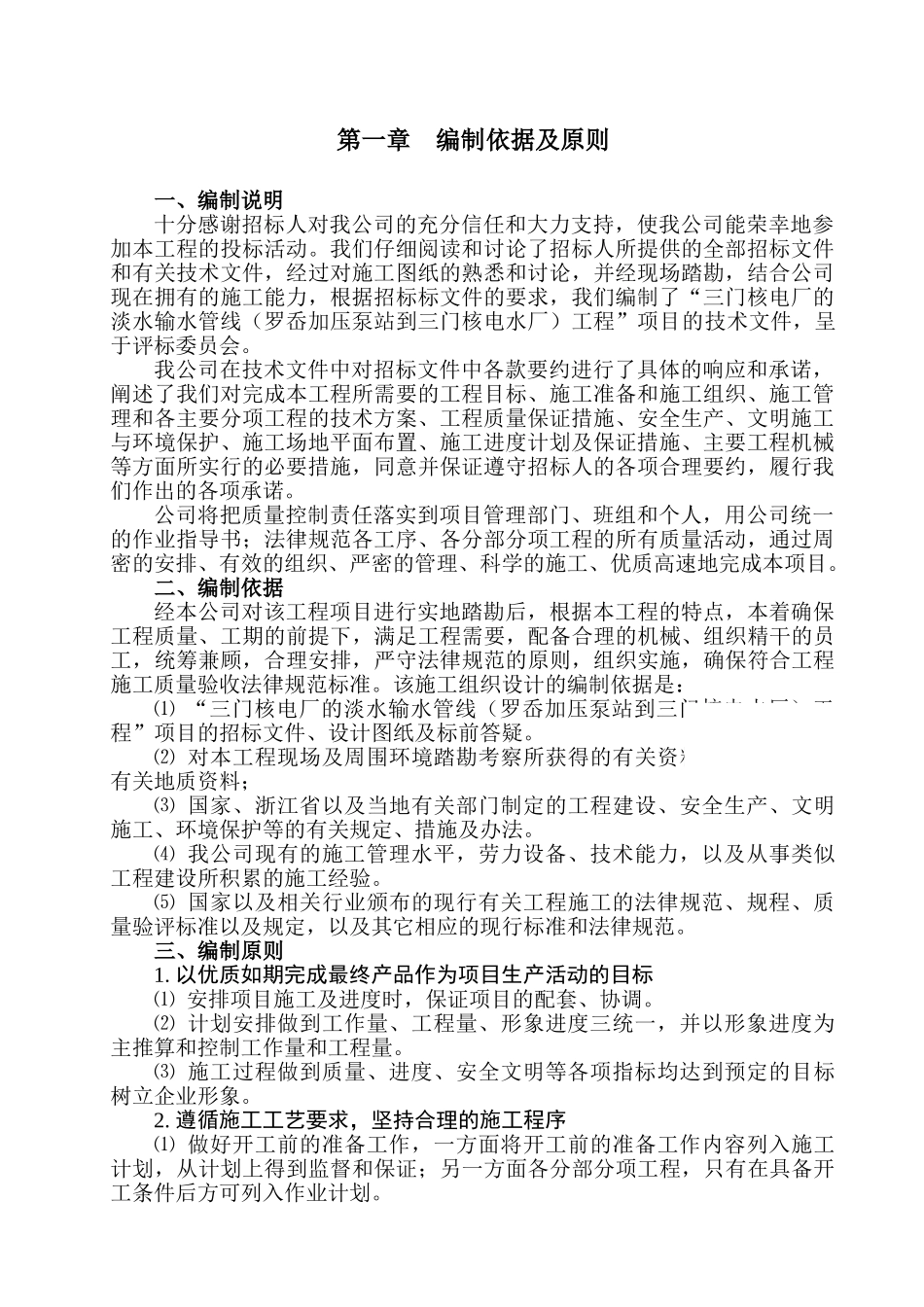

目 录第一章 编制依据及原则一、编制说明二、编制依据三、编制原则1. 以优质如期完成最终产品作为项目生产活动的目标2. 遵循施工工艺要求,坚持合理的施工程序3. 注重经济效果4. 注意综合平衡,落实计划完成的条件第二章 工程概况一、工程简介二、自然条件三、工程地质第三章 施工管理机构框图一、施工组织安排原则二、施工管理组织机构及管理职责1、施工管理组织机构2、人员配备3、管理职责三、作业面划分第四章 施工顺序、总进度安排及总形象进度示意图一、施工顺序安排原则1、施工顺序安排原则2、施工顺序安排3、总进度安排及总形象进度第五章 主要分部、分项工程的施工工艺方法一、隧洞简述1.简介2.工程地质二、施工技术方案1.施工准备2、主要施工方法及工艺第六 主要劳动力、材料、施工机具安排一、劳动力计划1、劳动力安排原则2、人员动员和进场计划二、施工材料组织及供应计划1、材料来源2、材料选择3、材料运输4、材料检验5、主要材料需用量计划三、主要施工机械设备配备计划第七章 保证质量、工期、安全文明的技术措施一、工程管理目标二、保证措施1、保证工程质量措施2、确保工期的措施3、安全生产管理措施4、文明施工措施5、环保措施第八章 平面布置及临时设施项目数量一、总平面布置1. 布置原则2. 临时设施位置规划二、临时设施项目数量第一章 编制依据及原则一、编制说明十分感谢招标人对我公司的充分信任和大力支持,使我公司能荣幸地参加本工程的投标活动。我们仔细阅读和讨论了招标人所提供的全部招标文件和有关技术文件,经过对施工图纸的熟悉和讨论,并经现场踏勘,结合公司现在拥有的施工能力,根据招标标文件的要求,我们编制了“三门核电厂的淡水输水管线(罗岙加压泵站到三门核电水厂)工程”项目的技术文件,呈于评标委员会。我公司在技术文件中对招标文件中各款要约进行了具体的响应和承诺,阐述了我们对完成本工程所需要的工程目标、施工准备和施工组织、施工管理和各主要分项工程的技术方案、工程质量保证措施、安全生产、文明施工与环境保护、施工场地平面布置、施工进度计划及保证措施、主要工程机械等方面所实行的必要措施,同意并保证遵守招标人的各项合理要约,履行我们作出的各项承诺。公司将把质量控制责任落实到项目管理部门、班组和个人,用公司统一的作业指导书;法律规范各工序、各分部分项工程的所有质量活动,通过周密的安排、有效的组织、严密的管理、科学的施工、优质高速地完成本项...
