消防主要施工方法第一节 消防主要施工方法1
预留预埋工艺流程:2
预留预埋工作要点:预留预埋在施工过程中应从以下几个方面进行控制: 工作内容要点预留预埋准备专业工长会同深化设计人员仔细熟悉施工图纸,找出所有预埋预留点,并统一编号,在预留预埋图中标注清楚,便于各专业的预留预埋
同时与其他专业沟通,避开日后安装冲突
加工制作预埋件严格按图纸要求或标准图集加工制作防水套管、穿墙套管
穿楼板孔洞预留预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,并采纳可靠的固定措施,防止其移位
由总包预留预埋的孔洞要及时复核,发现问题及时沟通并修正
穿墙套管安装土建专业在砌筑隔墙时,按专业施工图标高、几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工
刚性套管安装主体结构钢筋绑扎好后,根据给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,假如需气割钢筋安装的,须经业主或现场监理同意,安装后必须用加强筋加固,并做好套管的防堵工作
加工制作套管时,套管管径参照下列标准进行选择: 管径(mm)50-7575-100125-150200-300留洞尺寸(mm)100*100200*200300*300400*400防水套管(mm)φ114φ140-159φ180-219φ273-3772
支架的制作安装1
支架制作安装流程2
支架选型 管道类型连接方式管径(mm)支架形式设置间距水平管螺纹≤50条钢吊架不大于 2m50~100条钢吊架不大于 2m50~100型钢支架不大于 8m沟槽或焊接100型钢支架不大于 8m≥150吊环螺栓、吊环≥150型钢支架不大于 12m垂直管螺纹≤75允许不设100型钢支架每层一个沟槽或焊接≥100型钢支架每层一个各种形式各种管径型钢固定支架最高和(或)最低层地面3

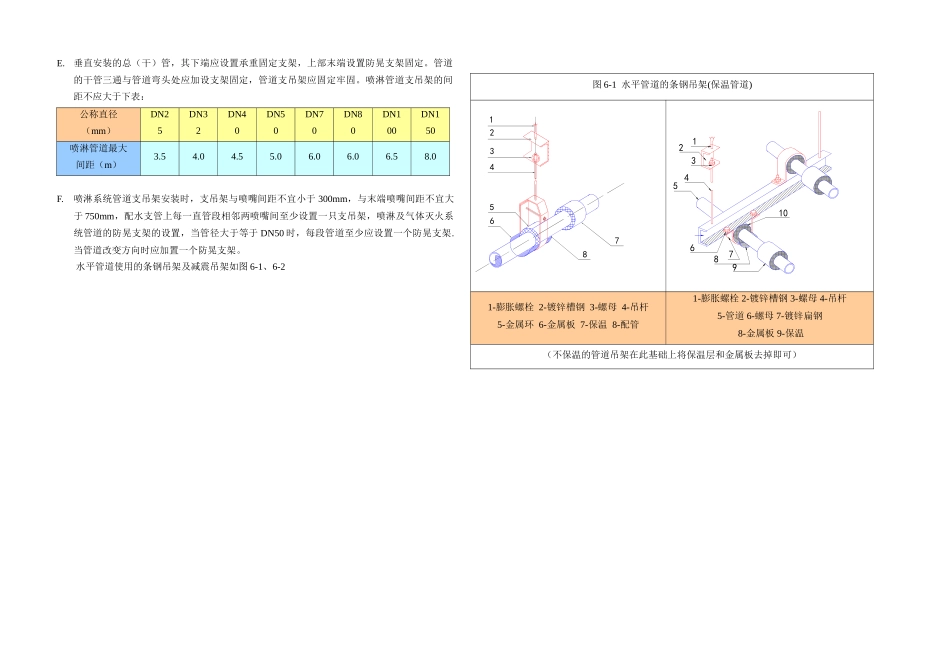

支架的安装A
管道支架加工制作前应
