云阳县江口至盐渠公路复(改)建工程项目涵洞施工方案重庆市万盛区顺达公路开发有限责任公司2025 年月日涵洞施工方案一、编制依据1、云阳县江口至盐渠公路复(改)建工程项目 A 合同段施工图设计、合同文件及相关技术法律规范;2、交通部颁布的公路工程技术标准,路基、桥涵等施工技术法律规范;3、现场踏勘、走访调查所取得的各种资料
4、我公司多年从事高等级公路工程及类似工程项目施工所积累的施工、管理经验和成熟技术、施工方法等

二、钢筋砼盖板施工方案及技术措施1、施工方案 项目部涵洞施工队负责涵洞开挖,砌体施工及回填;涵洞盖板集中预制,汽车运至设计位置,吊车吊装
2、技术措施⑴ 准备工作 首先确定车辆便道的布设及修整,随后定出涵洞的轴线和控制高程,检查涵洞位置是否与相连接道路或水流衔接,是否需要调整涵位(包括与路基的交角变化)及调整高程
经校核无误后请监理工程师复核认可后可开挖基坑
⑵ 基坑开挖 开挖采纳挖掘机开挖,自卸汽车转运到弃土场或根据具体情况,将废土堆放在不影响涵洞施工的地方
开挖辅以人工配合,挖到基底设计标高上20cm 处,余下的进行人工清基
当原来有灌溉沟及水沟时,施工前应开挖临时水道,保护好灌溉流水
基坑按设计标高及尺寸开挖成型后自检,自检合格请监理工程师验槽;若基坑的承载力<0
4Mpa 时,经监理工程师确认采纳加深基坑或换填措施,保证基底承载力满足设计要求
监理工程师检验签认后立即下基,避开基坑长期暴露
⑶ 基础及墙身施工基础及墙身施工前应再次准确放线,然后按设计要求的尺寸进行施工,块石强度及尺寸大小必须满足《公路桥涵施工技术法律规范》要求,砂浆配合比严格按试验室配置的配合比进行

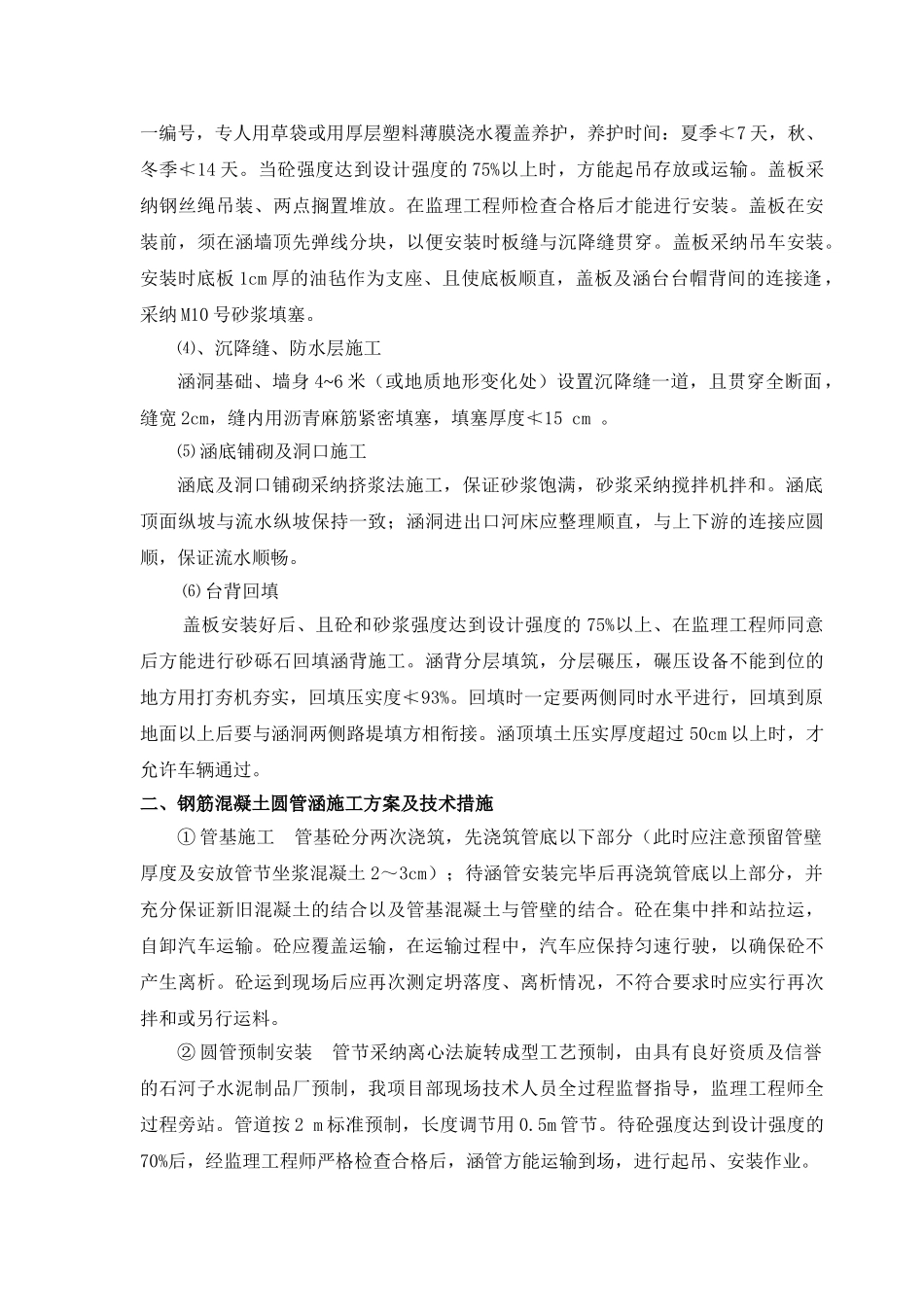

砌筑工艺:分层砌筑,各砌层应先砌外圈定位行列,然后砌筑里层;石块应平砌,先铺满底浆,石块间砂浆饱满,每层石料厚度大致一致,砌缝宽度不大于30mm,上下层竖缝错开距离不小于 80mm
