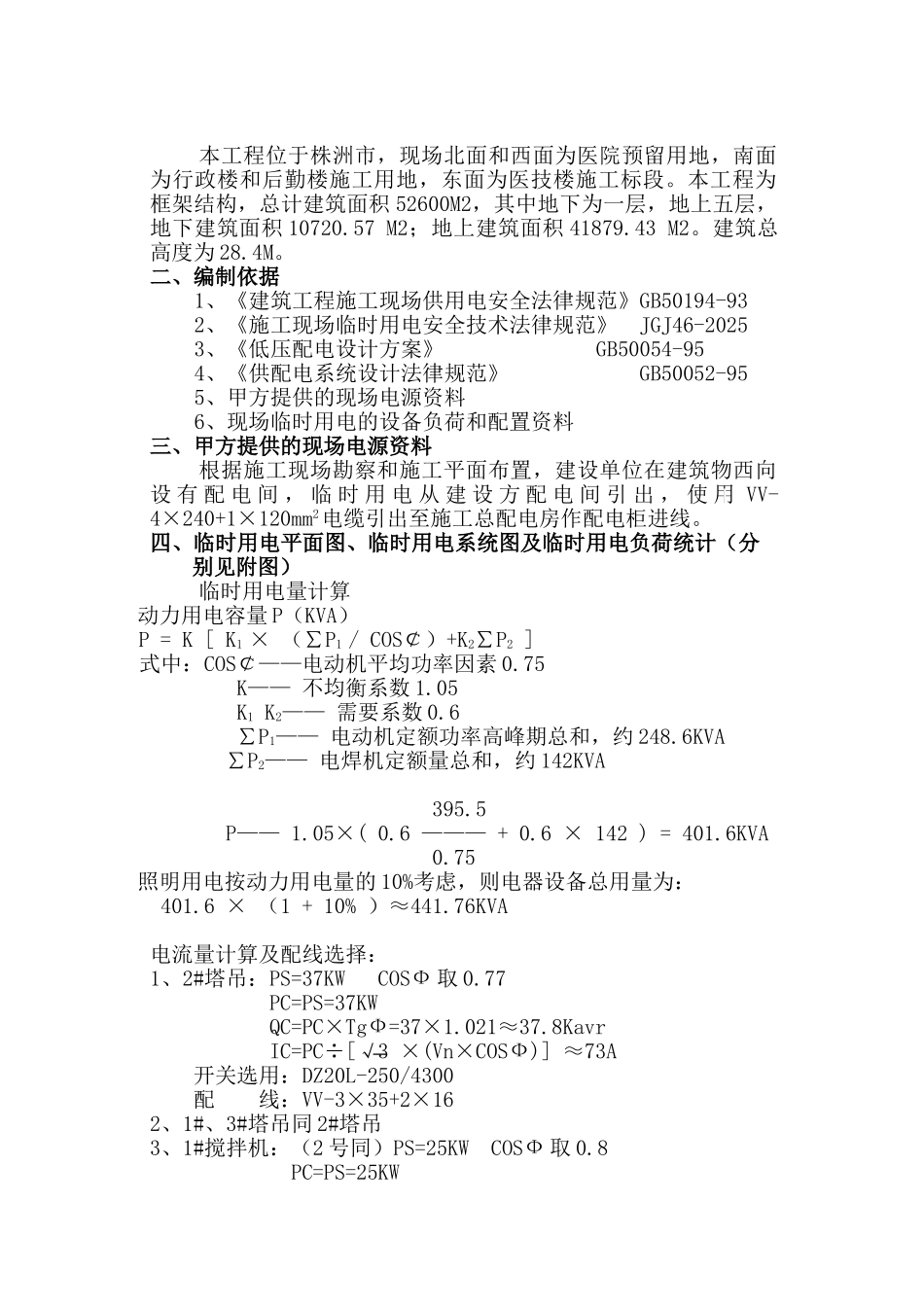

***中心医院(综合楼-门诊楼)临时用电施工方案编制人: 审核人: ***中心医院门诊楼(一标段)临时用电施工组织设计一、工程概况本工程位于株洲市,现场北面和西面为医院预留用地,南面为行政楼和后勤楼施工用地,东面为医技楼施工标段
本工程为框架结构,总计建筑面积 52600M2,其中地下为一层,地上五层,地下建筑面积 10720
57 M2;地上建筑面积 41879
建筑总高度为 28
二、编制依据1、《建筑工程施工现场供用电安全法律规范》GB50194-932、《施工现场临时用电安全技术法律规范》 JGJ46-20253、《低压配电设计方案》 GB50054-954、《供配电系统设计法律规范》 GB50052-955、甲方提供的现场电源资料6、现场临时用电的设备负荷和配置资料三、甲方提供的现场电源资料根据施工现场勘察和施工平面布置,建设单位在建筑物西向设 有 配 电 间 , 临 时 用 电 从 建 设 方 配 电 间 引 出 , 使 用 VV-4×240+1×120mm2电缆引出至施工总配电房作配电柜进线
四、临时用电平面图、临时用电系统图及临时用电负荷统计(分别见附图)临时用电量计算动力用电容量 P(KVA)P = K [ K1 × (∑P1 / COS¢)+K2∑P2 ]式中:COS¢——电动机平均功率因素 0
75 K—— 不均衡系数 1
05 K1 K2—— 需要系数 0
6 ∑P1—— 电动机定额功率高峰期总和,约 248
6KVA ∑P2—— 电焊机定额量总和,约 142KVA 395
5 P—— 1
05×( 0
6 ——— + 0
6 × 142 ) = 401
6KVA 0
75照明用电按动力用电量的 10%考虑,则电器设备总用量为: 401
6 × (1 + 10% )≈441

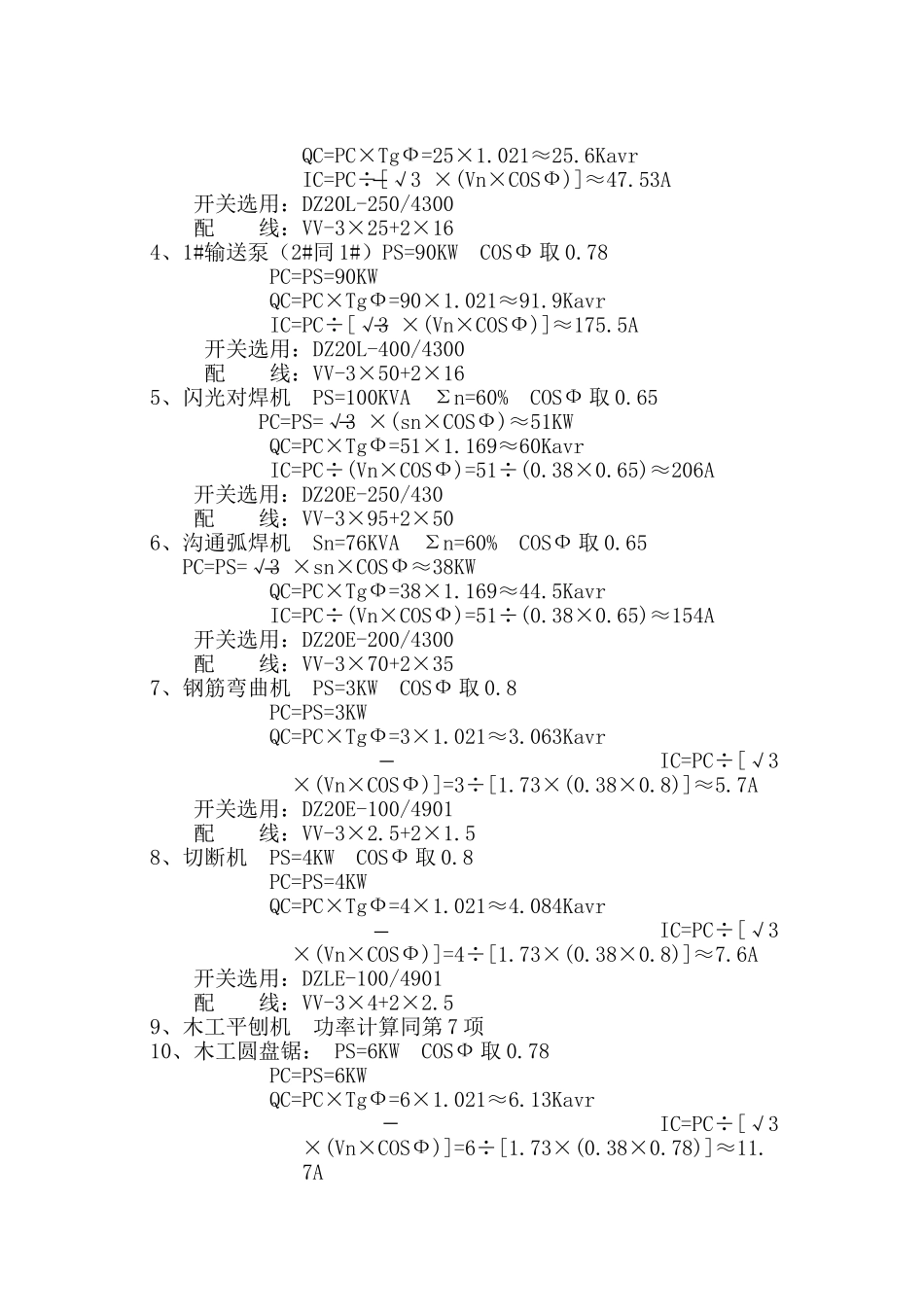

76KVA电流量计算及配线选择:1、2#塔吊:PS=37K
