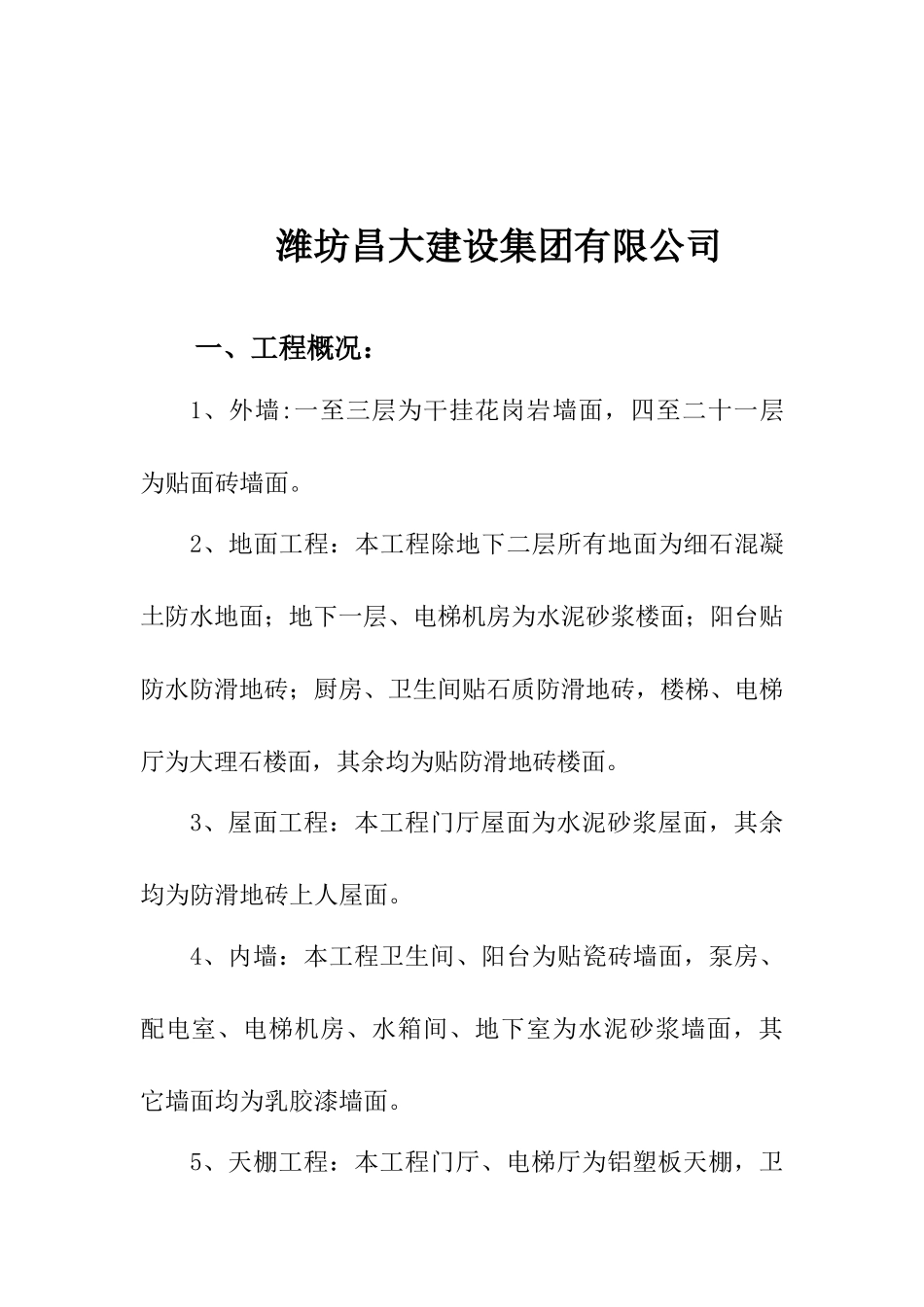

潍坊高新花园 1#、4#楼装饰装修施工方案潍坊昌大建设集团有限公司一、工程概况:1、外墙:一至三层为干挂花岗岩墙面,四至二十一层为贴面砖墙面
2、地面工程:本工程除地下二层所有地面为细石混凝土防水地面;地下一层、电梯机房为水泥砂浆楼面;阳台贴防水防滑地砖;厨房、卫生间贴石质防滑地砖,楼梯、电梯厅为大理石楼面,其余均为贴防滑地砖楼面
3、屋面工程:本工程门厅屋面为水泥砂浆屋面,其余均为防滑地砖上人屋面
4、内墙:本工程卫生间、阳台为贴瓷砖墙面,泵房、配电室、电梯机房、水箱间、地下室为水泥砂浆墙面,其它墙面均为乳胶漆墙面

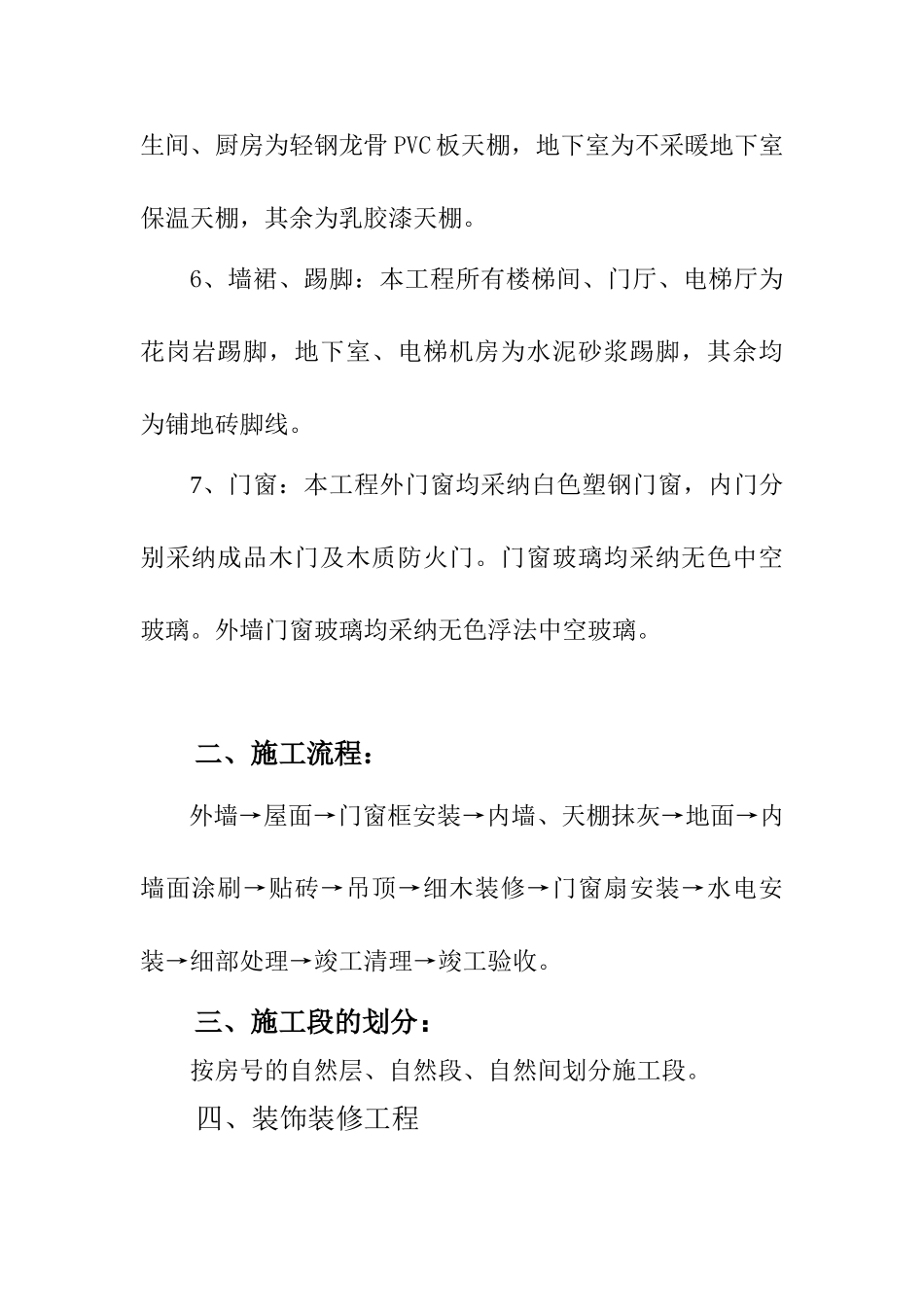

5、天棚工程:本工程门厅、电梯厅为铝塑板天棚,卫生间、厨房为轻钢龙骨 PVC 板天棚,地下室为不采暖地下室保温天棚,其余为乳胶漆天棚
6、墙裙、踢脚:本工程所有楼梯间、门厅、电梯厅为花岗岩踢脚,地下室、电梯机房为水泥砂浆踢脚,其余均为铺地砖脚线
7、门窗:本工程外门窗均采纳白色塑钢门窗,内门分别采纳成品木门及木质防火门
门窗玻璃均采纳无色中空玻璃
外墙门窗玻璃均采纳无色浮法中空玻璃
二、施工流程:外墙→屋面→门窗框安装→内墙、天棚抹灰→地面→内墙面涂刷→贴砖→吊顶→细木装修→门窗扇安装→水电安装→细部处理→竣工清理→竣工验收
三、施工段的划分:按房号的自然层、自然段、自然间划分施工段
四、装饰装修工程(一)、目标1、质量目标:合格(观感达到“好”)
2、安全目标:杜绝重大伤亡事故,负伤频率控制在 3‰以下
3、成本目标:成本节约率为 5%
(二)、施工准备1、劳力组织:本工程除铝合金门窗、楼梯扶手由专业厂家制作安装外,其它均有我单位人员操作,实行样板开路制度
2、施工顺序:外墙镶贴→门窗框安装→内墙抹灰→三小间镶帖→三小间防水→地面镶贴→内墙、天棚腻子→吊顶→细木装修→门窗扇安装→室外工程→涂饰→找补维修(三)、施工方法1、镶贴主要指内外墙面,内墙镶贴前应先找
