目录第一章 编制依据
2第二章 工程概况
2第三章 主要施工方法
3第四章 质量标准
7第五章 应注意的质量问题

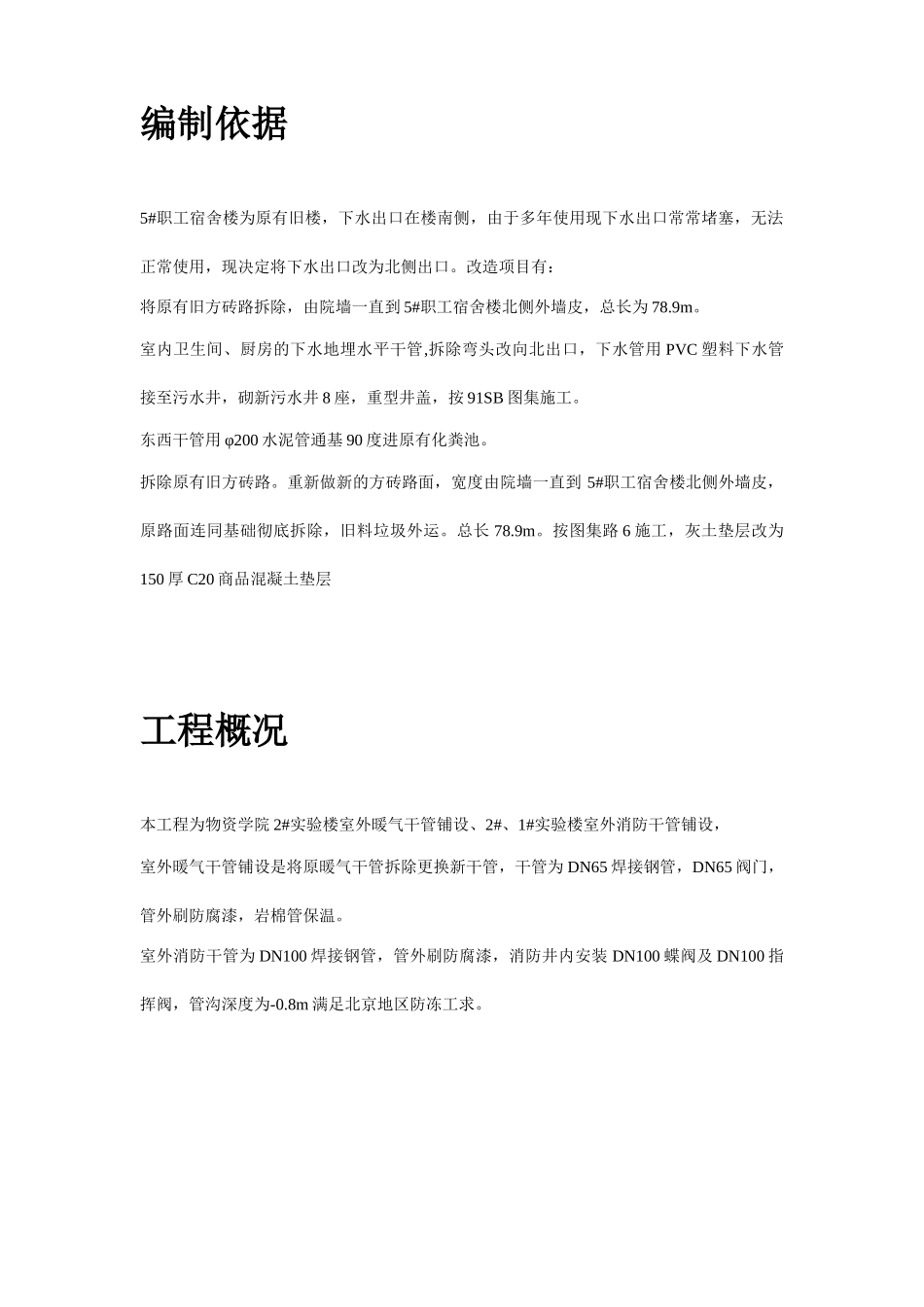

8编制依据5#职工宿舍楼为原有旧楼,下水出口在楼南侧,由于多年使用现下水出口常常堵塞,无法正常使用,现决定将下水出口改为北侧出口
改造项目有:将原有旧方砖路拆除,由院墙一直到 5#职工宿舍楼北侧外墙皮,总长为 78
室内卫生间、厨房的下水地埋水平干管,拆除弯头改向北出口,下水管用 PVC 塑料下水管接至污水井,砌新污水井 8 座,重型井盖,按 91SB 图集施工
东西干管用 φ200 水泥管通基 90 度进原有化粪池
拆除原有旧方砖路
重新做新的方砖路面,宽度由院墙一直到 5#职工宿舍楼北侧外墙皮,原路面连同基础彻底拆除,旧料垃圾外运
按图集路 6 施工,灰土垫层改为150 厚 C20 商品混凝土垫层工程概况本工程为物资学院 2#实验楼室外暖气干管铺设、2#、1#实验楼室外消防干管铺设,室外暖气干管铺设是将原暖气干管拆除更换新干管,干管为 DN65 焊接钢管,DN65 阀门,管外刷防腐漆,岩棉管保温

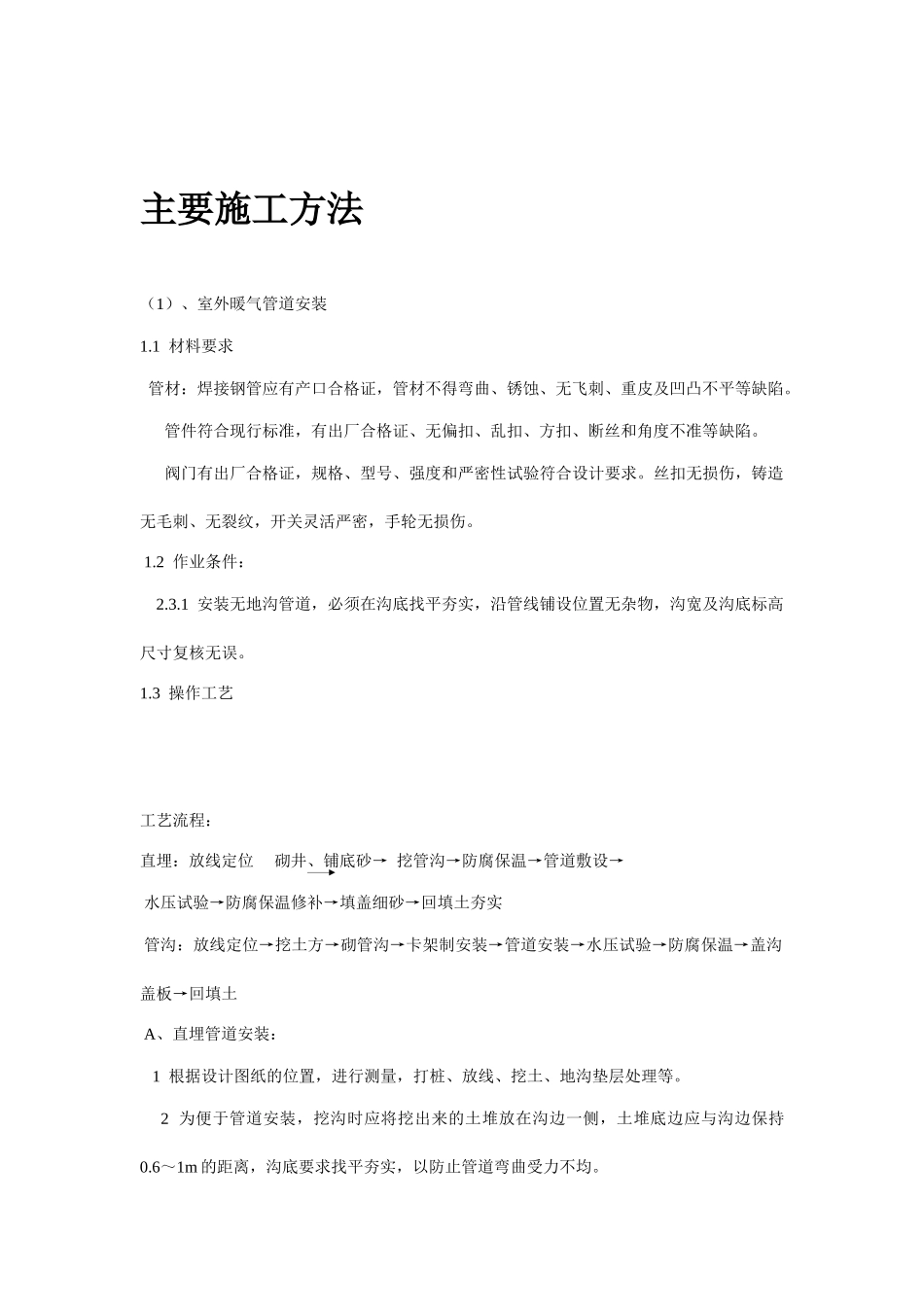

室外消防干管为 DN100 焊接钢管,管外刷防腐漆,消
