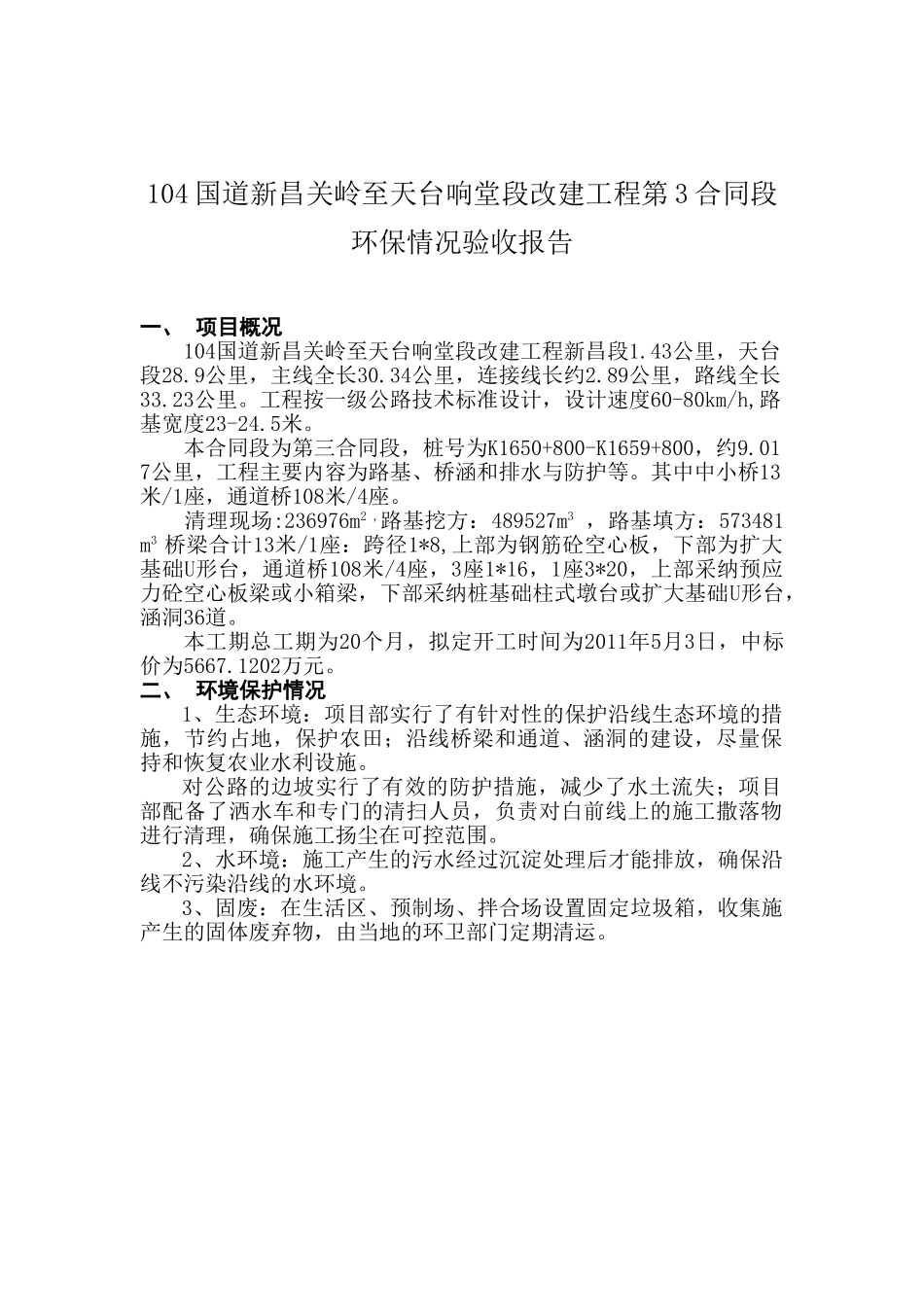

104 国道新昌关岭至天台响堂段改建工程第 3 合同段环保情况验收报告一、 项目概况104国道新昌关岭至天台响堂段改建工程新昌段1
43公里,天台段28
9公里,主线全长30
34公里,连接线长约2
89公里,路线全长33
工程按一级公路技术标准设计,设计速度60-80km/h,路基宽度23-24
本合同段为第三合同段,桩号为K1650+800-K1659+800,约9
017公里,工程主要内容为路基、桥涵和排水与防护等
其中中小桥13米/1座,通道桥108米/4座
清理现场:236976m2 ,路基挖方:489527m3 ,路基填方:573481m3 桥梁合计13米/1座:跨径1*8,上部为钢筋砼空心板,下部为扩大基础U形台,通道桥108米/4座,3座1*16,1座3*20,上部采纳预应力砼空心板梁或小箱梁,下部采纳桩基础柱式墩台或扩大基础U形台,涵洞36道
本工期总工期为20个月,拟定开工时间为2011年5月3日,中标价为5667
1202万元
二、 环境保护情况1、生态环境:项目部实行了有针对性的保护沿线生态环境的措施,节约占地,保护农田;沿线桥梁和通道、涵洞的建设,尽量保持和恢复农业水利设施
对公路的边坡实行了有效的防护措施,减少了水土流失;项目部配备了洒水车和专门的清扫人员,负责对白前线上的施工撒落物进行清理,确保施工扬尘在可控范围
2、水环境:施工产生的污水经过沉淀处理后才能排放,确保沿线不污染沿线的水环境
3、固废:在生活区、预制场、拌合场设置固定垃圾箱,收集施产生的固体废弃物,由当地的环卫部门定期清运
