工程名称交底部位工程编号日 期交底内容:现浇桩基承台梁混凝土本技术交底适用于工业与民用建筑桩基现浇混凝土承台梁工程
1.材料要求(1)水泥:325~425 号矿渣硅酸盐水泥或普通硅酸盐水泥
具有出厂合格证或进场复试报告
(2)砂:粗砂或中砂,含泥量不大于 5%
(3)石子:卵石或碎石,粒径 5~32mm,含泥量不大于 2%
(4)钢筋:品种和规格符合设计要求,并有出厂合格证及试验报告
(5)火烧丝:规格 18~22 号
(6)砂浆垫块:用 1:3 水泥砂浆埋 22 号火烧丝,提前预制,使用时要达到强度
(7)外加剂、掺合料
应根据施工方案的规定,通过试验确定
2.主要机具(1)支模板应备有:组合钢模板和零配件、木模板和钉子以及木工锯、斧、锤子、钢尺等
(2)绑扎钢筋:应备有钢筋钩子、搬子、小撬棍、断丝钳、铡刀(切断火烧丝用),弯钩机及钢尺等
(3)浇灌混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖铁锹、胶皮管子、手推车、木抹子、铁盘等
3.作业条件(1)桩基施工已全部完成,并按设计标高、尺寸挖完土,而且办完桩基施工验收记录
(2)桩顶疏松混凝土全部凿完,如桩顶低于设计标高时,须用同级混凝土接高,并达到一定强度;再将埋入承台内的桩顶部分凿毛、洗净
如预制桩顶伸入承台梁超过设计长度时,应预先剔凿、桩顶伸入承台梁深度应符合设计要求
(3)桩顶伸入承台梁中的钢筋长度应符合设计及施工法律规范要求,一般不小于 30d,长度不够应接长
(4)对于冻胀土地区,已按设计要求完成承台梁下防冻胀的处理措施
(5)应将槽底虚土、杂物等垃圾清除洁净

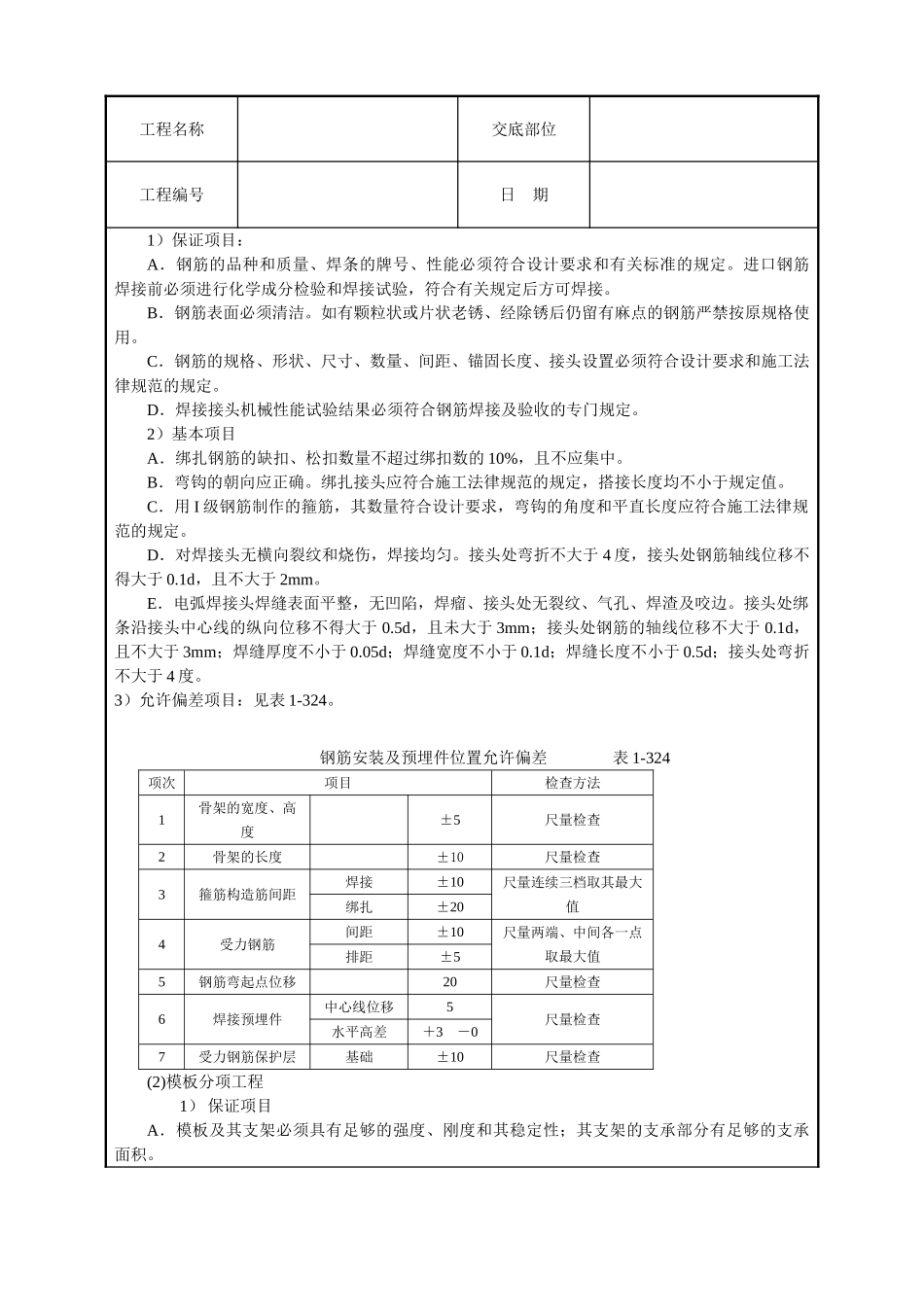

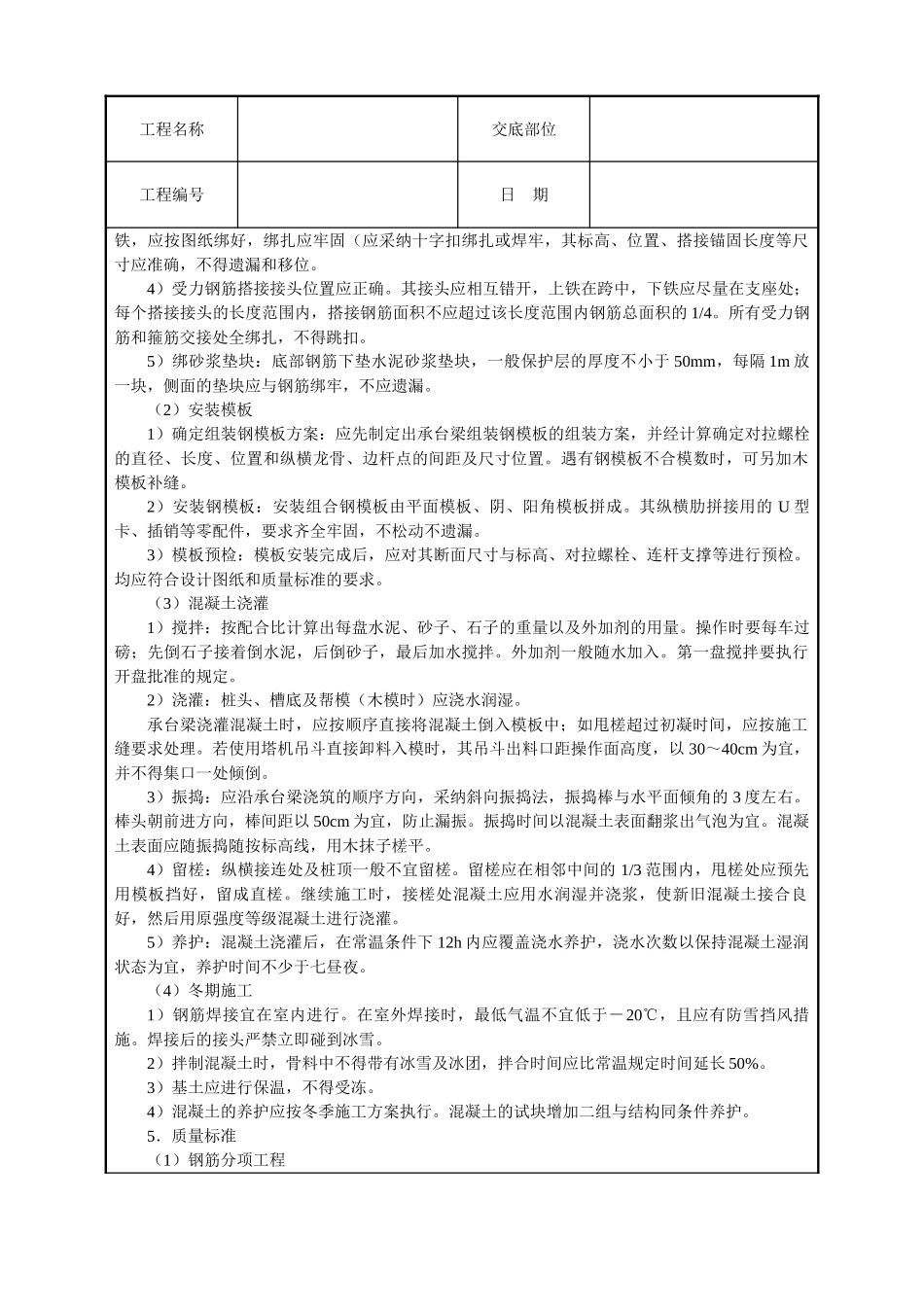

4.操作工艺工艺流程:钢筋绑扎工艺:核对钢筋半成品→钢筋绑扎→预埋管线及铁活→→绑好砂浆垫块 模板安装工艺:确定组装钢模板方案→安装钢模板→模板预检混凝土灌筑工艺:搅拌→浇灌→振捣→养护(1)钢筋绑扎:1)核对成型钢筋:钢筋绑扎前,应先按设计图纸核
