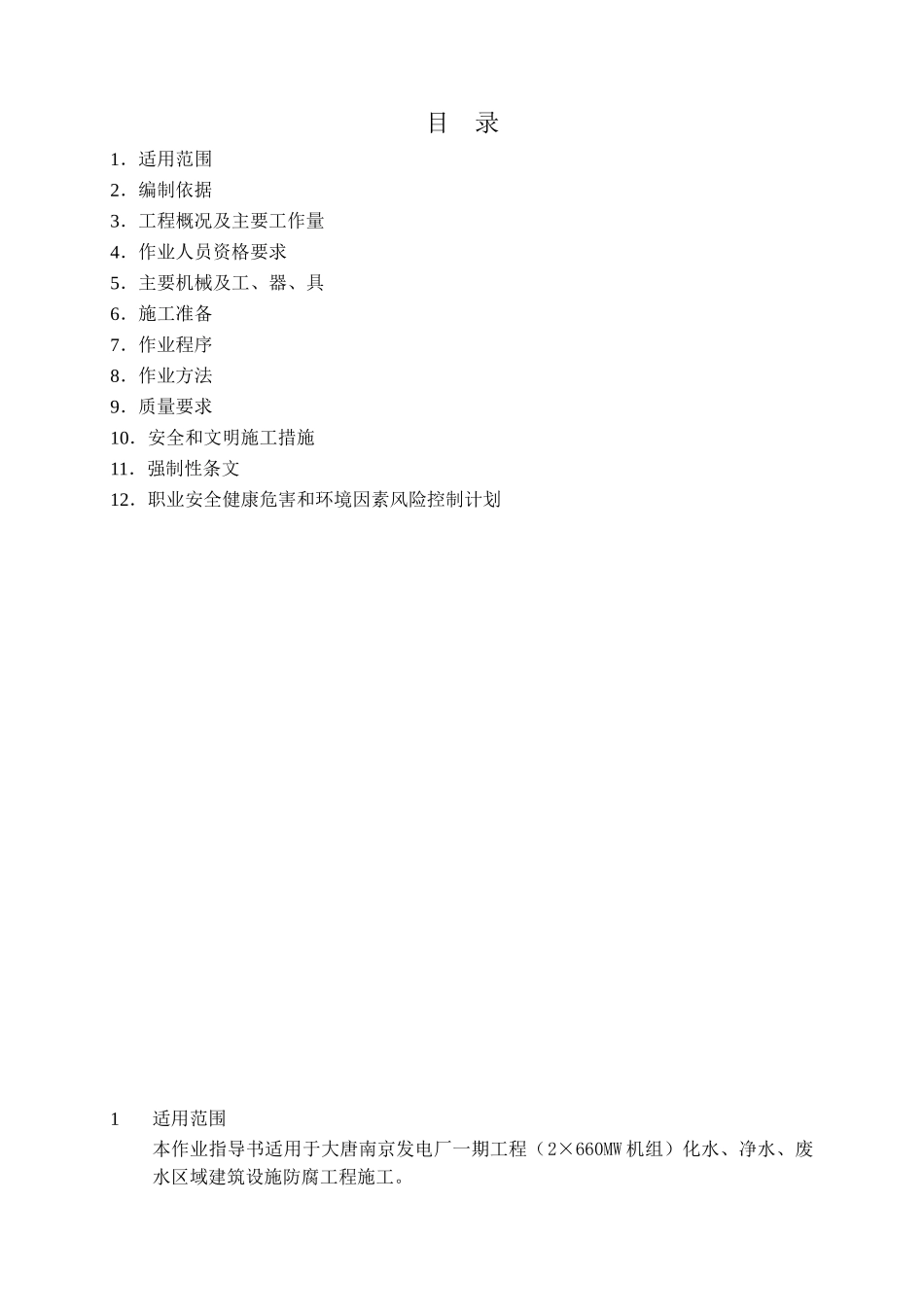

作 业 指 导 书工程名称:大唐南京电厂工程编号:SDYJ-TJ-Z006作业项目名称:建筑设施防腐目 录1.适用范围2.编制依据3.工程概况及主要工作量4.作业人员资格要求5.主要机械及工、器、具6.施工准备7.作业程序8.作业方法9.质量要求10.安全和文明施工措施11.强制性条文12.职业安全健康危害和环境因素风险控制计划1适用范围本作业指导书适用于大唐南京发电厂一期工程(2×660MW 机组)化水、净水、废水区域建筑设施防腐工程施工。2编制依据2.1电厂化学专业施工图设计油漆、保温、防腐说明 32-F2301S-H0103-042.2《电力建设安全工作规程》(DL5009.1-2025)2.3《电力建设安全健康与环境管理工作规定》国电电源(2025)49 号2.4施工现场临时用电安全技术法律规范(JGJ46-2025)2.5《建筑防腐蚀工程施工及验收法律规范》GB50212-20253工程概况及主要工程量3.1工程概况大唐南京发电厂一期工程(2×660MW 机组)位于南京栖霞区靖安街道马渡村,为2 台 660MW 燃煤发电机组。锅炉补给水处理部分含水处理室内外酸碱性废液排放沟道防腐(聚脲),废液池防腐(花岗岩、环氧玻璃钢、聚脲、重防腐涂料等),工业废水集中处理部分防腐材料主要为花岗岩、环氧玻璃钢、重防腐涂料等。其主要工程量见 3.2 条。3.2 主要工程量聚脲350㎡花岗岩3660㎡重防腐涂料720㎡环氧玻璃钢650㎡4作业人员的资格要求4.1作业人员要求年轻力壮,且经过三级安全教育后方可上岗。4.2特别工种需持有效证件上岗。严格服从指挥。4.3应变能力强,动作灵活,遇突发情况能及时处理。4.4作业人员的数量工种数量(人)主要职责工种数量(人)主要职责技术员1安全、技术负责施工员1安全、技术监督安全员1安全监督电工1电源管理油漆工6涂料施工架子工4脚手架搭拆瓦工8花岗岩铺贴壮工6运材料、清理等5主要机械及工、器、具名称单位数量名称单位数量经纬仪台1水平仪台150m 校验尺寸把12m 靠尺把1手提砂轮机台3排风扇台2切割机台2水泵台2以上所有机械工具必须经相关检测部门检测合格后方可进场使用。6施工准备6.1现场准备防腐施工必须待处理完毕并检查验收合格后方可施工。6.2技术准备已组织施工人员进行施工技术交底,对关键施工工序有详细的交代和布置,明确施工方案的要点;施工人员为具有多年防腐作业经验的熟练工人,已掌握施工的基本程序;现场管理人员分工明确,各司其职。7作业程序基层交接 → 打磨、清理 → 验收合格 → 防腐施工。8作业方法、工艺要求及质...
