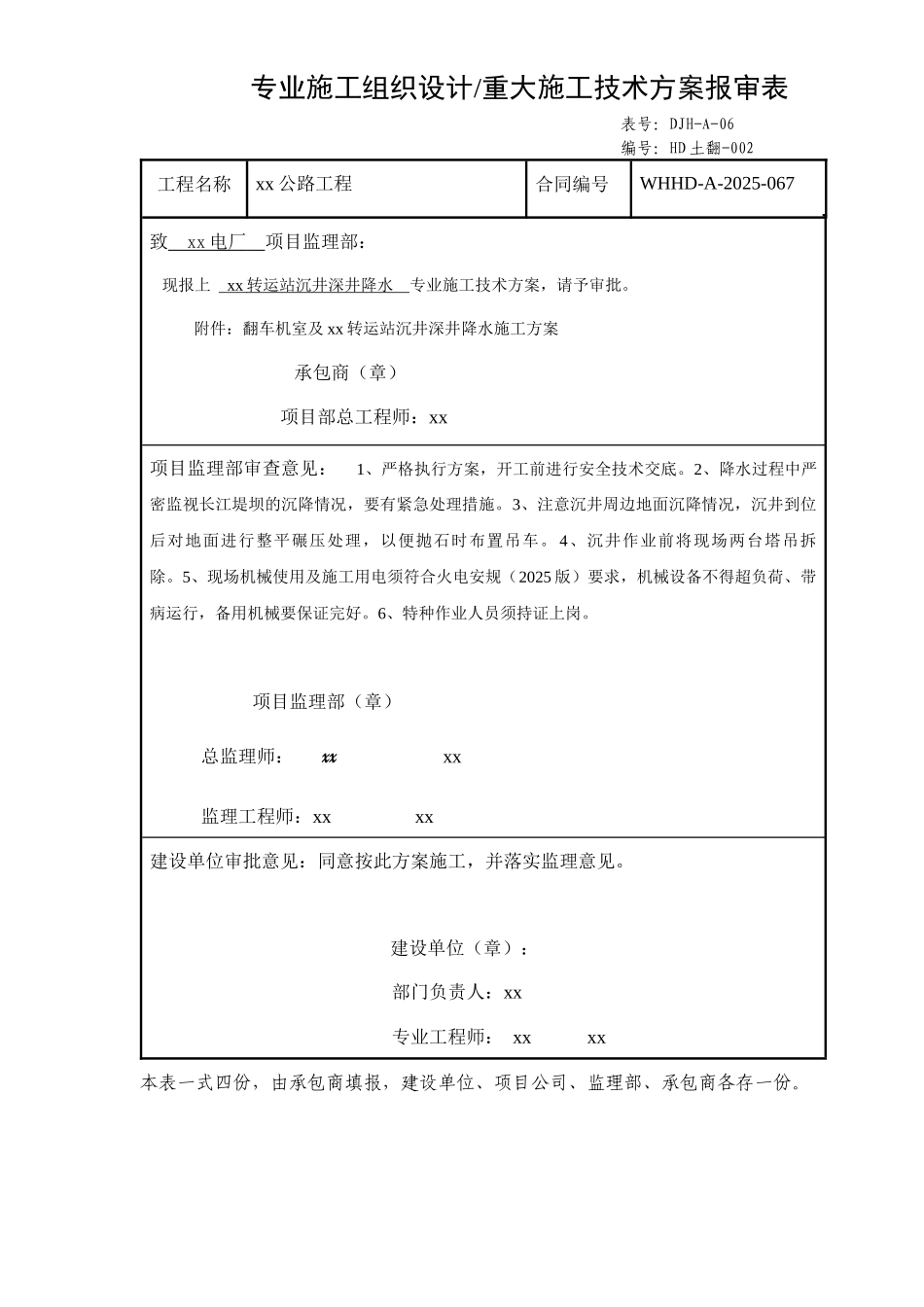

专业施工组织设计/重大施工技术方案报审表 表号:DJH-A-06 编号:HD 土翻-002工程名称xx 公路工程合同编号WHHD-A-2025-067致 xx 电厂 项目监理部: 现报上 xx 转运站沉井深井降水 专业施工技术方案,请予审批
附件:翻车机室及 xx 转运站沉井深井降水施工方案 承包商(章) 项目部总工程师:xx 项目监理部审查意见: 1、严格执行方案,开工前进行安全技术交底
2、降水过程中严密监视长江堤坝的沉降情况,要有紧急处理措施
3、注意沉井周边地面沉降情况,沉井到位后对地面进行整平碾压处理,以便抛石时布置吊车
4、沉井作业前将现场两台塔吊拆除
5、现场机械使用及施工用电须符合火电安规(2025 版)要求,机械设备不得超负荷、带病运行,备用机械要保证完好
6、特种作业人员须持证上岗
项目监理部(章) 总监理师: xx xx 监理工程师:xx xx建设单位审批意见:同意按此方案施工,并落实监理意见
建设单位(章):部门负责人:xx专业工程师: xx xx本表一式四份,由承包商填报,建设单位、项目公司、监理部、承包商各存一份

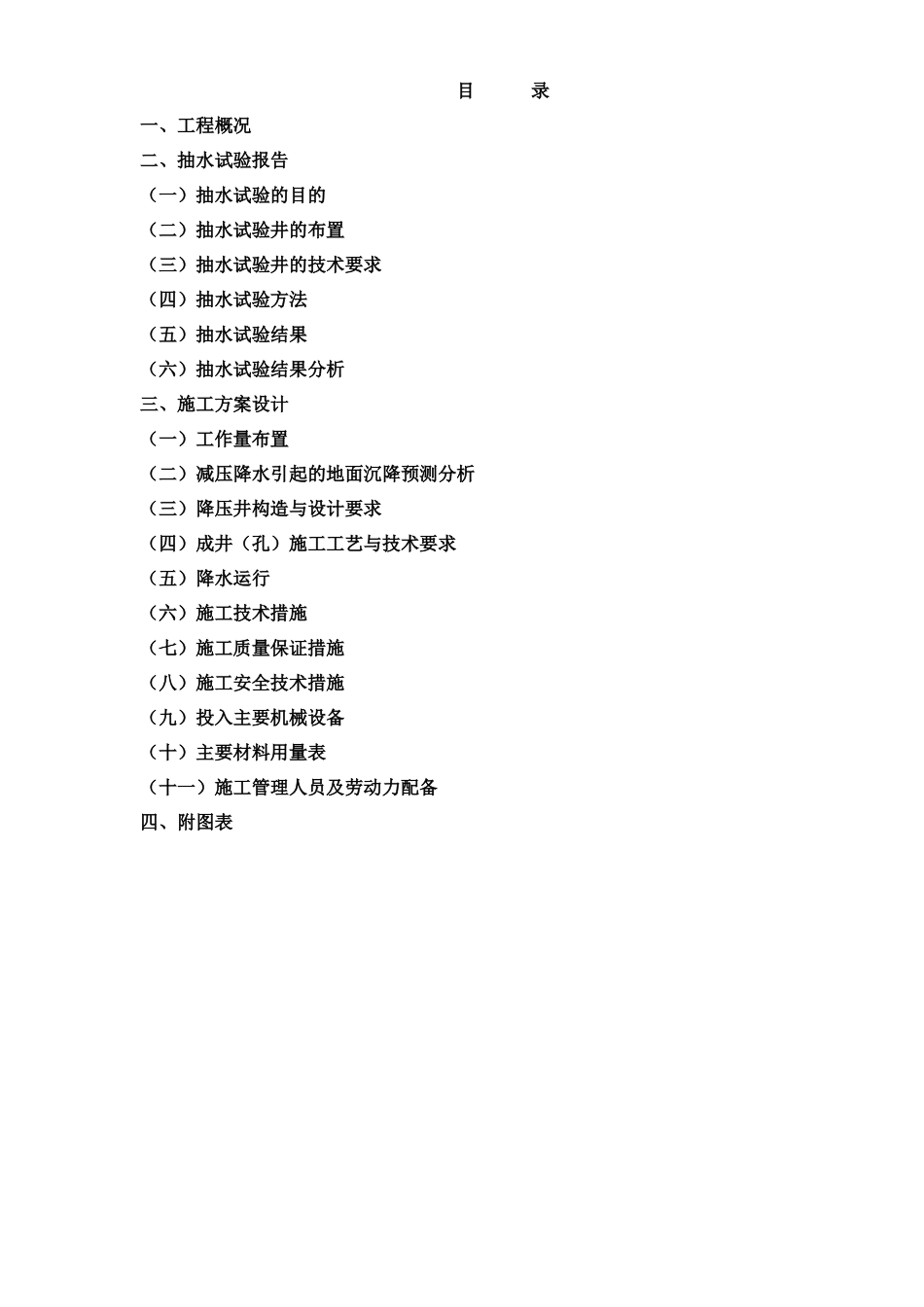

xx 电厂一期工程xx 转运站和翻车机室沉井降水工程抽水试验报告及专项施工方案编制单位:xx 基础工程公司审 定:xx审 核:xx编 制:xx编制日期:xx目 录一、工程概况二、抽水试验报告(一)抽水试验的目的(二)抽水试验井的布置(三)抽水试验井的技术要求(四)抽水试验方法(五)抽水试验结果(六)抽水试验结果分析三、施工方案设计(一)工作量布置(二)减压降水引起的地面沉降预测分析(三)降压井构造与设计要求(四)成井(孔)施工工艺与技术要求(五)降水运行(六)施工技术措施(七)施工质量保证措施(八)施工安全技术措施(九)投入主要机械设备(十)主要材料用量表(十一)施工管理人员及劳动力配备四、附图表一、工程概况1、工程名称:xx 发
