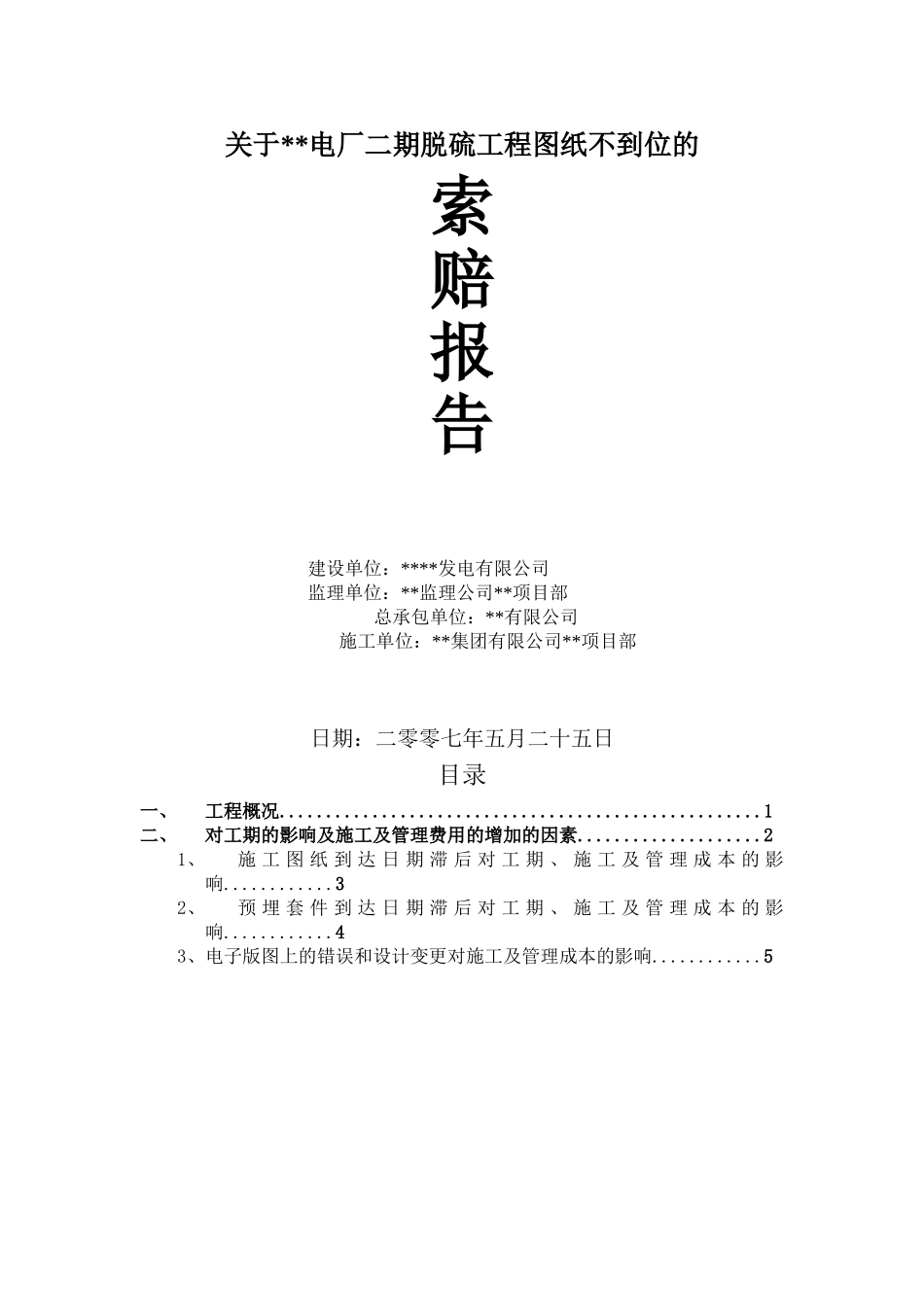

关于**电厂二期脱硫工程图纸不到位的索赔报告建设单位:****发电有限公司监理单位:**监理公司**项目部 总承包单位:**有限公司 施工单位:**集团有限公司**项目部 日期:二零零七年五月二十五日目录一、工程概况
1二、对工期的影响及施工及管理费用的增加的因素
21、施 工 图 纸 到 达 日 期 滞 后 对 工 期 、 施 工 及 管 理 成 本 的 影响
32、预 埋 套 件 到 达 日 期 滞 后 对 工 期 、 施 工 及 管 理 成 本 的 影响

4 3、电子版图上的错误和设计变更对施工及管理成本的影响

5**发电有限公司 2×600MW 机组烟气脱硫工程(一)工程概况**发电厂厂址位于**省北部,**市与铁法市之间
东距**市 5km;西距铁法矿务局所在地铁法市 24km;南距沈阳市 77km;北距现有清河发电厂 48km
电厂的生活区设在**市内
在厂址与**市之间有一条较大的河流—辽河,从厂址北部转向东南,流经辽中、盘锦入海
**市是**省的新兴工业城市,交通便利
沈阳—哈尔滨国家铁路干线以及沈阳—哈尔滨公路干线,自西南至东北方向,从**市经过
**发电厂二期工程 2×600MW 机组烟气脱硫工程,采纳石灰石—石膏湿法、一炉一塔脱硫装置
脱硫率不小于 95%
合同签订日期:2006 年 11 月 07 日
本工程具有如下几个特点:1、施工时间紧:自签订合同之日起,至竣工日期只有 264 天,而这中间将经历一个漫长冬期施工,实际时间只有 4 个半月
2、协调难度大:本工程施工作业面小、立体交叉作业多、整合难度大
施工面同时铺开,进场人员多,管理跨度大,协
